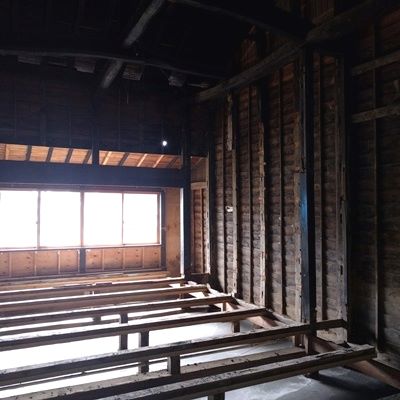

既存の建物状況です。お座敷スペースとなっていました。 こちらは厨房スペース。 前の使用者は純和風な居酒屋さんだったらしいです。 外観の様子です。 正面玄関を入ると、正面に窓はありますが少々薄暗い印象。 状況調査の為、床下への侵入口を造ります。 床下の状況です。水色に見えるのは床裏の断熱材。表面には結露がびっしり。正面には外の光が見えています。 床下状況その2。土台には無数のカビが。。 一部、昔の石積みらしき部分が残っていました。 床裏の断熱材が剥がれ落ちていました。 水回り部分の床下にはカマドーマの大群が。 土台の腐食具合を確かめます。針がサクサクと刺さってしまいますので、かなり劣化は進んでいます。 床束にもカビ。 土台がしっかり接合されていない部分も見受けられます。 最もカビが発生していた部分です。 綿状のカビが発生しています。常に湿度の高い状況に晒されていた事がわかります。 床下から帰還しました。「カマドーマはしばらく見たくない。」とのこと。 続いて天井裏に潜ってみます。 天井裏の状況です。 銀色に見えるのは断熱材。長年の埃が堆積しています。 瑕疵保険の検査を受けました。指摘はありませんでした。 土壁の状況です。 建物の棟部分の梁です。今では見られない当時ならではの加工がされていました。 天井裏と床下で見た状況を整理します。 外には蜂の巣が6個も。。。 改修時に造られたと思われる基礎の鉄筋有無を確認しています。 解体工事が始まりました。 柱は腐食し、半分も残っていないような状況でした。 解体工事が進みます。 天井が解体され、梁組がはっきりと見えてきました。 何度も改修工事を重ねている為、各所で梁が無秩序に切断されています。 梁が積み重なるように設置されていました。 解体工事が完了しました。いよいよ、改修工事へ進みます。 まずは地面から湿気が上がらないように、床下全域にコンクリートを打設します。 コンクリートの打設が完了しました。 コンクリート打設状況です。 お座敷だった部屋です。南側に窓がありますが、うす暗い印象です。 正面玄関から入った部分です。 構造補強工事の前に台風19号が到来。なんとか持ちこたえました。 構造補強工事を開始しています。既存の梁をジャッキアップしながら柱を入れ替えています。 梁は滑車で吊りながら設置します。室内の工事なのでクレーンは使えず、全て人力での作業です! 梁を設置すると同時にブレース(構造補強金物)を取り付けます。 メインの梁2本の設置が完了しました。 柱の入れ替えがようやく完了しました。既存の柱はサイズがバラバラですので、新しい柱を少しづつ切り欠きながら加工して取り付けます。 一本ずつ加工して柱を取り付けますので、新築よりも遥かに時間と手間が掛かります。 構造補強工事も終盤です。 既存の構造体は四角でなく丸い部分もあります。その都度構造補強の方法を検討する必要があります。 屋根も吹き替えます。屋根下地合板が貼り終わりました。 既存の建物屋根をベースにしているので多少の不陸はありますが、それでもきれいに仕上がりそうです。 正面玄関から見た写真です。正面の窓を撤去し、開放感を増すために新たに大きな窓を取り付けます。 お座敷の部屋。薄暗かったので西側にも窓を設ける事にしました。 お座敷部分。基礎部分に断熱材を敷き詰めています。弊社標準仕様の基礎断熱工法です。 屋根板金が葺きあがりました。 内部は床合板を設置されました。 改修後は薪ストーブを設置します。こちらは薪ストーブの煙突に必要になる加工材です。 天井断熱工事がスタートしました。 既存状況を鑑みながらできる限り断熱仕様を高めました。 天井断熱材の設置が完了です。 煙突の下地部材が取り付きました。 お座敷のお部屋の西側に窓が取り付きました。新規設置した窓は全てトリプルガラスを採用しています。 壁の断熱材の設置を進めています。 雪が降りました。30cmほどの積雪。屋根工事が完了していて良かったです。 お座敷スペースも断熱工事が進みます。 正面玄関から入った部分です。新規の窓が設置され、天井には仕上げ板張りが施工されました。 こちらは改修後の床下状況です。青色に見えるのが断熱材です。既存の土台や束との隙間には発泡する断熱材を充填します。 細かい隙間にも全て断熱材を充填します。 室内側は断熱工事が完了し、気密工事が同時併行で進んでいます。窓や換気扇の穴からもテープで空気が漏れないように塞ぎます。 厨房部分は事務スペースとなりました。残すは壁紙工事のみです。 正面玄関部分も石膏ボードが貼られました。 外部も急ピッチで板張り施工が進みます。 正面玄関のホールスペース壁に大谷石を貼り付けています。工事もいよいよ大詰めです。 完成しました。エントランススペースです。 お座敷のお部屋の西側に窓が取り付きました。新規設置した窓は全てトリプルガラスを採用しています。 お座敷だったスペースです。新規で設けた窓によって明るく開放的な空間になりました。 HANAREYAMA STUDIO 工事概要大規模木造リノベーション工事 2019年8月着工、2020年4月竣工所在地:軽井沢町
