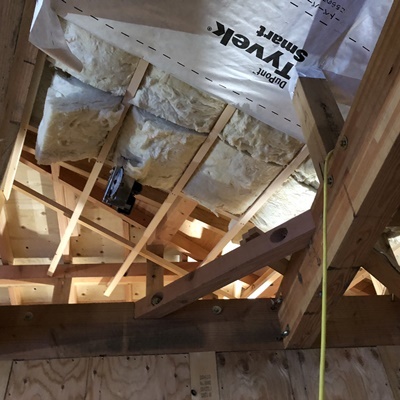

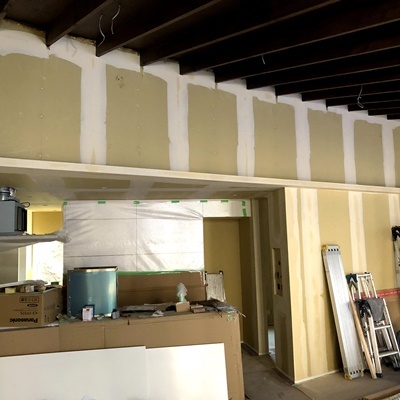

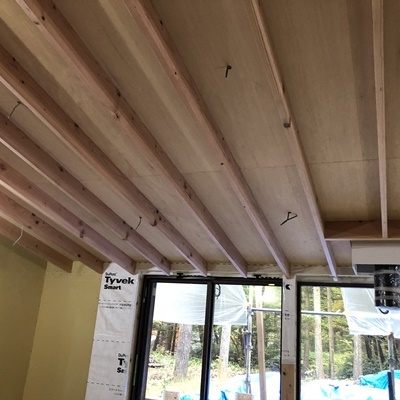

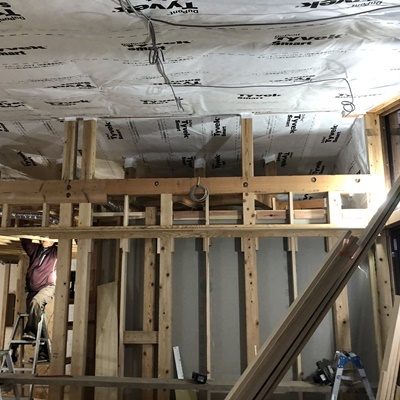

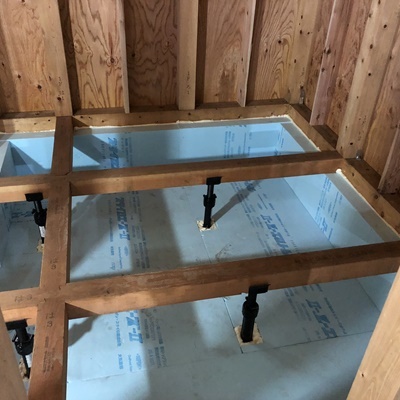

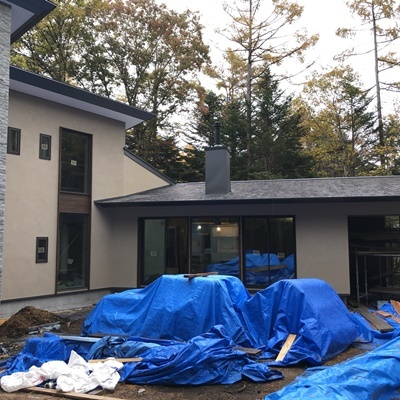

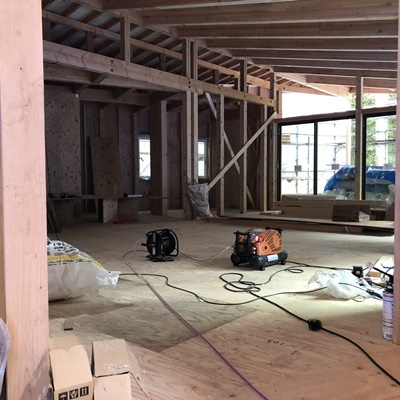

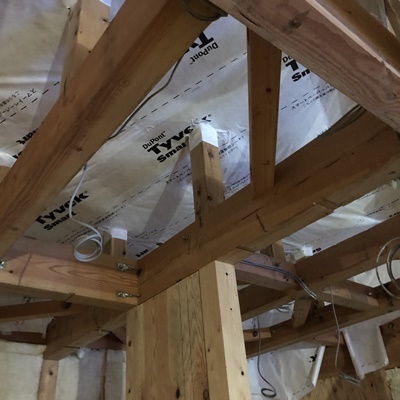

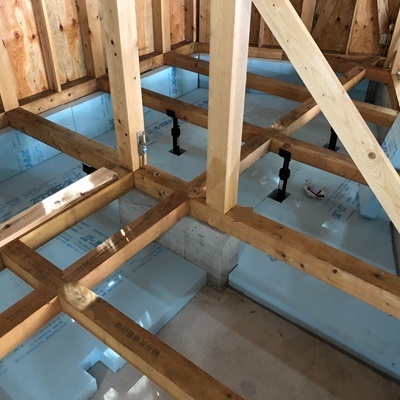

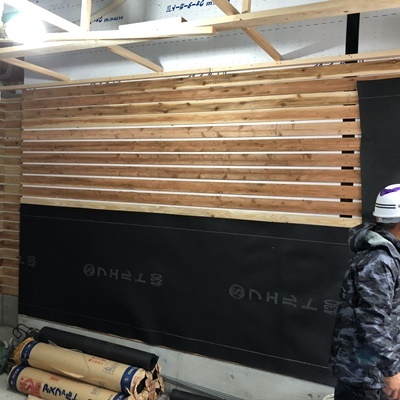

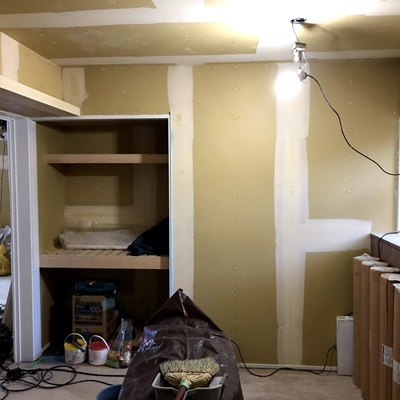

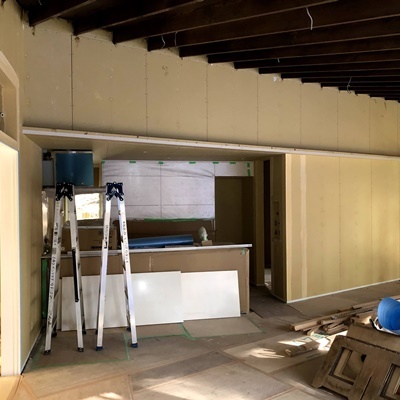

天気の悪い時には内部床下の断熱を進めています。

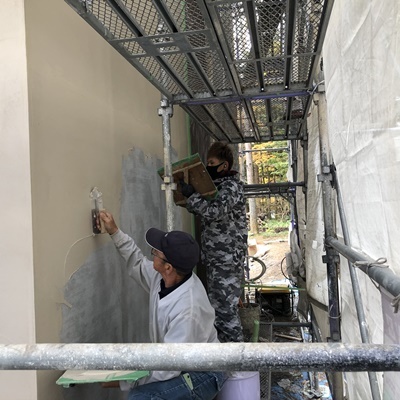

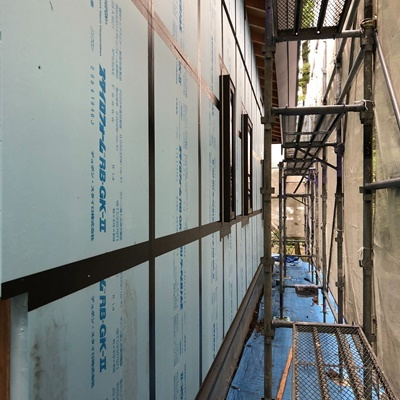

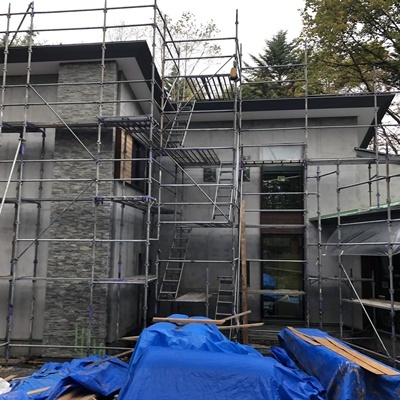

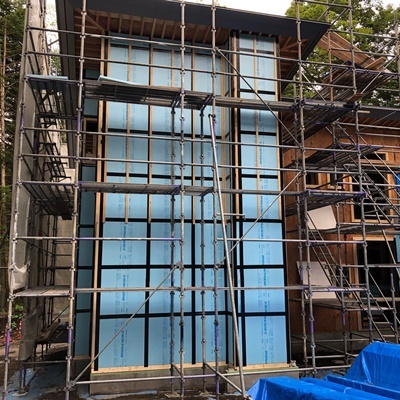

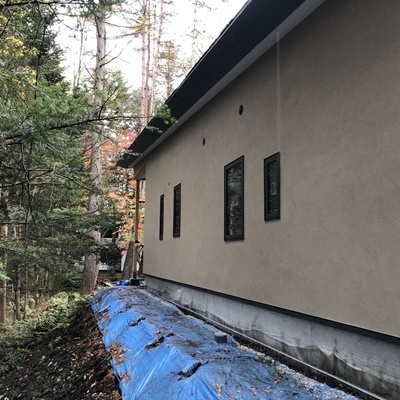

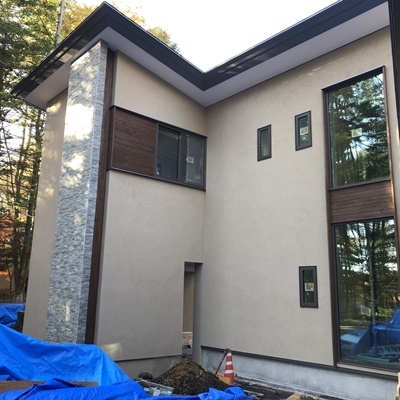

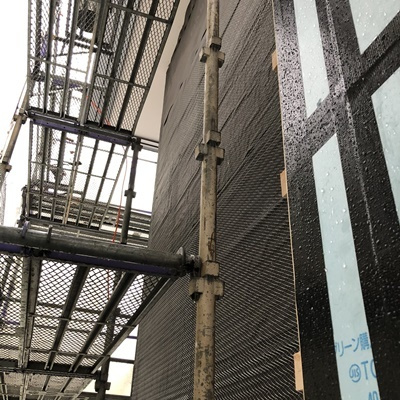

外部の断熱材を張っている写真です。

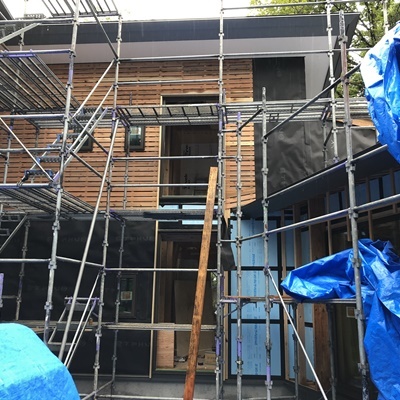

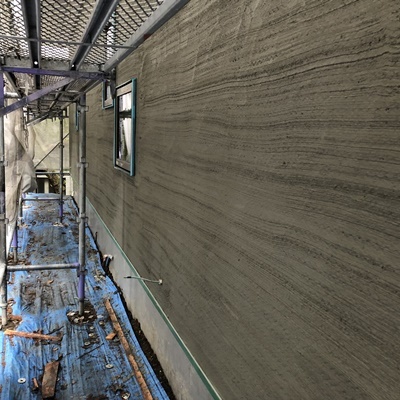

自粛期間も終わり、外部の断熱材を張って来ています。

内部防蟻作業の様子です。

内部も防蟻しています。

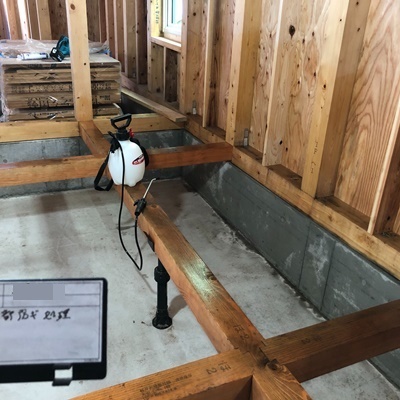

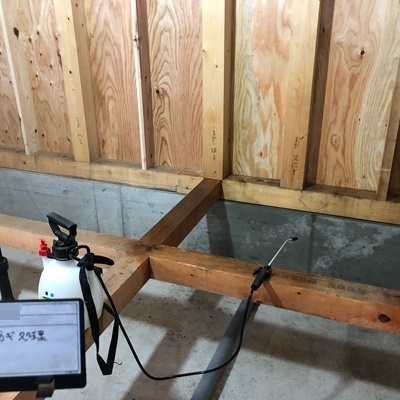

外部の防蟻剤を塗布しました。

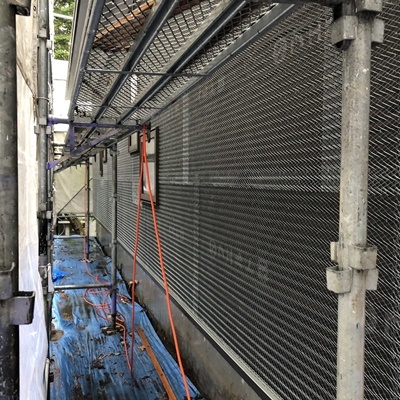

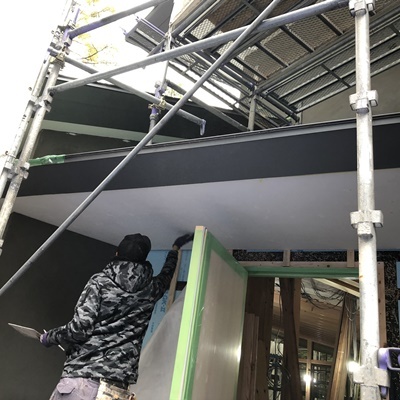

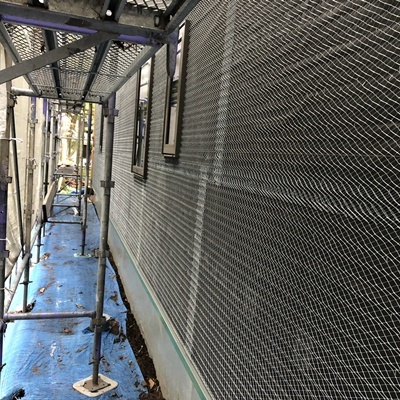

同じく外壁の養生を行った様子です。

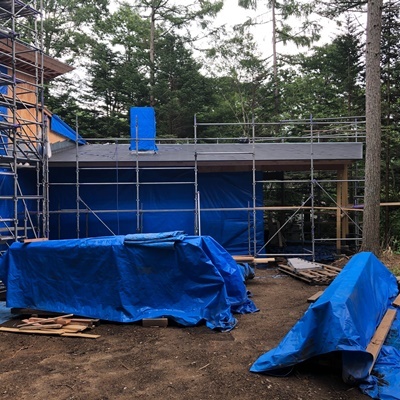

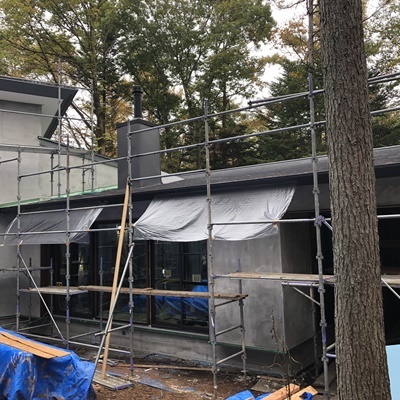

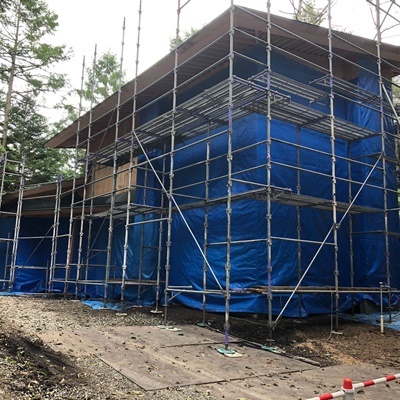

工事自粛期間に向けて、外壁の養生を行いました。

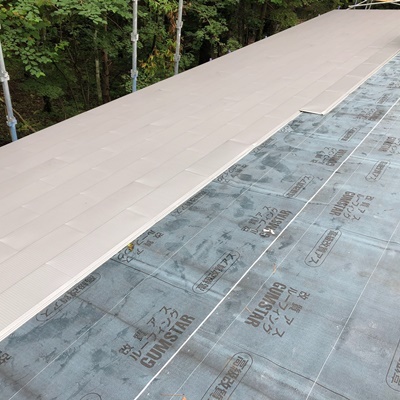

工事自粛期間前に屋根の板金が終わりそうです。

同じく裏の地盤の状況です。

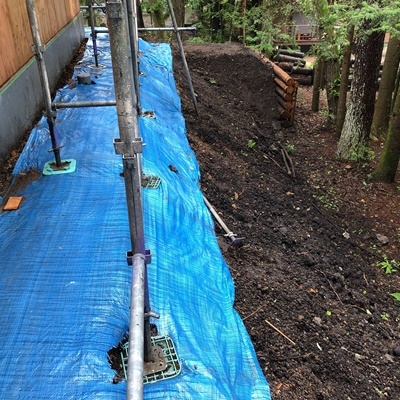

先週からかなりの雨が降りましたが、流されている場所はありませんでした。雨に流されにくいシートをこれから敷く予定です

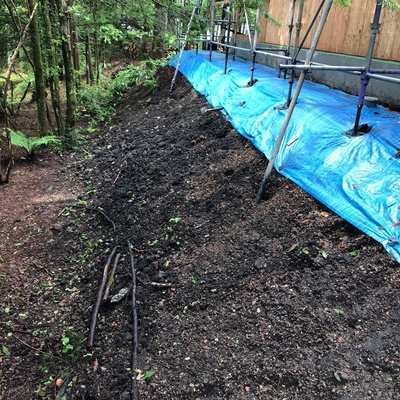

裏の地盤の状況です。

アルミの窓が入ってきました。

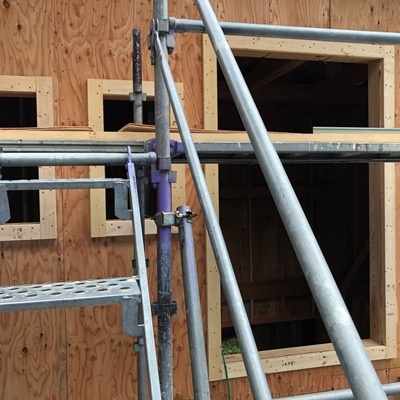

下地が終わった所から取り付けていきます。

アルミの窓を付ける下地が付いて来ました。

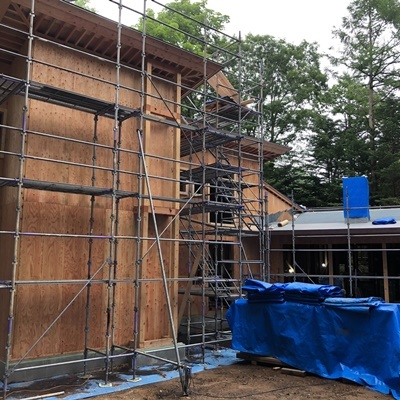

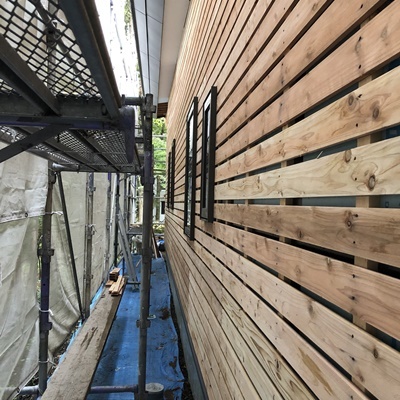

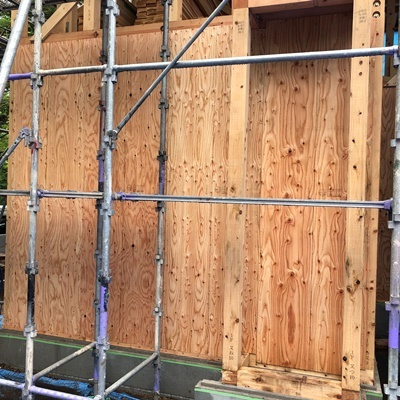

天気が悪く進みが悪いのですが、外部の合板も張れて来ています。

1階の屋根板金の作業を行なっています。1階の屋根は大工さんも作るのに苦労していましたが、仕上げの板金はもっと大変な作業です。

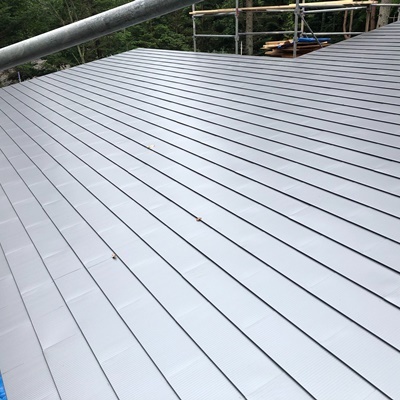

2階の屋根板金が終わりました。

屋根の板金を張り始めました。

外壁の合板を貼り始めました。

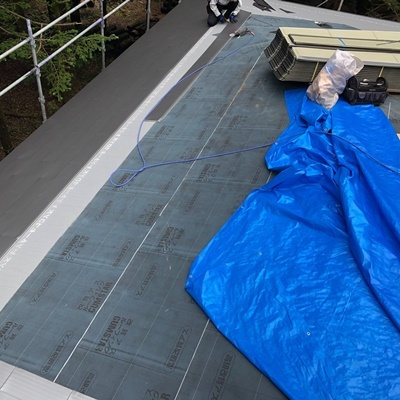

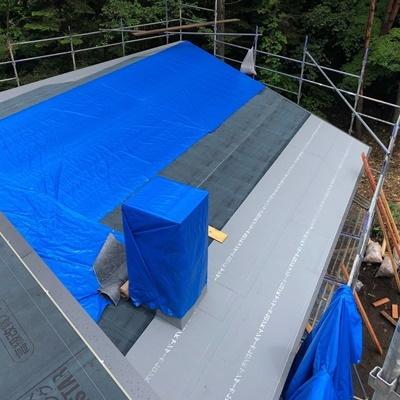

屋根の防水の為のルーフィングを敷きました。

煙突の下地も行いました。

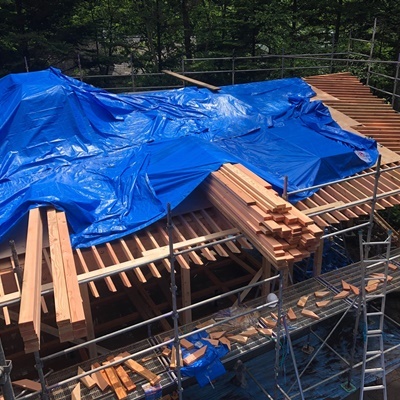

屋根の形が出来て来ています。

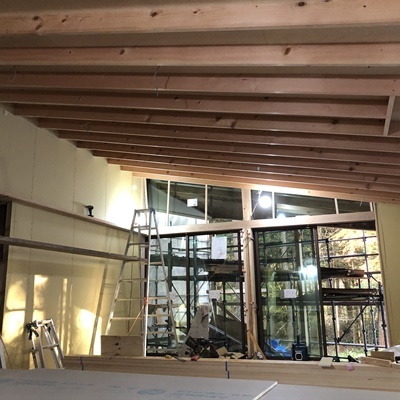

建て方が終わり、屋根の下地の作業中です。

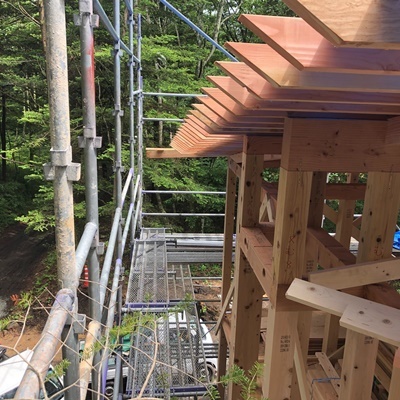

庇の先端の加工です。

天気が良くなく、養生しながらの屋根の下地の作業を進めています。

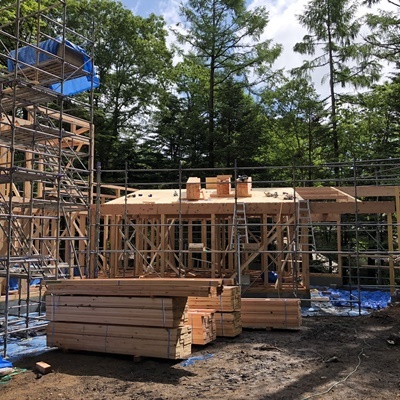

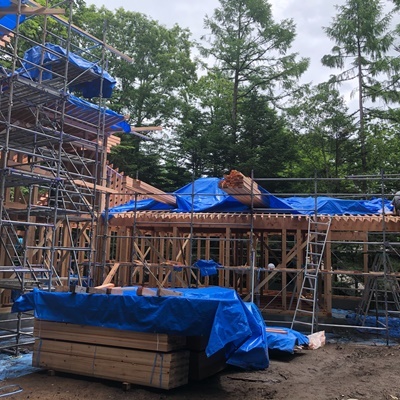

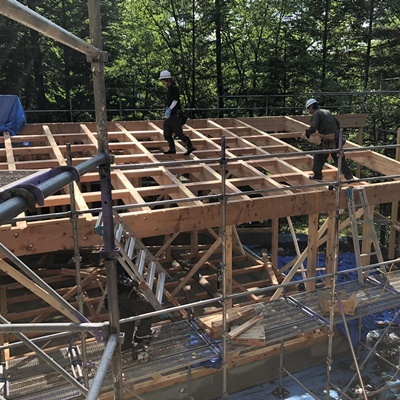

梁、柱が組みあがり、屋根の作業を始めます。

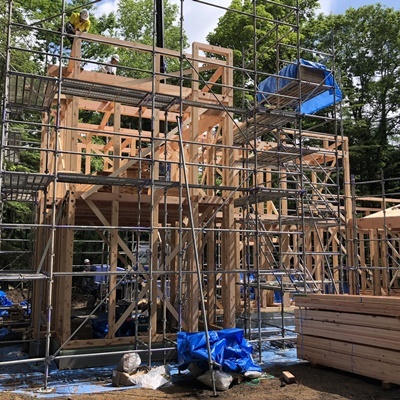

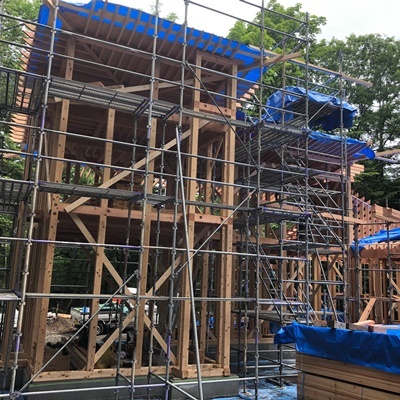

順調に建て方が進んでいます。

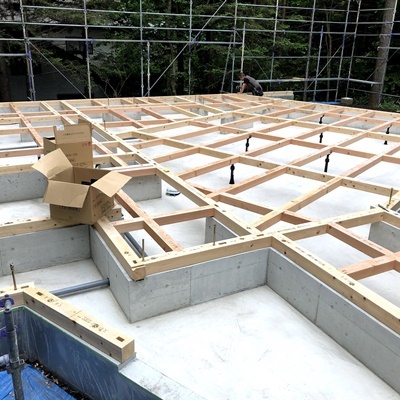

リビングの部分が組めてきました。

土台が終わり、建て方の準備ができました。

土台が終わりました。

土台を敷きの作業を行っています。

建て方に必要な材料が入ってきました。

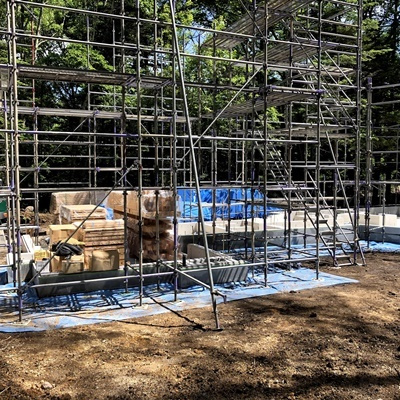

建て方の前に足場を建てています。

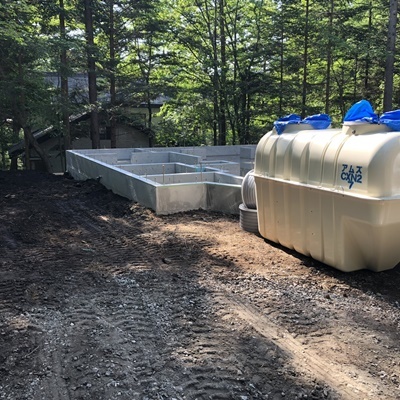

浄化槽の設置が終わりました。

排水の浄化槽です。

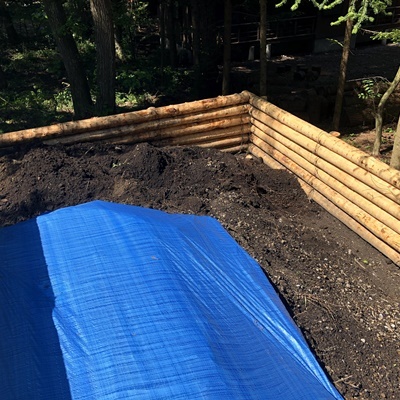

これから地盤に埋め設置します。

埋め戻しが終わりました。

埋め戻し作業中です。

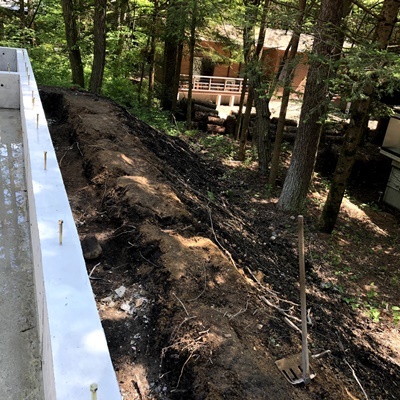

浄化槽を据え付ける廻りの土が流れ落ちない様に、山留めを行います。

もうすぐ埋め戻しも終わります。

埋め戻しが始まりました。

型枠を外したところです。

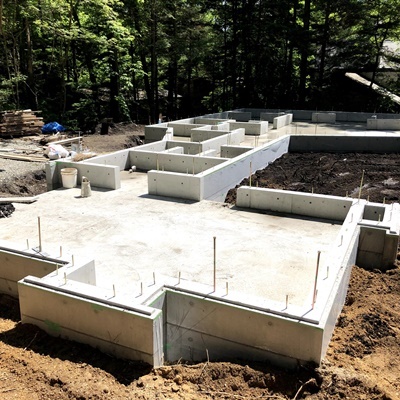

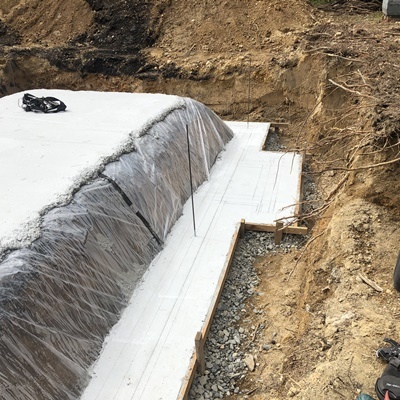

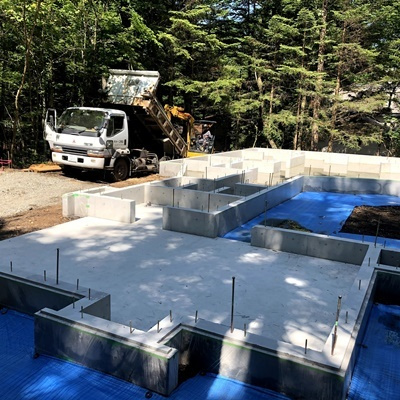

基礎の型枠を外して、埋め戻しを行います。

養生中です。

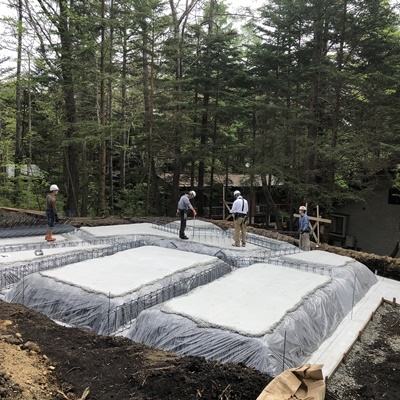

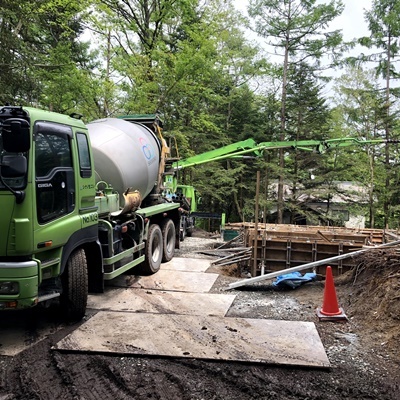

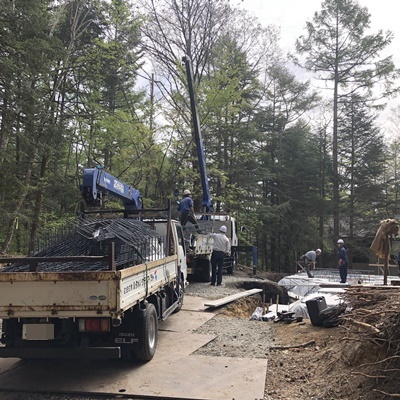

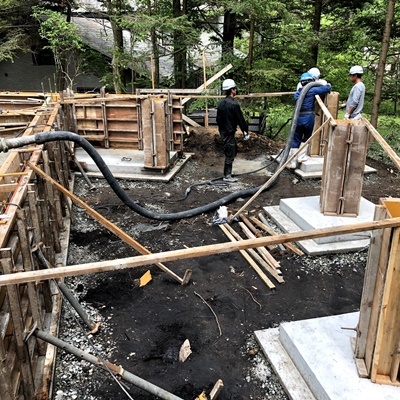

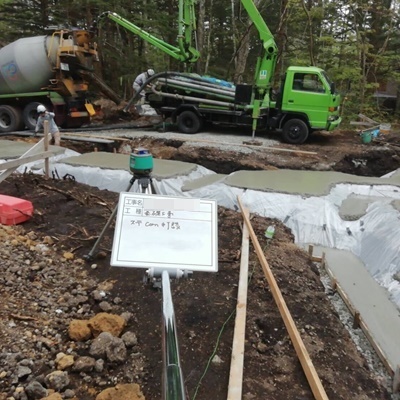

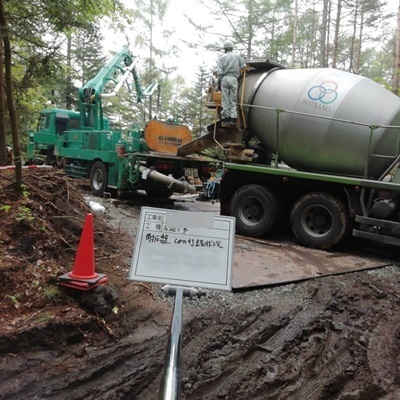

コンクリート打設作業中です。

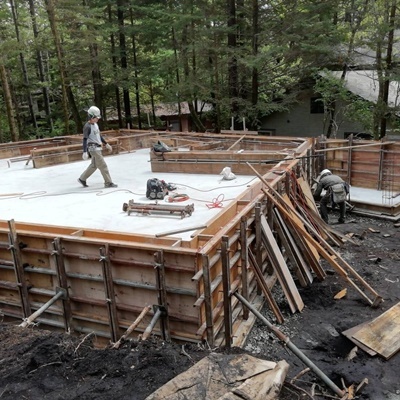

基礎立ち上がりのコンクリートを打設します。

基礎の立ち上がり部分の型枠の作業を行っています。

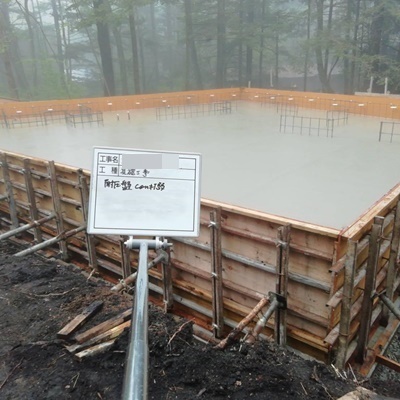

コンクリート打設作業完了です。

コンクリート打設作業状況です。

基礎のコンクリートの打設作業を行っています。

第三者機関による瑕疵検査を受けました。

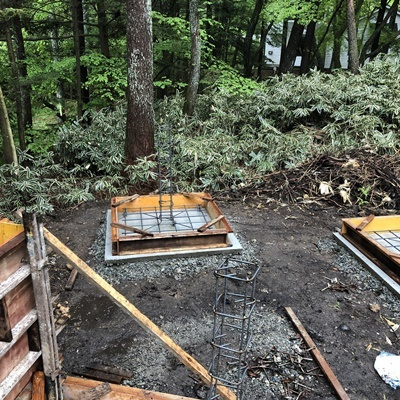

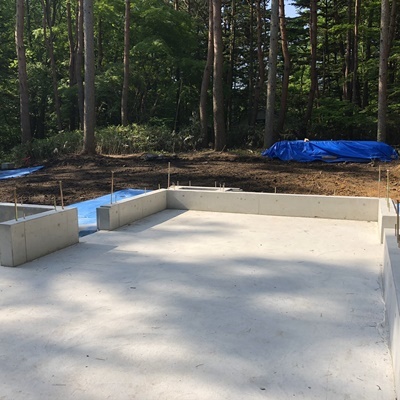

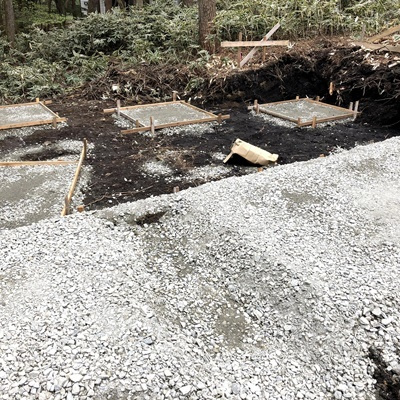

独立基礎部分の写真です

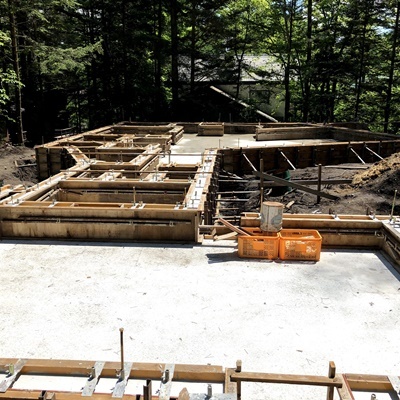

型枠建込み作業をしております。

こちらも配筋チェックを行っている様子です。

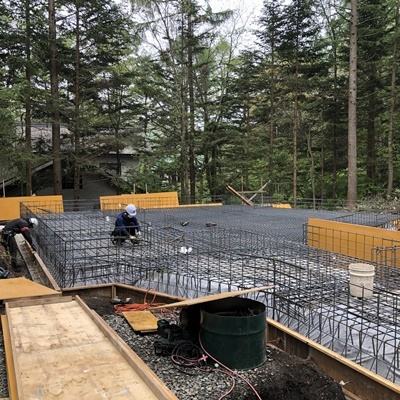

配筋チェックの様子です。

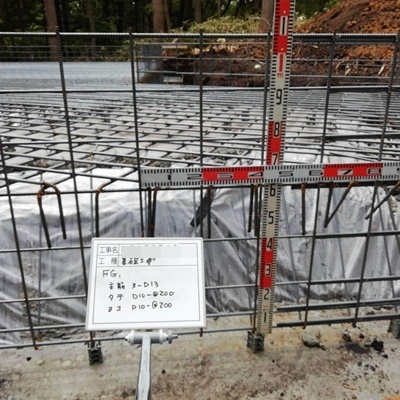

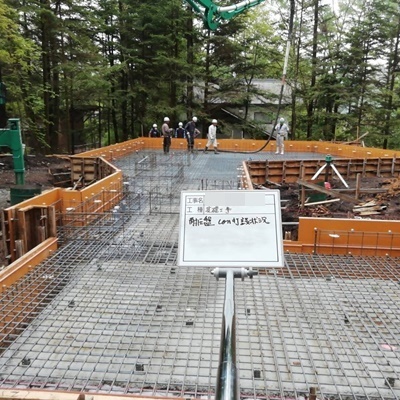

配筋チェック状況、鉄筋の太さ、本数、ピッチを確認します。

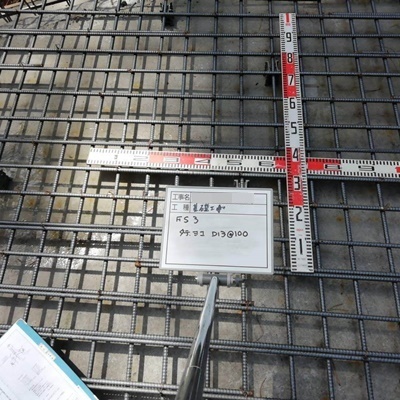

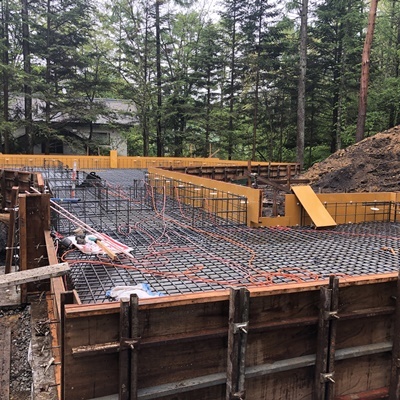

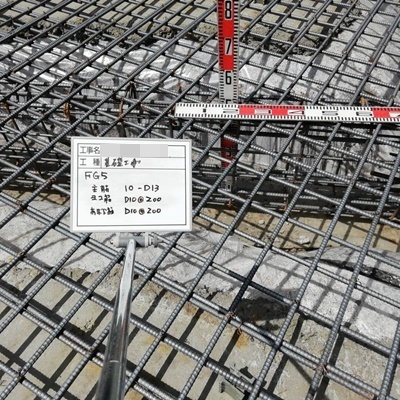

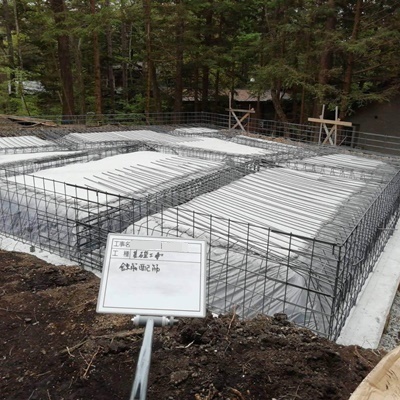

基礎配筋施工の様子です。

基礎配筋施工状況です。

基礎配筋作業の様子です。

基礎配筋スタートです。

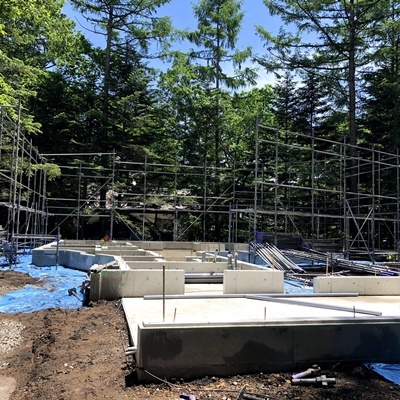

墨出しの状況です。

ステコン打設作業の様子です。

根切りが終わった奥の方から、砕石を敷いていきます。

深くなってい形状の基礎となります。
以前打ち込んだ杭の頭が見えています。

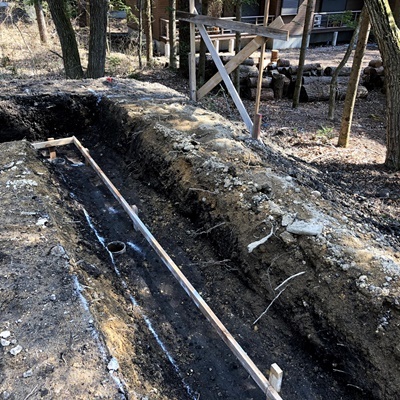

奥の方から掘削の作業を終えてきています。

掘削工事が始まりました。
奥の方から掘り進んでいきます。

杭工事が終わった状況です。丸く見えるのが杭の頭で基礎の底になります。基礎の形状に合わせて、高さが違っていますので、低い部分は穴が空いた様になっています。

杭の先端形状です。

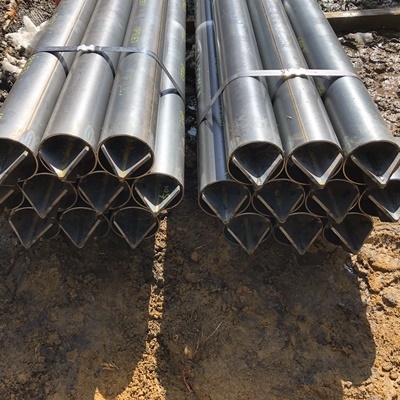

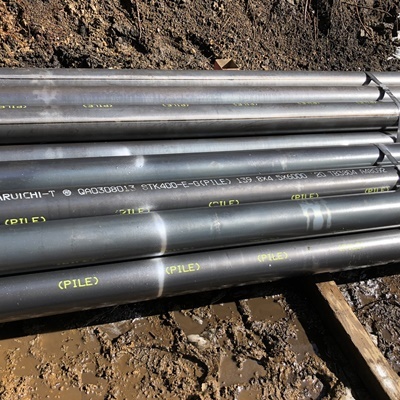

鋼管の材料です。この杭を所定の位置と高さに打ち込んでいきます。

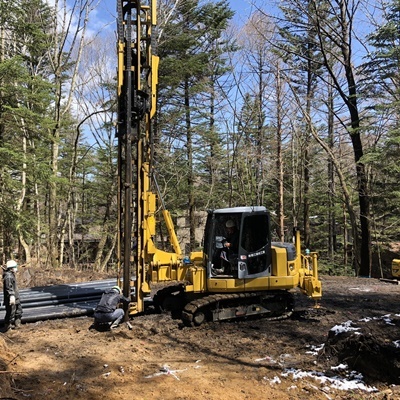

杭工事が始まりました。

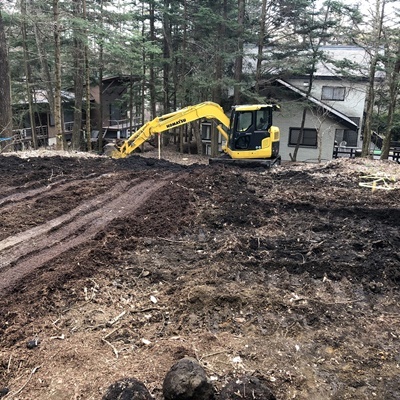

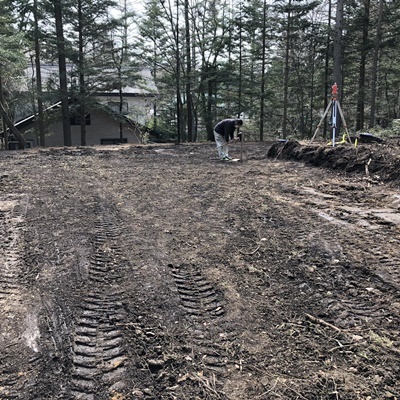

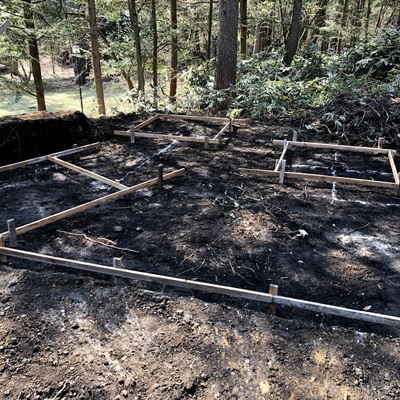

整地が終わりました。

整地が終わり、杭工事の為の位置を出していきます。

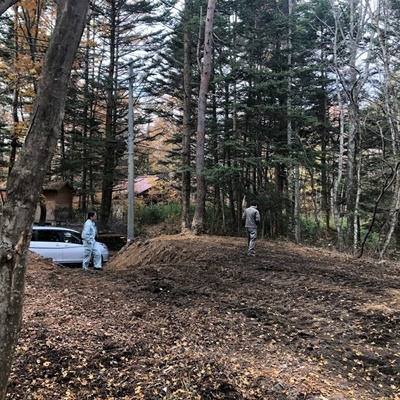

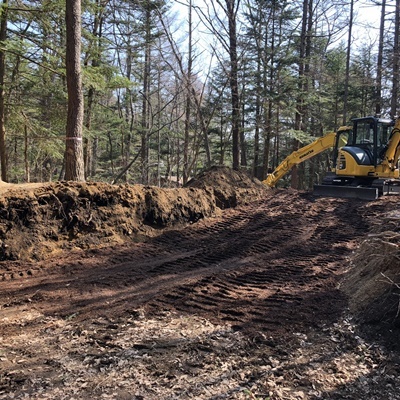

整地が始まりました。

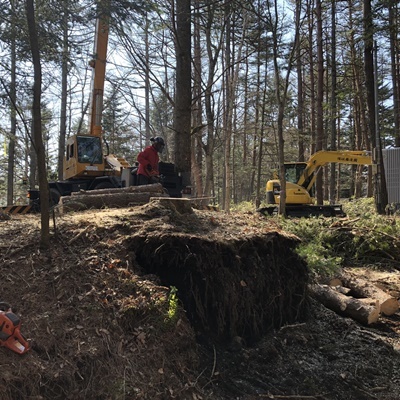

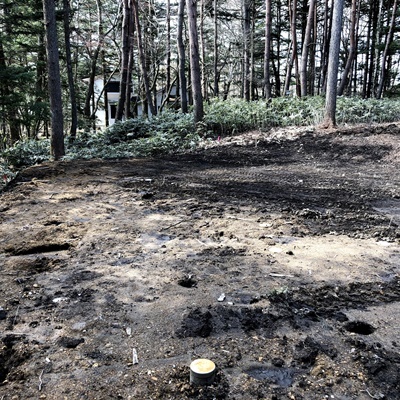

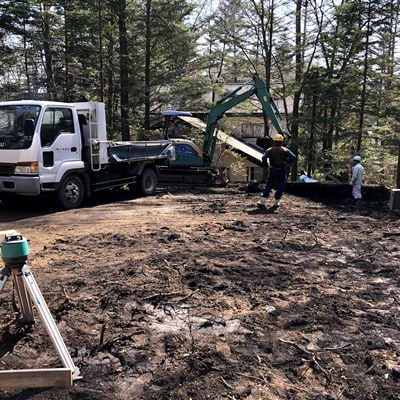

伐採作業中です。

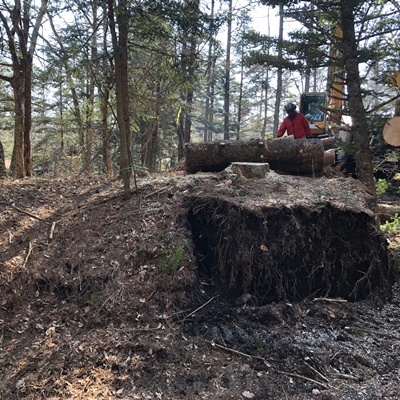

木を重機で支えながらトラックに積める大きさに切っています。

重機を入れて伐採の工事を行っています。

伐採工事で重機を入れる為に、整地しています。

現地の作業状況です。

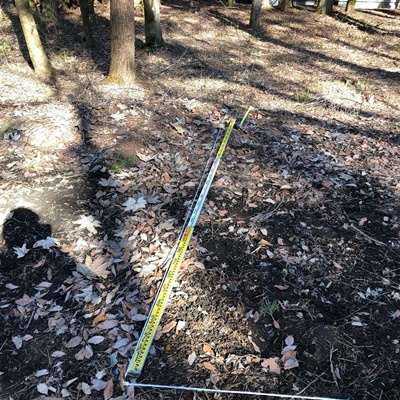

建物が立つ範囲に紐を張る作業を行います。

A-Villa 工事概要
在来軸組工法 2階建
2020年4月着工、2020年11月竣工予定
所在地:軽井沢町
