HOME | 現場ライブ | 嬬恋の家

現場ライブ

嬬恋の家

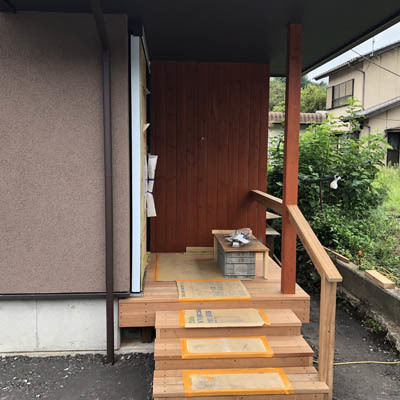

玄関前の階段を設置しました。

手すりの設置も完了しました。

障子を設置しました。

アクセントクロスを施工しました。

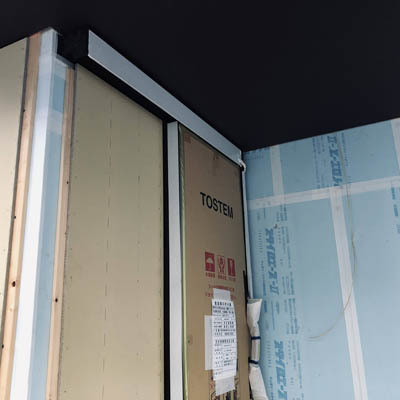

リビングの扉を吊り込みました。

内部の板張りの塗装が完了しました。

外部足場を撤去しました。

外部足場を撤去しました。

収納家具が施工されました。

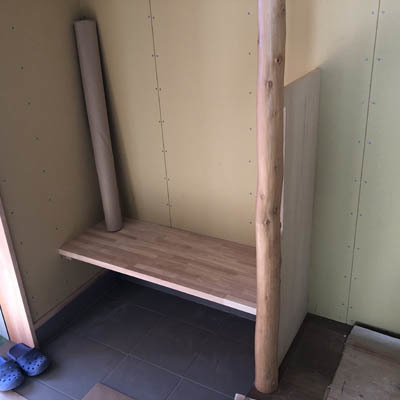

玄関のベンチが設置されました。

カップボードの施工状況です。

キッチンの施工状況です。

リビングの板貼りの状況です。

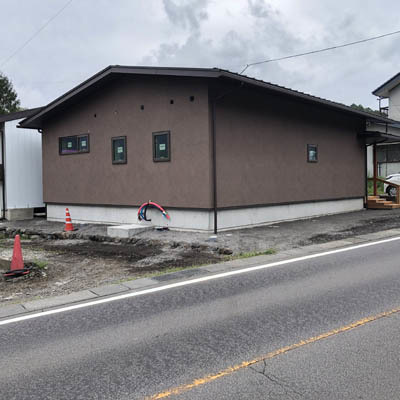

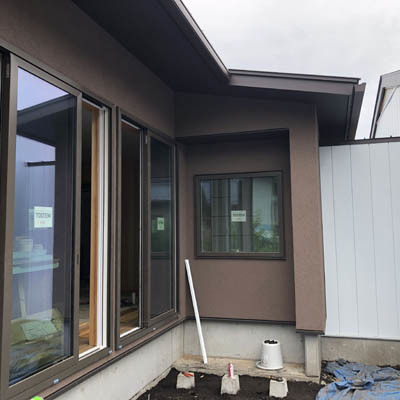

外部の仕上り状況です。

外部の仕上げ工事が完了しました。

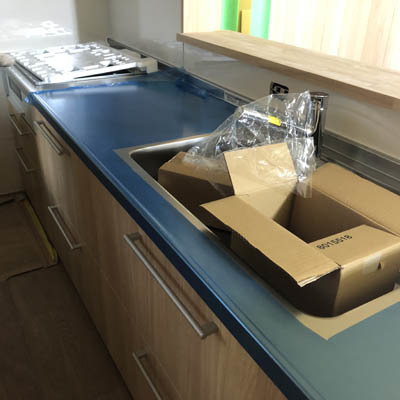

キッチンのカウンターを施工しました。

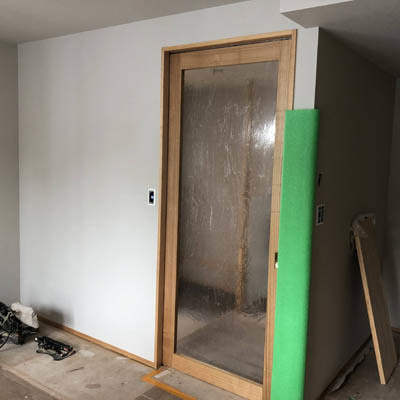

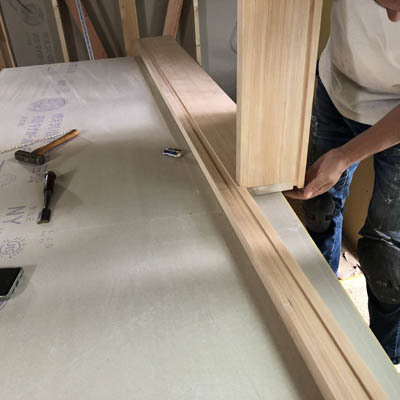

枠の施工状況です。

内部の枠付けが進んでいます。

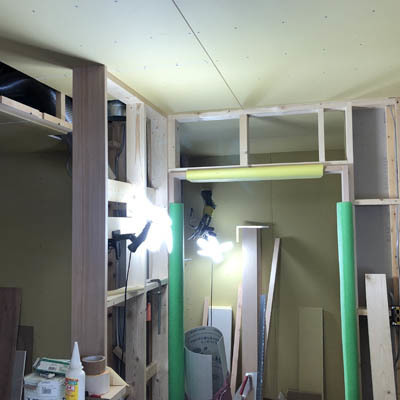

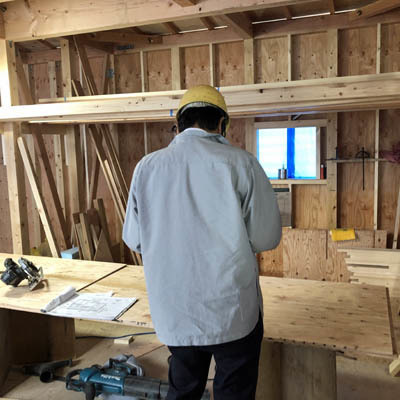

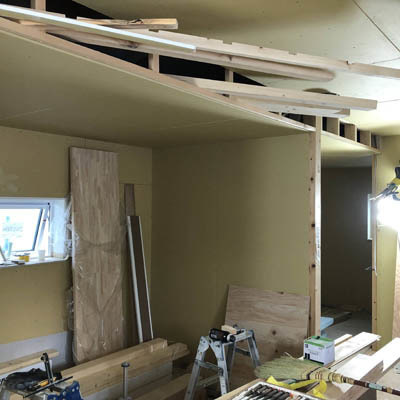

内部のボード張り作業も進みます。

枠の組み立て作業状況です。

内部では枠の組み立てを行っています。

サッシ周り、軒天周りにコーキング処理を行います。

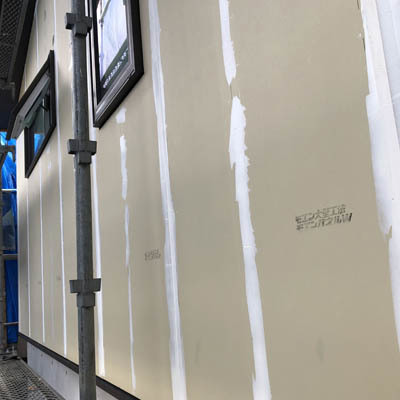

サイディングのジョイント部分を処理していきます。

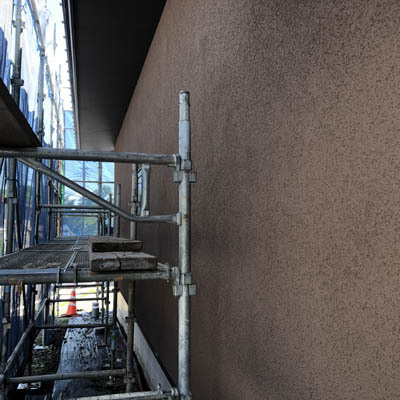

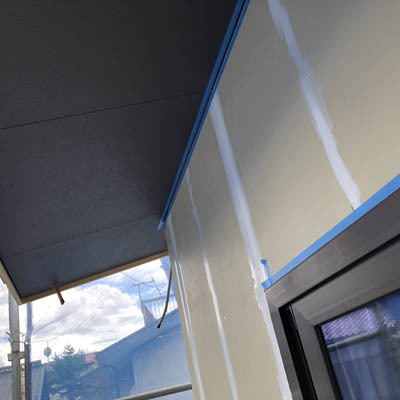

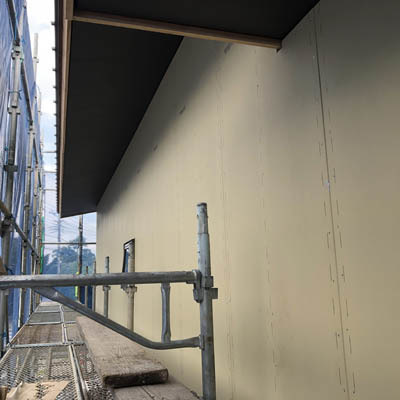

外壁部分の仕上げ工事が始まりました。

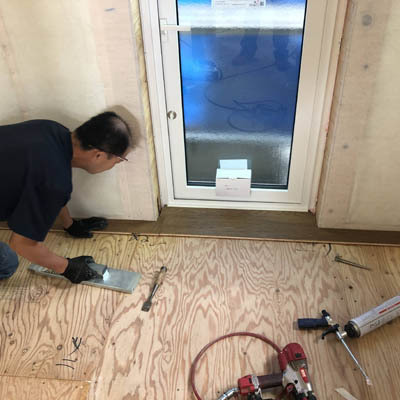

床のフローリングの施工を開始します。

ボード張りの施工状況です。

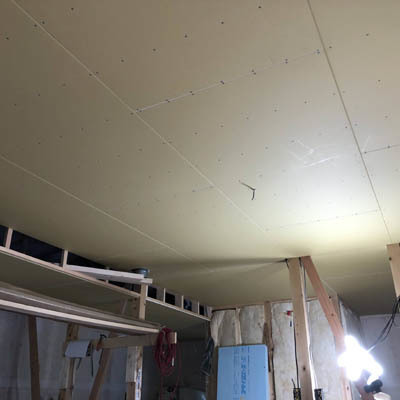

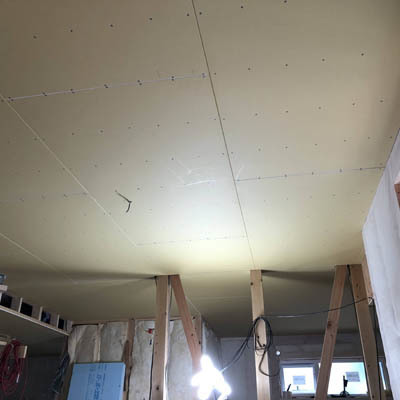

天井のボード張りの施工状況です。

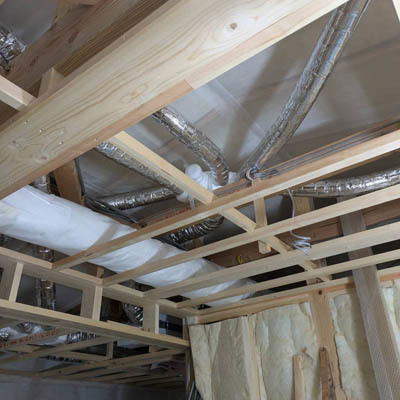

天井裏に換気ダクトを設置しました。

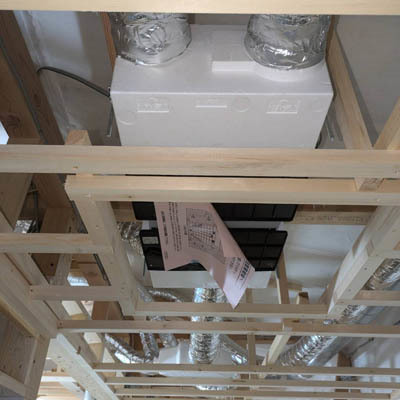

24時間換気の機械を設置しました。

軒天材の施工も完了しました。

外部のサイディングを施工しました。

ジョイント部分には防水テープを施工しています。
木の部分は通気胴縁です。

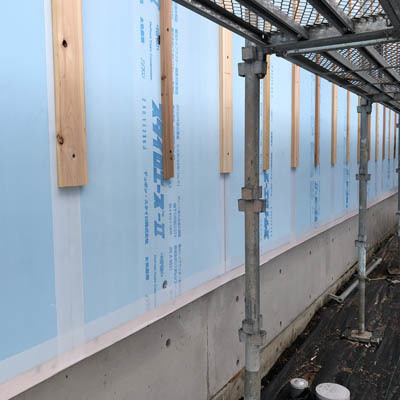

外断熱の施工状況です。

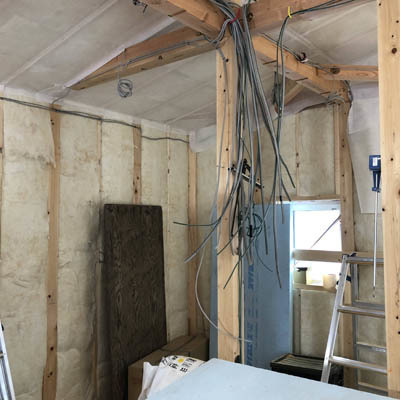

内部の配線作業が進みます。

電気配線も施工されています。

天井部分の施工状況です。

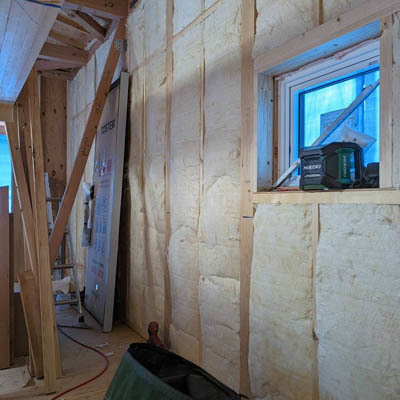

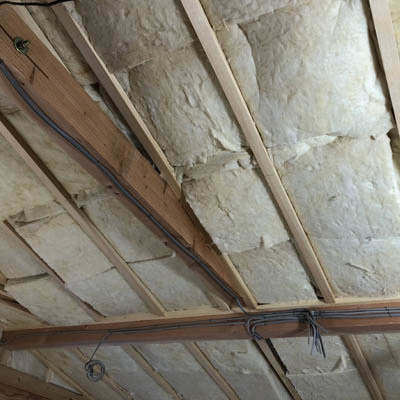

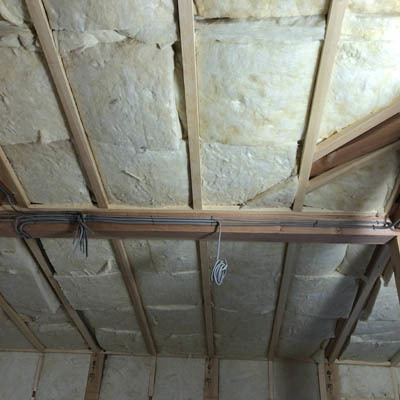

隙間なく断熱材が施工されています。

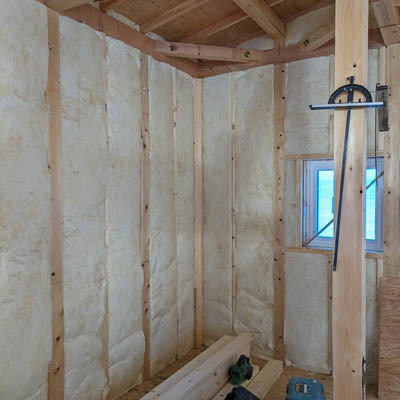

内部の断熱工事が始まりました。

屋根の棟換気が完了しました。

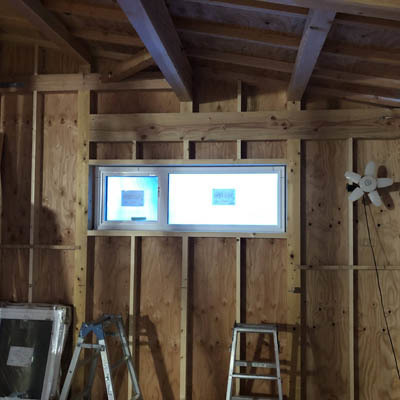

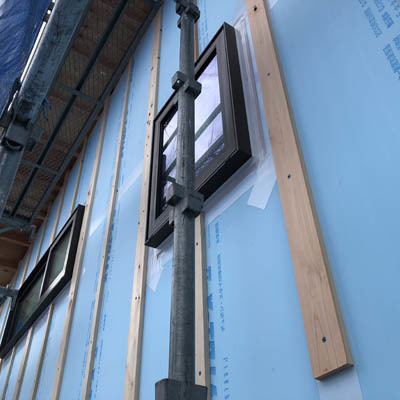

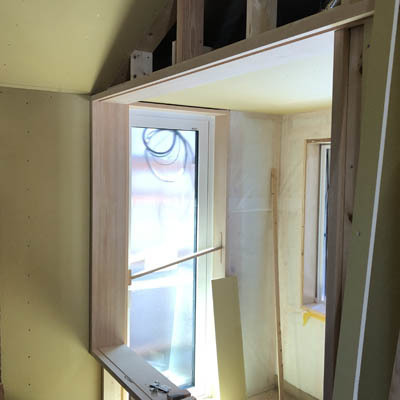

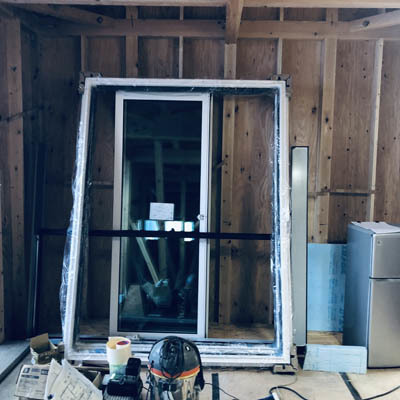

サッシの取り付け状況です。

サッシが納品されました。

第三者機関による検査を受けました。

外部の合板部分にも防蟻処理を行いました。

内部の壁部分に防蟻処理を行いました。

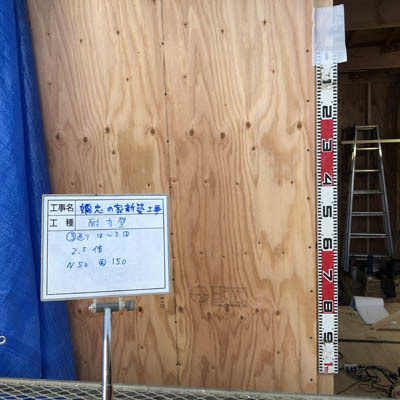

耐力壁部分の釘ピッチを確認しました。

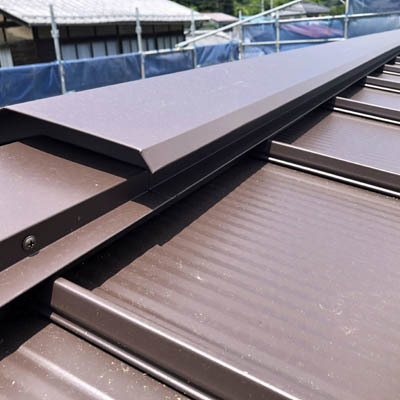

棟部分の板金が完了しました。

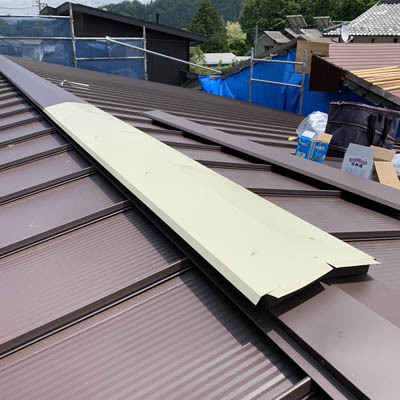

棟通気の施工状況です。この部分で換気されます。

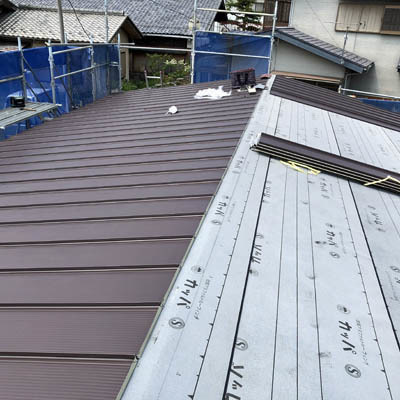

板金工事の施工状況です。

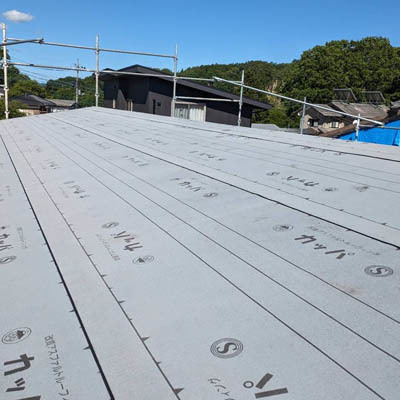

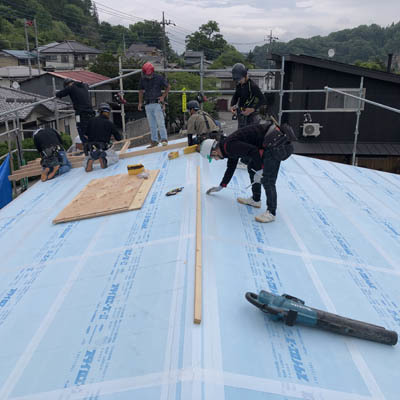

野地板の上にルーフィングを施工しました。

上棟おめでとうございます。

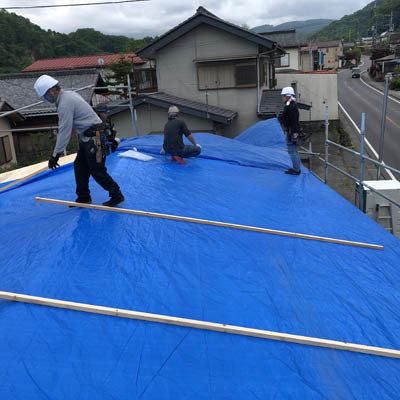

雨予報が出ていましたので、養生をして作業終了です。

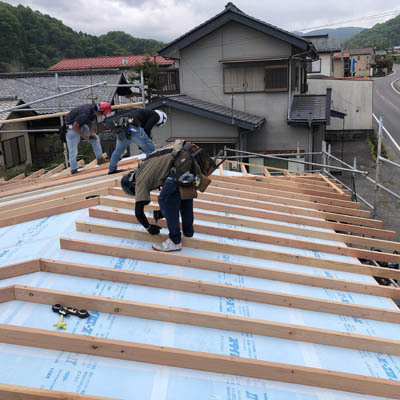

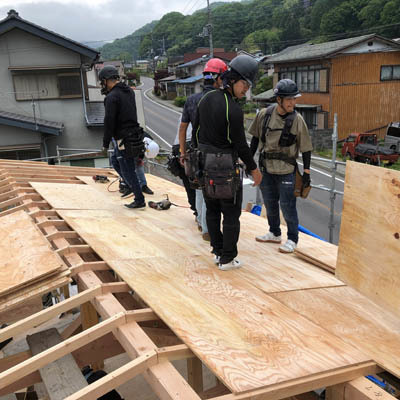

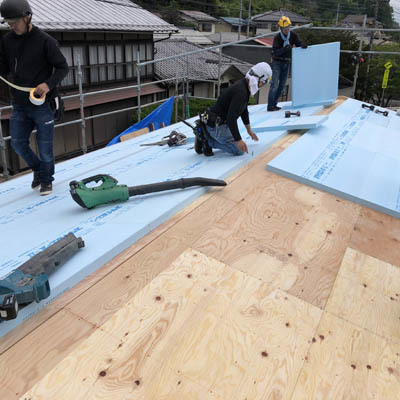

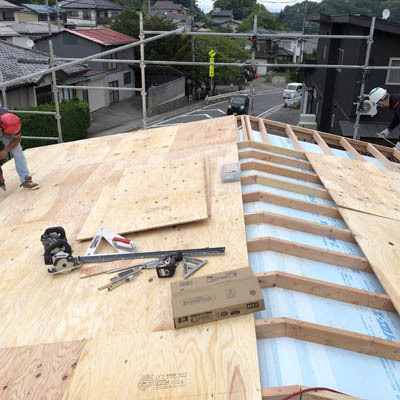

2層目の野地合板を施工します。

2層目の垂木を施工します。

断熱材の継ぎ目部分には、防水テープを施工します。

野地合板施工後、断熱材を施工します。

野地合板の施工状況です。

屋根垂木の施工状況です。

母屋の施工状況です。

建物の建入を確認しています。

梁の施工状況です。

梁材を架けています。

柱の施工状況です。

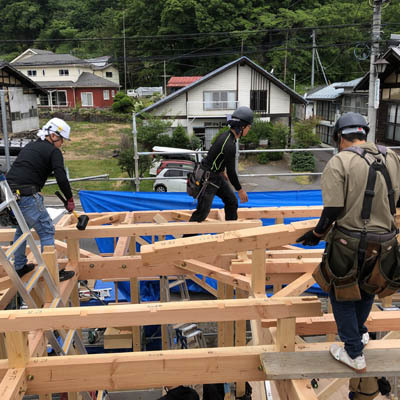

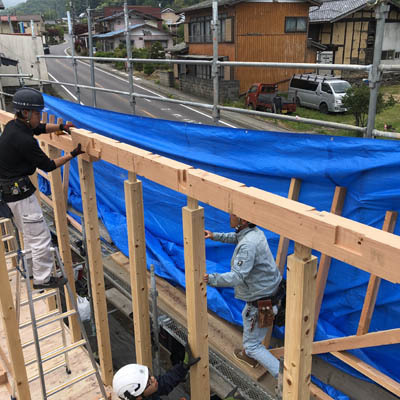

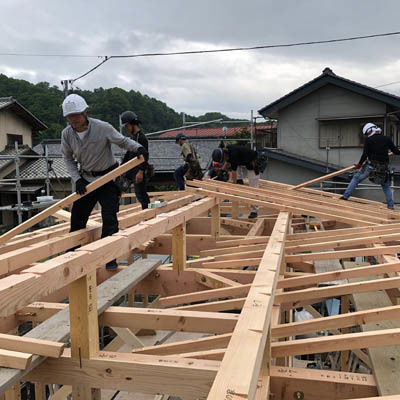

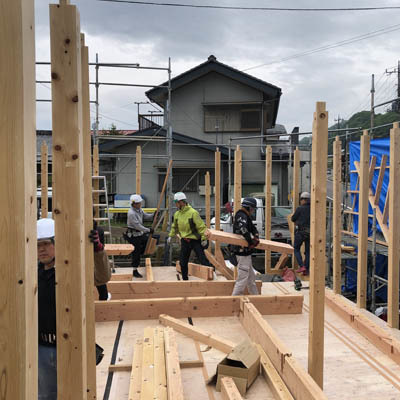

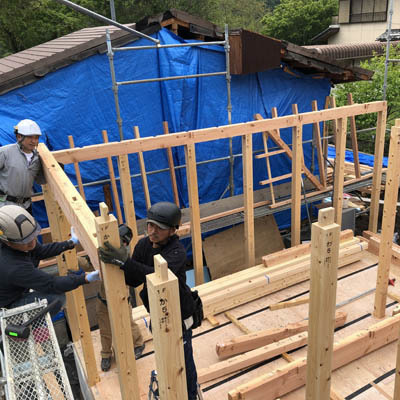

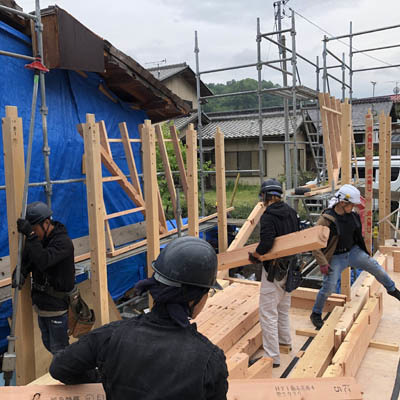

建方が始まりました。柱を建て込んでいきます。

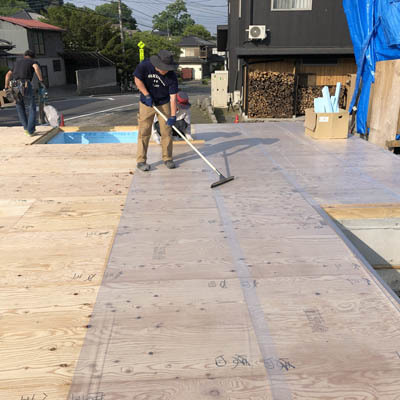

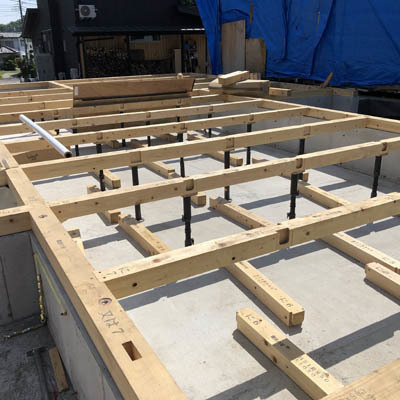

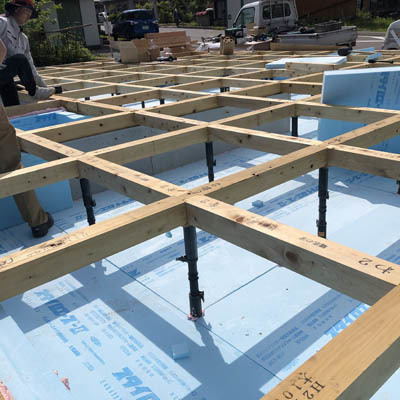

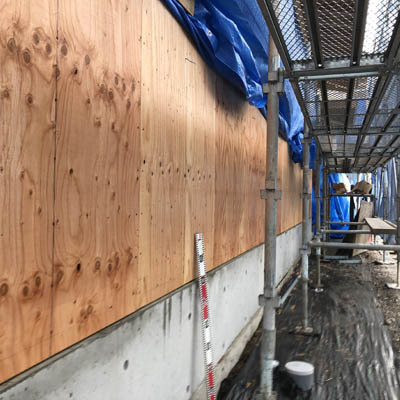

床合板を敷き並べ、床の養生を行いました。

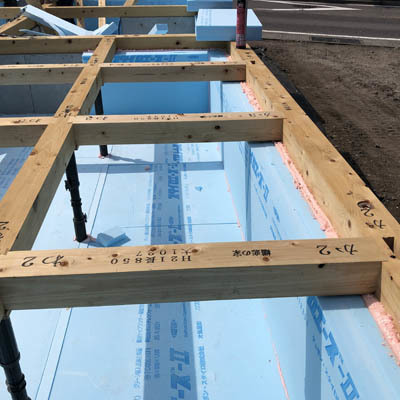

断熱材の施工状況です。

床下内部の断熱工事を行いました。

土台と大引に防蟻処理を行いました。

土台と大引の施工状況です。

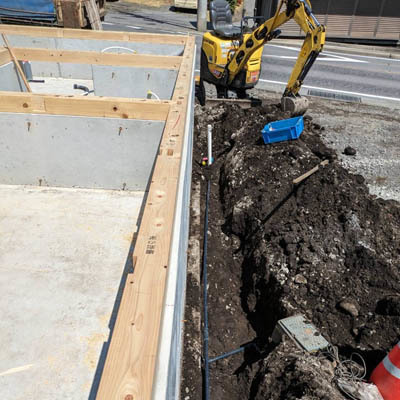

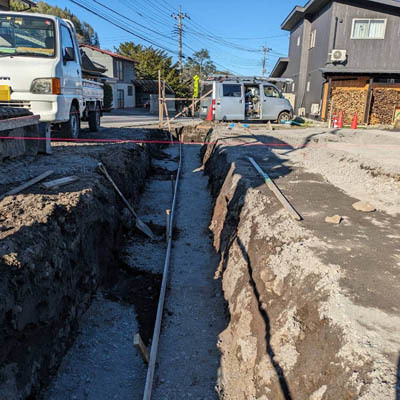

給水管の地中埋設を行っています。

気密ゴムの施工状況です。

土台の下に気密ゴムを施工しました。

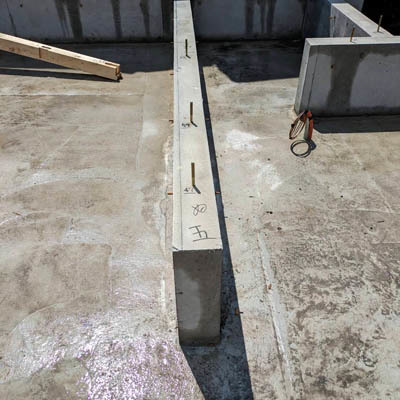

土台の墨出しを行いました。

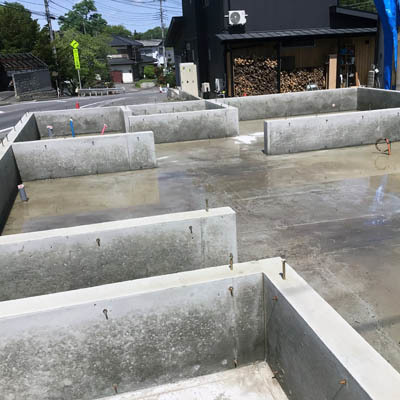

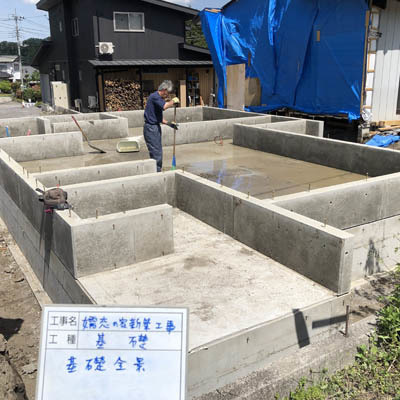

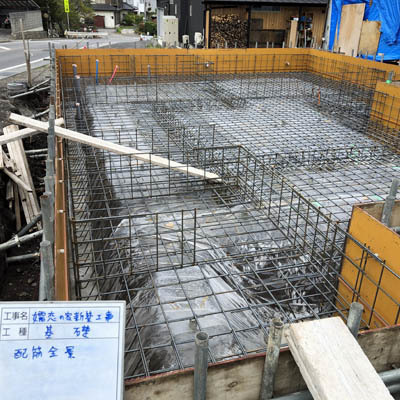

基礎の全景です。

立ち上がりの打設が完了しました。

立上りの型枠を設置しました。

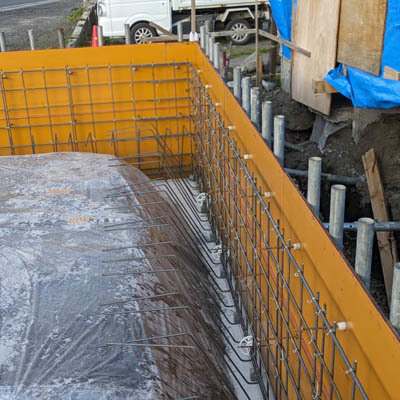

耐圧盤の打設が完了しました。

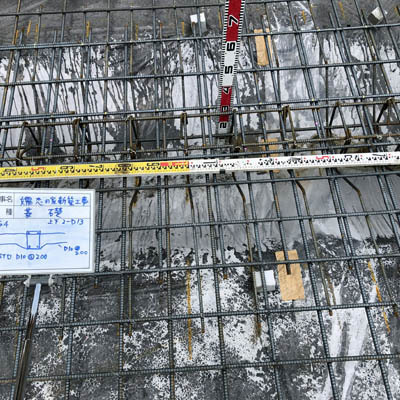

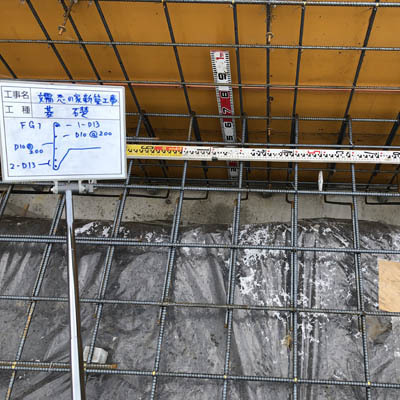

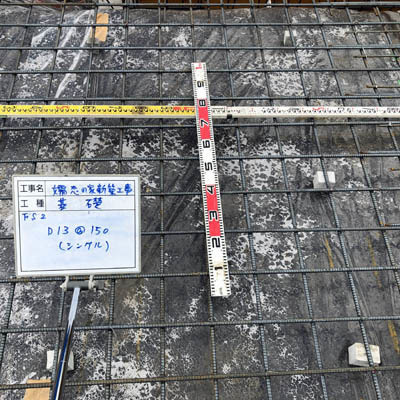

配筋作業が完了しました。

スラブ配筋の施工状況です。

配筋のチェック状況です。

配筋のチェックを行いました。

配筋作業が始まりました。

型枠の建込み状況です。

外周部の型枠を施工しました。

捨てコンを打設しました。この後配筋作業に進みます。

基準の位置に水糸を張り確認しながら進めていきます。

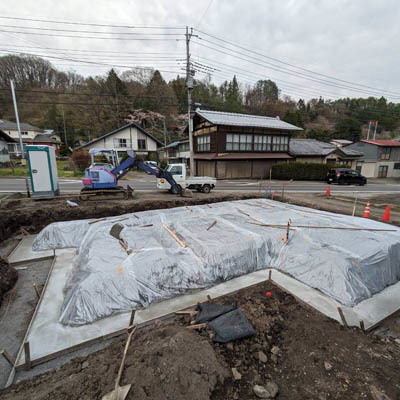

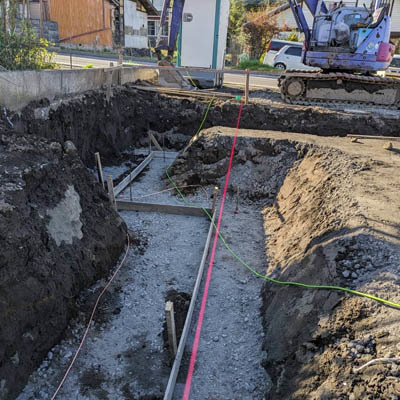

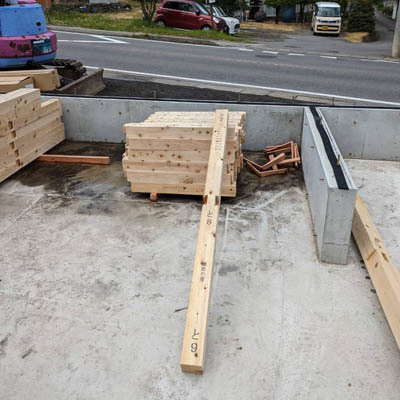

嬬恋の家の基礎工事が始まりました。

嬬恋の家 工事概要
在来軸組工法 平屋建
所在地:群馬県吾妻郡嬬恋村
