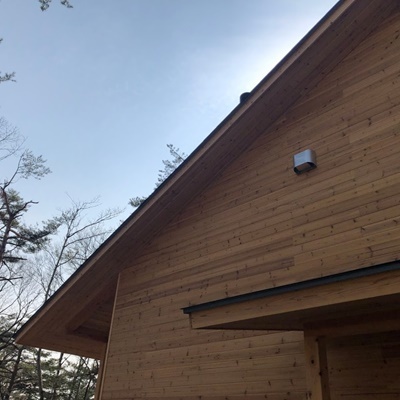

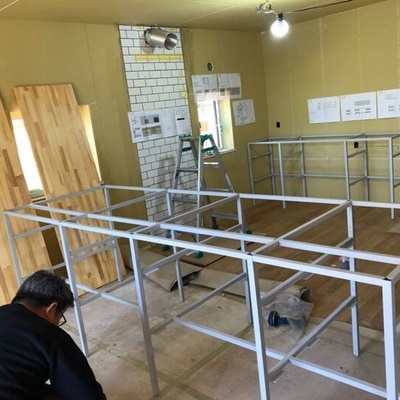

新緑の季節を迎えました。窓から見える景色の移り変わりが楽しみです。 ダイニングテーブルやソファ等も設置されました。 キッチンの天板は人工大理石です。 お陰様で竣工を迎えました。 まもなくキッチンが組み上がります。 キッチンを組み立てています。 薪ストーブがセットされました。 駐車場の砕石工事が完了しました。 庭先の樹々も少しずつ芽吹き始めています。 外部足場が撤去されました。軒天もきれいに木板が貼られています。 リビングのタイルが貼り上がりました。 フローリングを貼り始めました。 外部の仕上材を施工しています。 外部の仕上材を施工しています。 外部の仕上材を施工しています。 外部の仕上材を施工しています。 外部の通気胴縁の施工をしています。 外部の通気胴縁の施工をしています。 室内側に気密シートを施工しています。 室内側に気密シートを施工しています。 室内側に気密シートを施工しています。 室内側に気密シートを施工しています。 室内側に気密シートを施工しています。 屋根部分の断熱材施工中です。 屋根部分の通気を確保する為に通気部材を施工しました。 屋根部分の通気を確保する為に通気部材を施工しました。 1階の床下地が施工され、吹き抜け部分に内部足場が再設置されました。 ユニットバスが施工されました。 外部土台水切りが施工されました 内部の基礎部分に断熱の為、スタイロフォームを施工しています。 内部の基礎部分に断熱の為、スタイロフォームを施工しています。 屋根の板金工事が始まりました。 屋根の板金工事が始まりました。 屋根の板金工事が始まりました。 スタイロの継ぎ目にテープで防水処理をしています。 スタイロの継ぎ目にテープで防水処理をしています。 スタイロの継ぎ目にテープで防水処理をしています。 スタイロの継ぎ目にテープで防水処理をしています。 玄関庇部分を施工しています。 玄関庇部分を施工しています。 外側の付加断熱がされていない所を断熱材で埋めていきます。 パネルが貼り終わりサッシがとりつきました。 内部の施工状況です。写真の白いものが断熱材になります。 内部の施工状況です。写真の白いものが断熱材になります。 今回はパネル工法を採用しました。外壁に付ける合板に断熱材がくっついてきます。そのパネルを柱間に施工していきます。 無事に上棟しました。おめでとうございます。 床に合板を張っています。 建て方中です。 材料が重たいのでクレーンで吊って施工しています。 建て方中です。 建て方が始まりました。 土台を敷きました。 基礎天端と土台の間に気密ゴムを施工しています。 これは独立基礎の型枠の状況です。独立している為、本体基礎とは工程をずらして施工しました。 配管状況です。これに雑排水や汚水が流れます。 配管状況です。これに雑排水や汚水が流れます。 立ち上がり基礎の打設が終わり、型枠が外されました。 立ち上がり基礎の打設が終わり、型枠が外されました。 土間の打設が完了しました。 コンクリートを流し込むのと同時にコテで均します。 土間の打設工事が始まりました。 工事自粛期間が明け、工事を再開しています。コンクリート土間を流し込む為の型枠を施工しています。 検査機関の配筋検査を受けています。 鉄筋コンクリート基礎の鉄筋が組み終わりました。 防湿フィルムを敷き、その上に捨てコンを打設します。 砕石を敷きました 基礎を作る為に根切をしています。 地盤改良工事中です。 地盤改良工事中です。 敷地の造成をしています。 背の高い樹木は一度に切ると危ないので、細かく切られます。 既存樹木の伐採をしています。 Villa-Thermal-松ヶ丘 工事概要在来軸組工法 2階建2019年7月着工、2019年11月竣工予定所在地:軽井沢町
