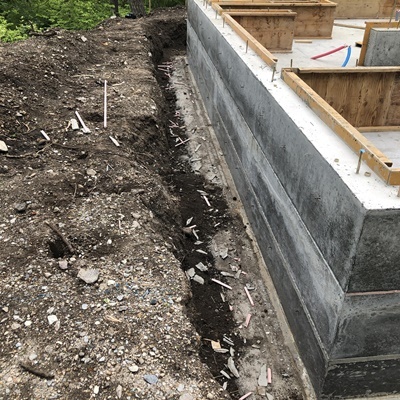

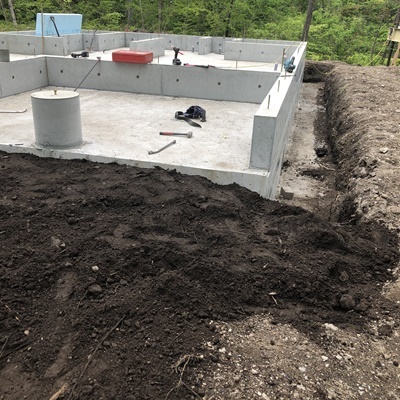

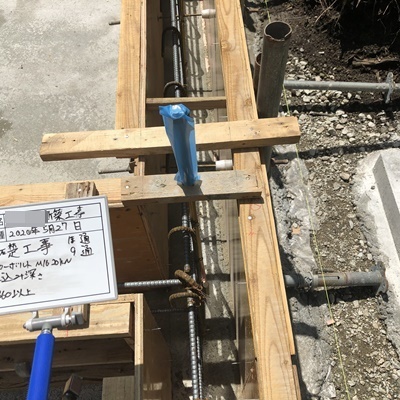

クロス張り完了しました。 クロスを張っている様子です。 ビス穴やボードの継ぎ目をパテ処理しました。 階段の施工が完了しました。 階段施工している様子です。 ボード張りが完了しました。 建具の枠設置状況です。 建具の枠が設置されました。 ボード張り作業状況です。 ボード張りを開始しました。 電気配線と設備の配管状況です。 水とガスの取り出し口です。 設備の配管状況です。青とピンクで水、お湯の色分けをしています。 ユニットバスの施工状況です。 切れ目なくシートを施工いたします。 断熱材完了後、機密シートを施工いたします。 壁の断熱材施工状況です。 断熱材の施工作業状況です。 断熱材を隙間なく詰めていきます。 内部天井の工事開始です。 立ち上がり部分、床部分隙間なく施工いたします。 床下の断熱施工状況です。 通気胴縁を付けています。 ジョイント部分に防水気密テ-プを貼ります。 外壁合板の上に断熱材を施工します。四角く開いてる箇所がサッシになります。 こちらも外部、内部の防蟻処理状況です。 外部、内部の防蟻処理状況です。 第三者機関による検査を受けました。 外壁合板の厚さ、種類、釘のピッチの確認をします。 構造金物の設置状況です。 構造金物を設置しました、位置、種類等確認します。 こちらも間柱と合板の施工状況です。 間柱と合板の施工状況です。 煙突周りの施工状況です。 ガルバニュウム鋼板の施工状況です。 施工完了です。 野地板の上にアスファルトルーフィングを敷き込みます。 垂木に野地板を張りました。棟から空気が抜けるよう隙間を開けてあります。 屋根通気の為横向きに並んだ垂木に小さな穴を開けました。 屋根下地工事です。垂木を組みました。 小屋を組み最後に棟木を取付、上棟です。 2階部分も1階と同様に柱、横架材を組みました。 2階床の構造合板を張り養生をしている様子です。 垂直に固定後、柱と横架材を金物で固定した様子です。 柱を垂直に合わせ仮筋かいで固定している状況です。 1階柱を立て終え、横架材を取り付けている状況です。 建方状況です。番付に合わせ柱を立てている状況です。 今後、高所の作業が増えるので足場を建てました。 土台敷き完了です。 土台を組みアンカーボルトとナットで基礎へ固定している状況です。 穴あけ状況です。 予め基礎に埋め込んだアンカーボルトの位置に合わせ穴をあけます。 土台敷き状況です。基礎と土台の間に隙間ができぬよう土台を敷く前に気密ゴムを設置します。 埋戻し完了です。 埋戻し状況です。 型枠解体後、周囲を埋め戻します。 型枠解体完了です。 型枠解体状況です。 数日養生期間を取り型枠を解体します。 仕上げ完了です。 最後にレベラーを流し天端を水平に仕上げます。 基礎立上り打設完了です。 独立基礎立上り打設状況です。 基礎立上り打設状況です。 各アンカーボルト取付施工完了です。 ホールダウンアンカーボルト取付施工状況です。 土台アンカーボルト取付施工状況です。 基礎立上り型枠施工完了です。 基礎立上り型枠施工状況です。 独立基礎の耐圧盤を打設しコンクリート打設完了です。 打設後、表面を均している様子です。 コンクリート打設状況です。 外周部の型枠建込み完了です。 型枠工事状況です。 鉄筋配筋状況です。地中梁を配筋している様子です。 鉄筋配筋状況です。地中梁を配筋している様子です。 墨出し完了です。 墨出し状況です。予め出しておいた印を基に基礎の墨を出しました。 捨コン打設完了です。 打設し終えた所から表面を平らに均します。 捨コン打設状況です。高さを合わせながら打設しています。 地面から湿気が上がってこないよう防湿シートを被せました。 砕石地業完了です。 砕石を敷き慣らし地盤を安定させます。 砕石地業施工状況です。 根伐完了です。この後砕石を引き均し地業工事を行います。 高さを測る機器を使い高さを揃え均しました。 基礎の形に合うよう人の手で調整しながら掘り進めています。 基礎工事が始まりました。根伐施工状況です。 同様に数十箇所、セメントミルクを流し込み地盤が改良されました。地盤改良工事完了です。 全個所流し終え高さを揃える為に調整しています。 特殊な重機で穴を掘りセメントミルクを流し込みます。 地盤改良工事を行いました。セメントミルクを作成しています。 樹木伐採作業の完了です。 既存樹木の伐採作業が進んでいます。浅間山がより美しく見えるようになりました。 W-Villa 工事概要在来軸組工法 2階建2020年4月着工、2020年11月竣工予定所在地:軽井沢町
