HOME | 現場ライブ | S-Villa on the terrace

現場ライブ

S-Villa on the terrace

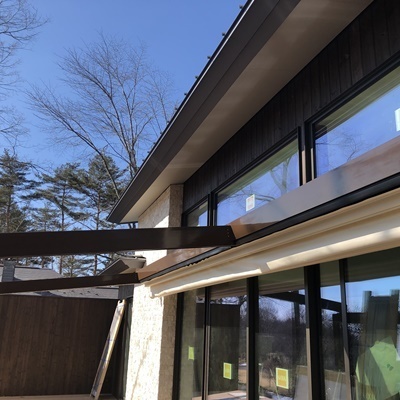

棚関係も設置されました。

パーゴラも設置されました。

照明器具の設置状況です。

設備品の設置工事状況です。

設備品の設置工事も進みます。

クロスの施工状況です。

クロス張りの施工状況です。

クロス下地の施工状況です。

クロス下地の施工状況です。

キッチンの施工が始まりました。

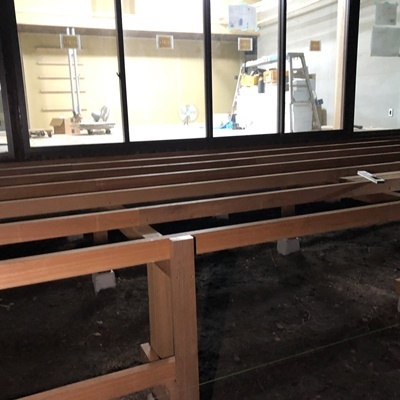

デッキの施工状況です。

車庫部分の壁の施工状況です。

デッキ部分の工事も始まりました。

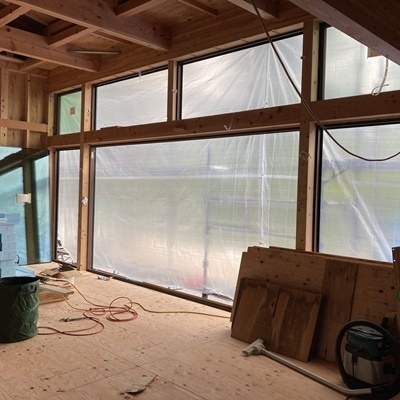

内部造作の施工状況です。

Rの壁の造作も出来てきてます。

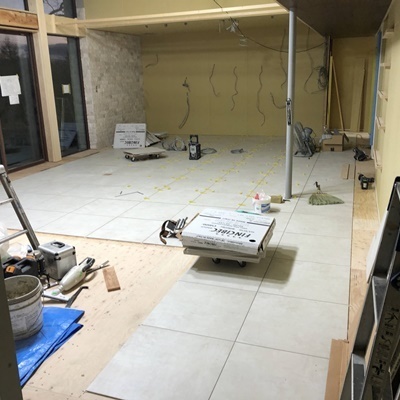

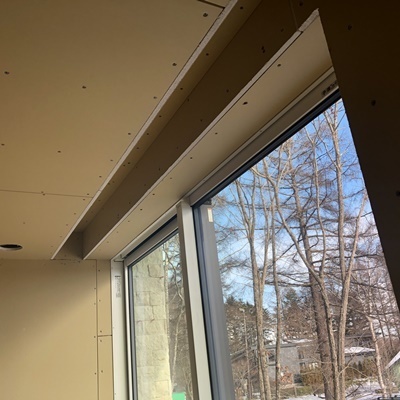

床の仕上げ工事も進んでいます。

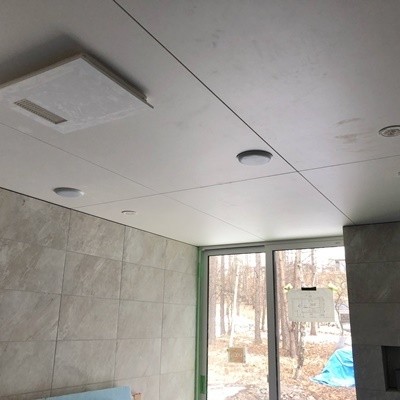

浴室の壁、天井の施工状況です。

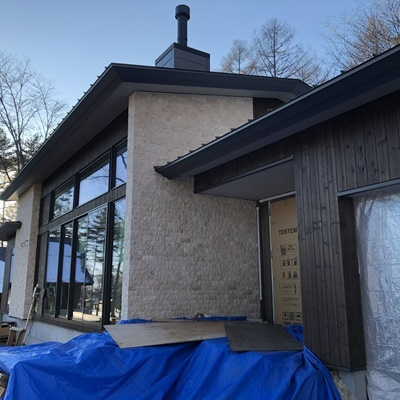

外観の仕上がり状況です。

北面の外観状況です。

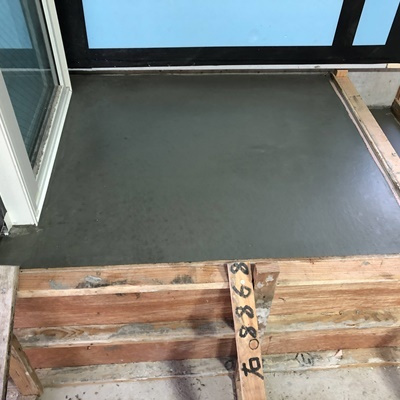

土間を打設した部分には、凍結防止の養生を行います。

外観の施工状況です。

階段土間を施工しました。

石張りの施工が完了しました。

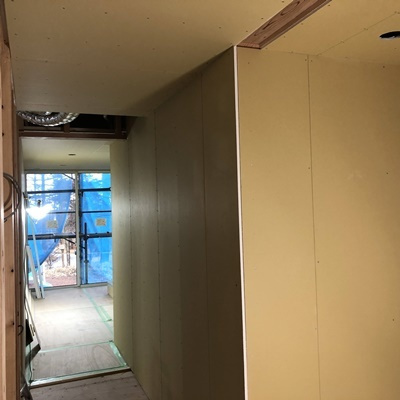

内部のボードの施工状況です。

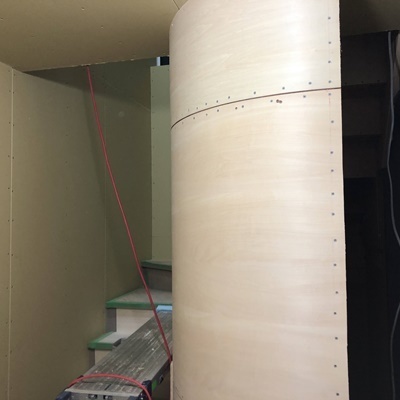

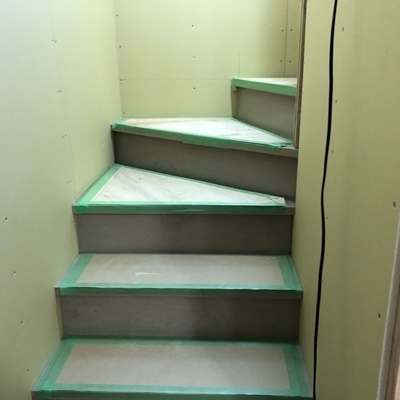

階段が設置されました。

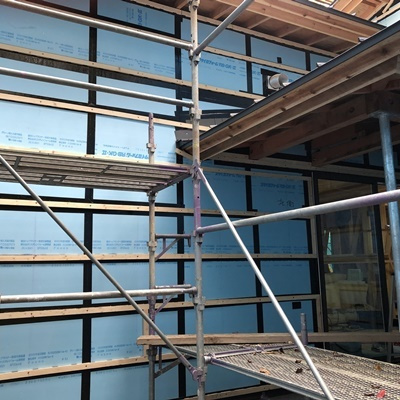

階段の設置作業も進んでいます。

綺麗な木目が、出ています。

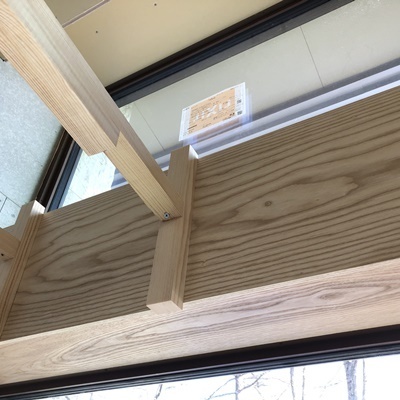

梁型の板の施工状況です。

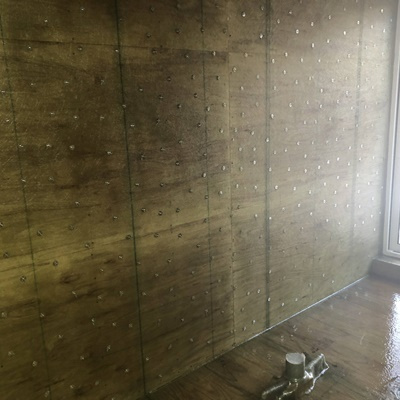

浴室のタイルの施工状況です。

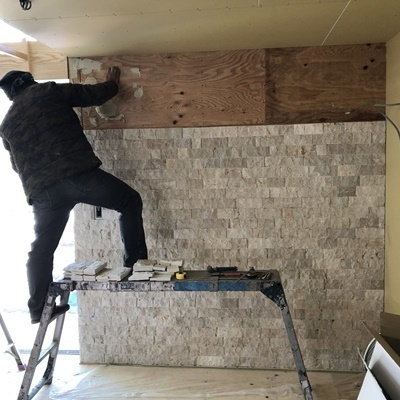

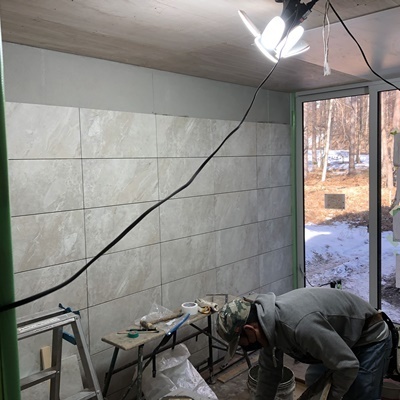

内部石貼りの施工状況です。

外構の基礎の施工状況です。

外部の基礎工事の状況です。

天井の施工状況です。

天井開口の施工状況です。

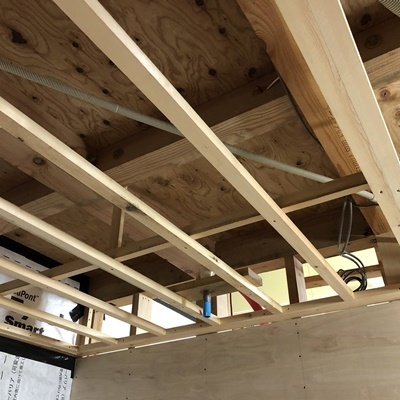

天井の下地の施工状況です。

壁部分にモルタルの下地を固定するためにトンボと言われる金物を取り付けます。

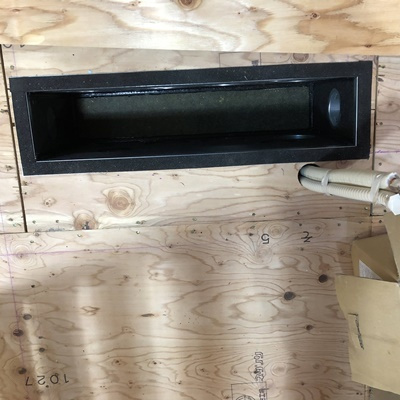

浴室のFRP防水状況です。

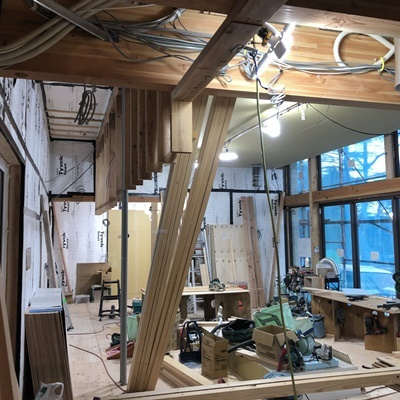

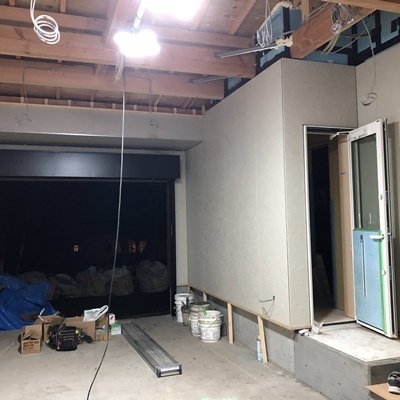

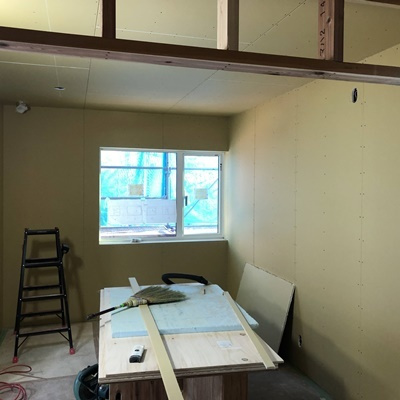

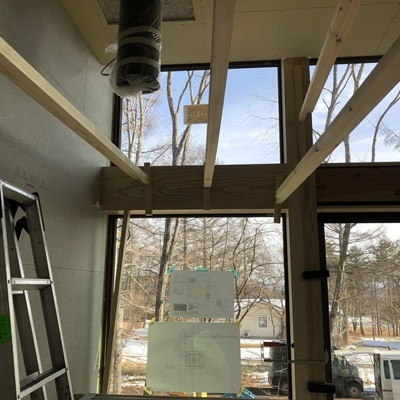

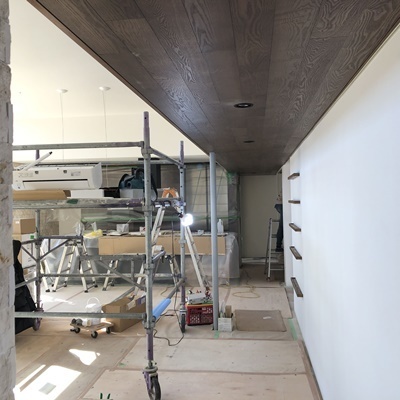

リビング部分の造作も進んでいます。

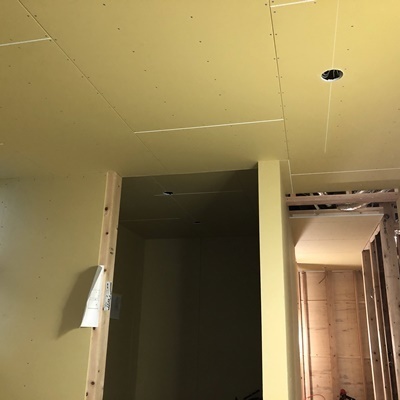

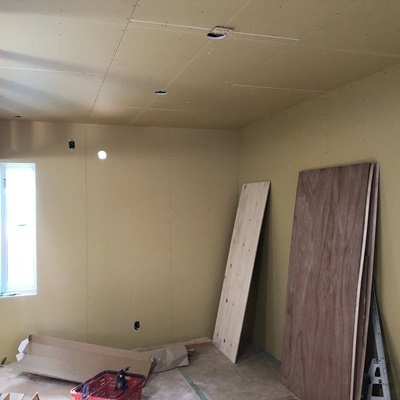

ボードの施工状況です。

1F部分のボード張りも開始しました。

浴室の配管状況と、防水下地の施工状況です。

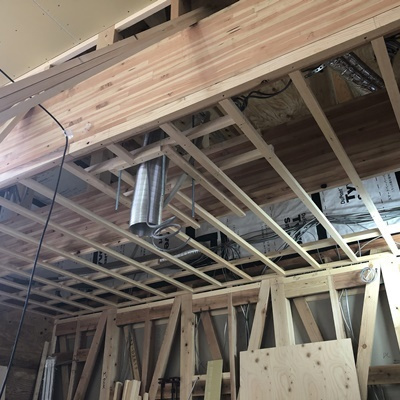

浴室オーバーヘッドシャワーの配管状況です。

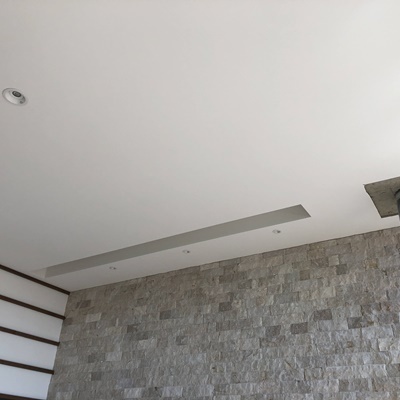

天井の丸穴は、ダウンライトの開口です。

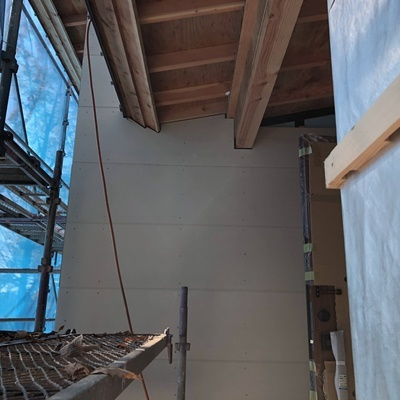

2階のボードの施工が始まりました。

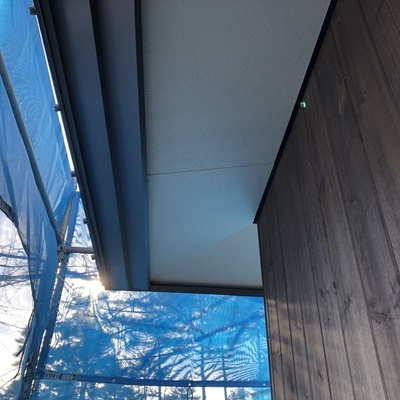

軒天も仕上がりました。

外壁の塗装状況です。

断熱材と配線作業が終わった所から、気密シートを施工します。

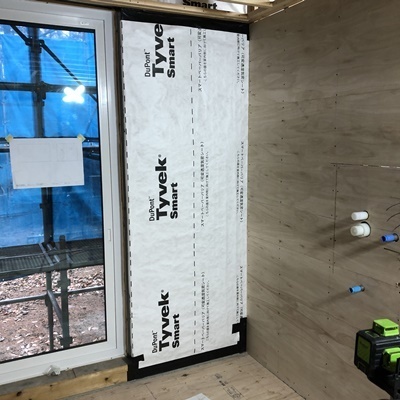

壁の気密シートの施工状況です。

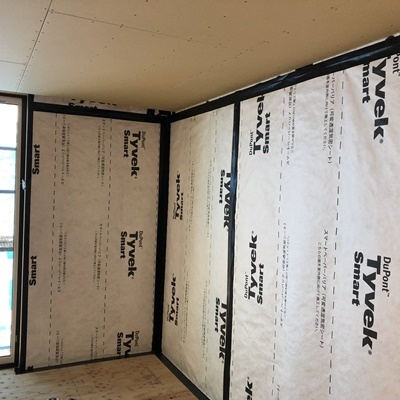

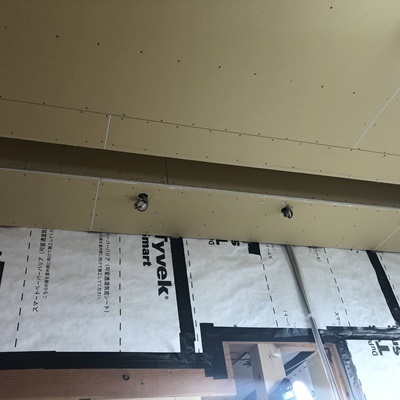

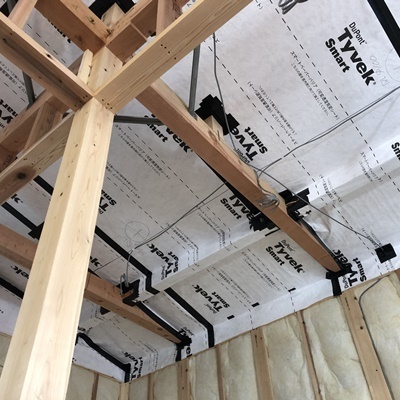

天井の気密シートの施工状況です。

隙間なく充填されています。

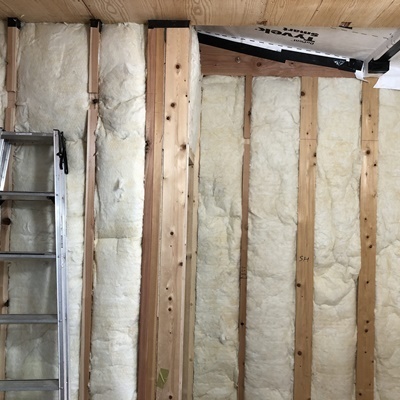

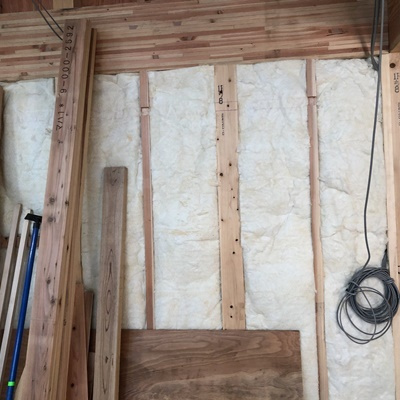

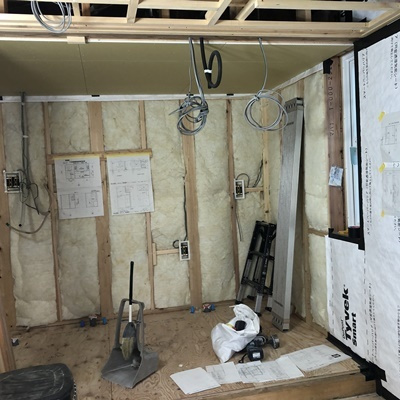

壁の断熱材工事も進んでます。

断熱材が隙間なく施工されます。

狭い隙間にも確実に施工します。

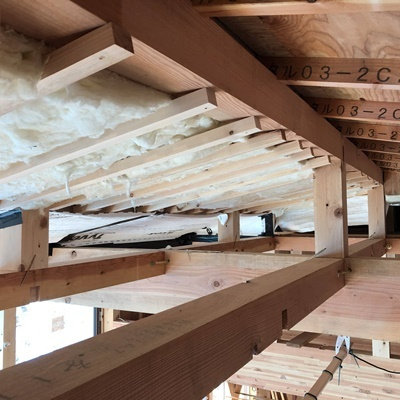

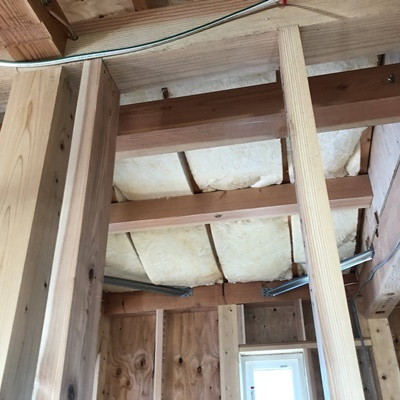

内部の屋根断熱の工事が進みます。

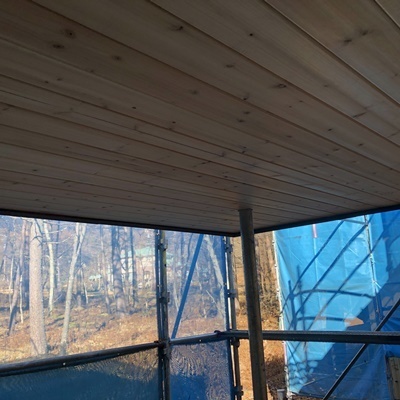

軒天の施工状況です。

軒天の板張りも完了しました。

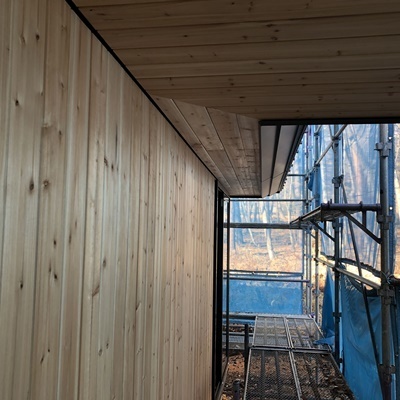

板張りの施工状況です。

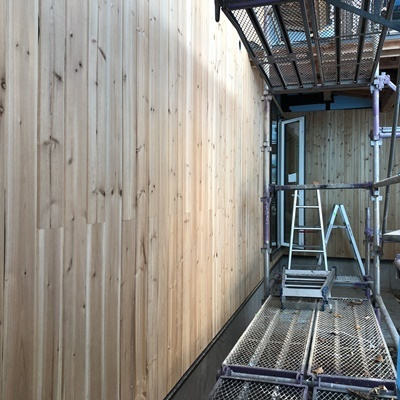

外部の板張りの施工状況です。

洗面所の排水、給水関係の配管も設置しました。

床下エアコンの設置も完了しました。

下地のサイディング状況です。

石貼り部分の下地作業も進んでいます。

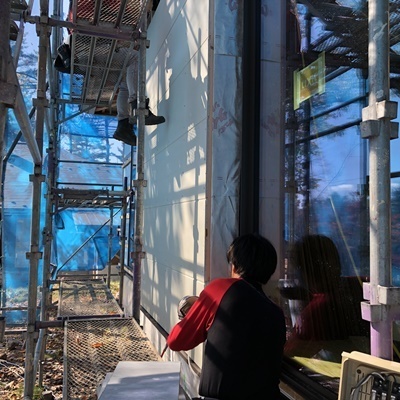

外壁施工状況です。

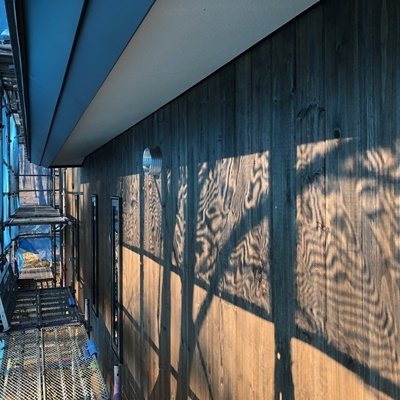

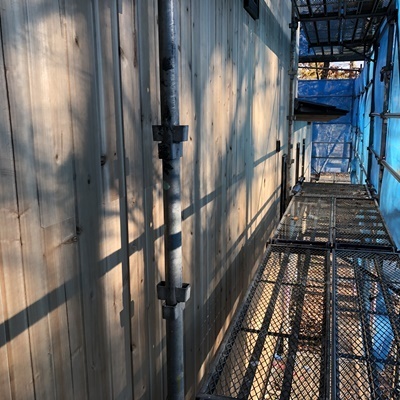

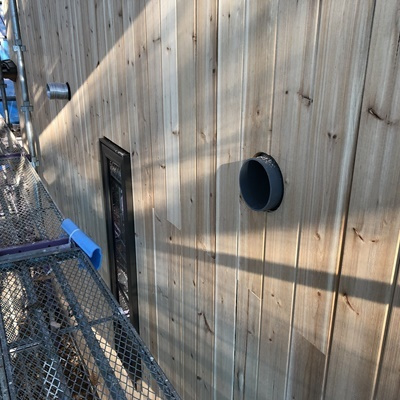

外壁の板張り作業が進んでます。

設備配管も、進んでいます。
水とお湯の配管が色で分かるようになっています。

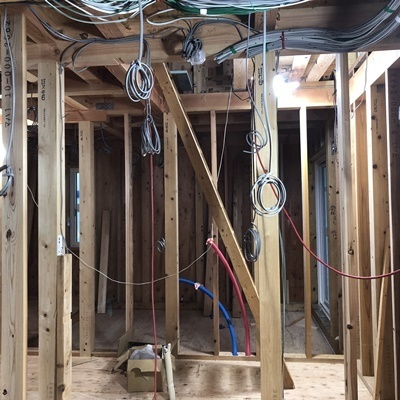

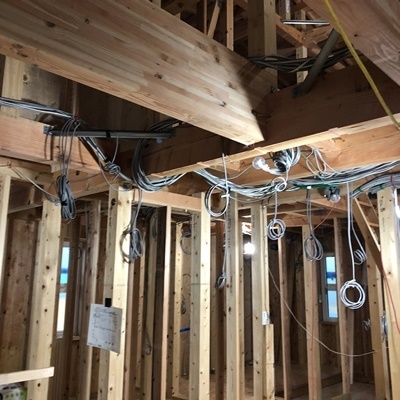

リビング部分の配線状況です。

内部の配線状況です。

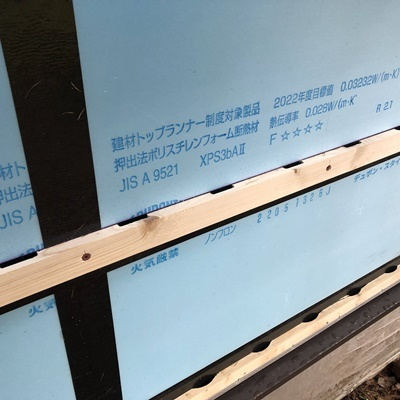

外壁材のサネと言われる部分に、先に塗装を行いました。

一番下の部分には、害虫の侵入を防ぐために防虫網をセットします。

断熱材の上に通気胴縁を施工しました。
この部分が、通気層になります。

断熱材のジョイント部分に防水テープ(黒)を施工しています。

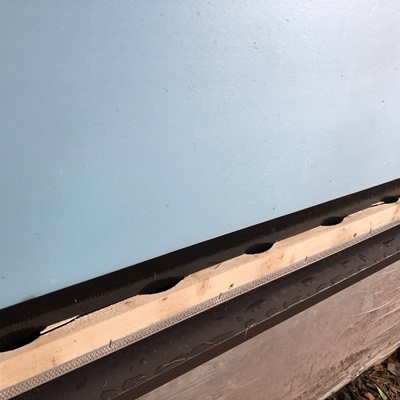

断熱材の表面が止水ラインにもなります。

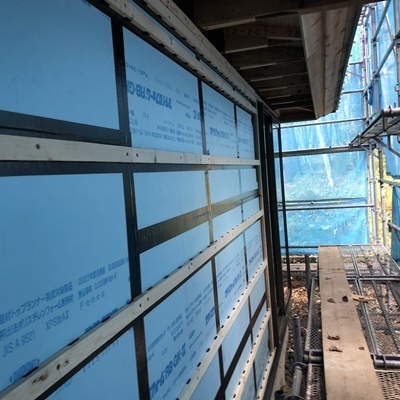

外部の外断熱の状況です。

サッシが取り付きました。

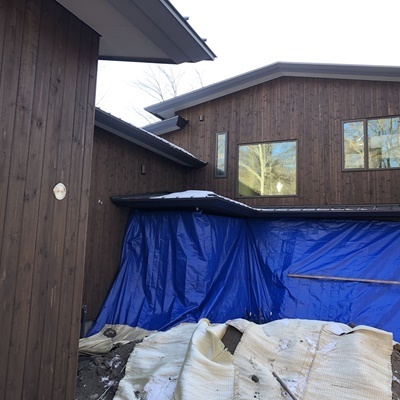

これからは室内の工事も進んで行きます。

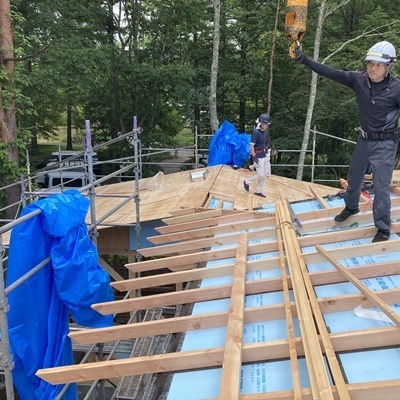

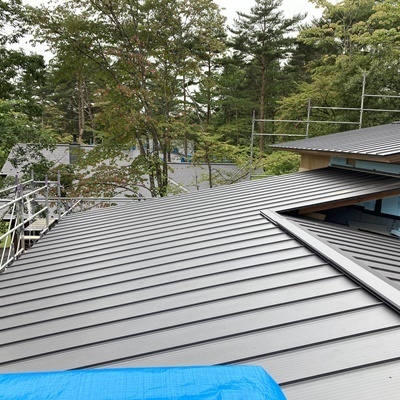

屋根が葺き上がりました。

そろそろ自粛期間です。
養生を行っています。

本日、瑕疵保険の構造検査を受けました。
問題なく合格しました。

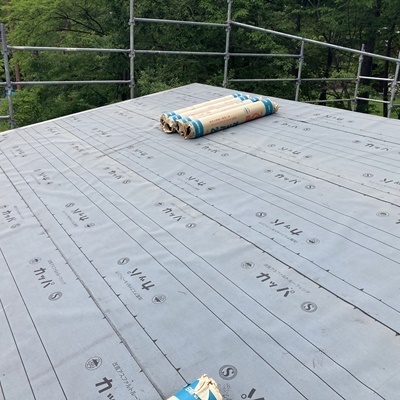

屋根のルーフィングが施工されています。

2層目の垂木(通気層)が施工されています。
奥の部分では、野地まで施工が進んでいます。

屋根の断熱材を施工中です。

屋根の1層目の野地板を施工しています。

構造体が組み上がりました。

鉄骨の柱が骨組みを支えています。

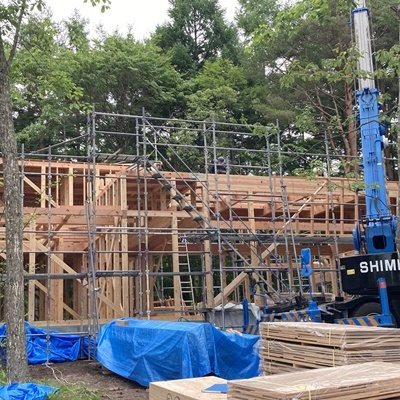

建て方が始まりました。

土台敷が完了すると、いよいよ建方工事が始まります。

各所に必要な構造金物を取り付けています。

土台敷工事が始まりました。

埋め戻し工事が完了しました。

順調に埋め戻し工事が進んでいます。
この辺りは比較的赤土が多い印象です。

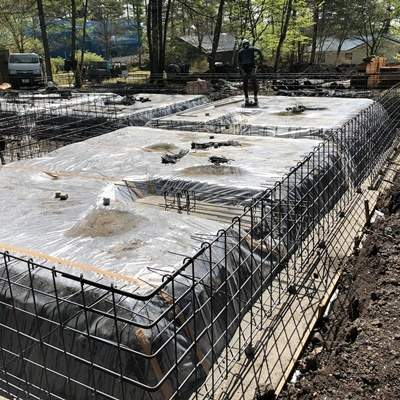

型枠の脱型が完了し、基礎が姿を現しました。
美しく施工できました!

立ち上がりの配筋工事が完了しました。

外周部の配筋工事が進んでいます。

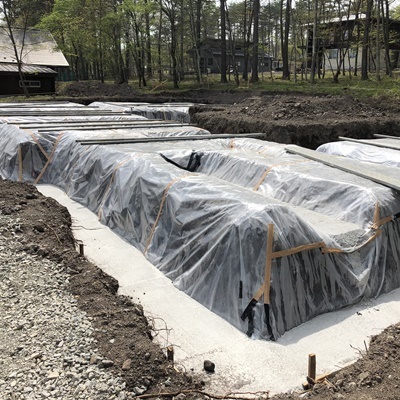

捨てコンの施工も完了しました。

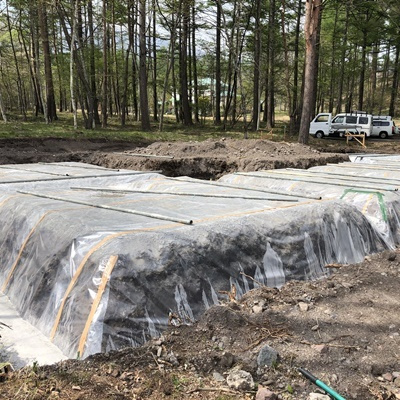

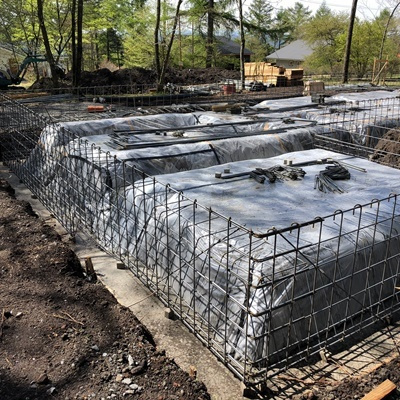

防湿シートの施工状況です。

砕石敷を正確に進めています。

砕石敷が始まりました。

お客様と共に敷地のお清めを行いました。

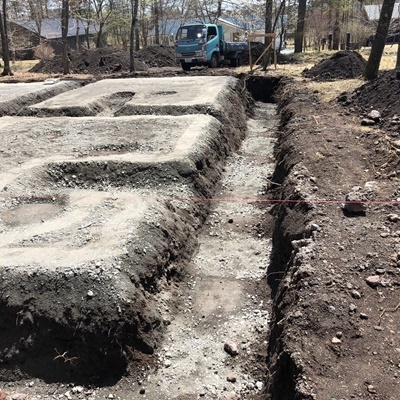

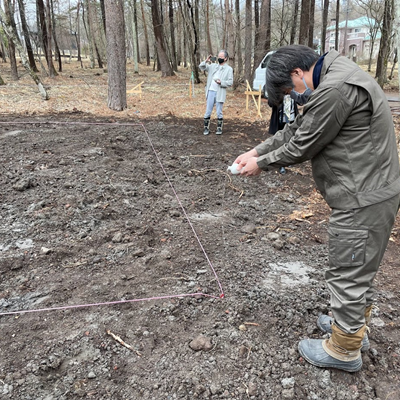

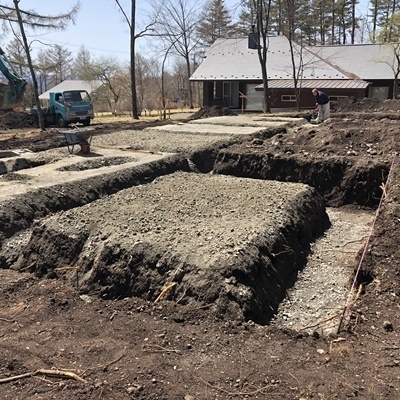

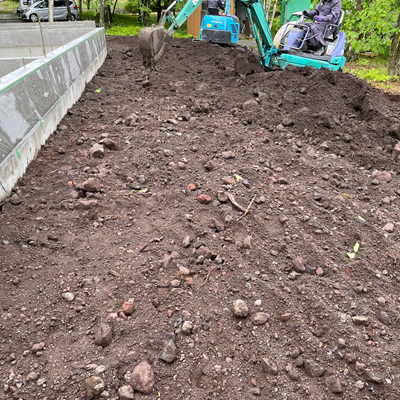

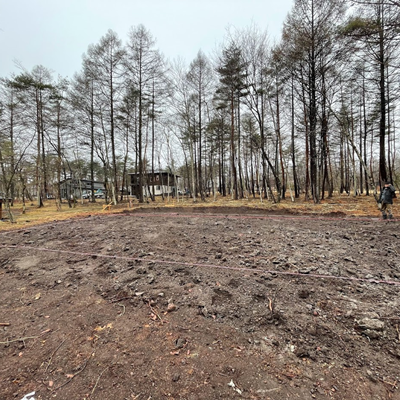

伐採工事が完了し、地縄出し作業が進んでいます。

上空からも敷地を見て、陽当りの様子を確認します。

ご縁を頂き、千ヶ滝の一角で新たに工事を始めることになりました。

S-Villa on the terrace 工事概要
在来軸組工法 2階建
2022年4月着工、2022年12月竣工予定
所在地:軽井沢町
