HOME | 現場ライブ | 風薫る杜の家

現場ライブ

風薫る杜の家

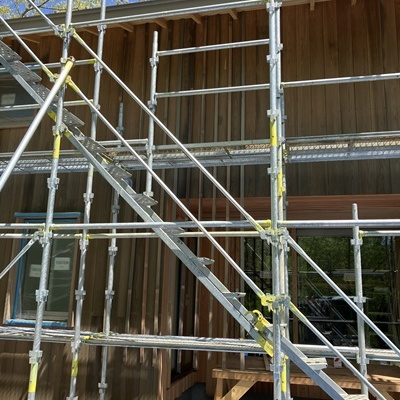

外壁の板張り作業の状況です

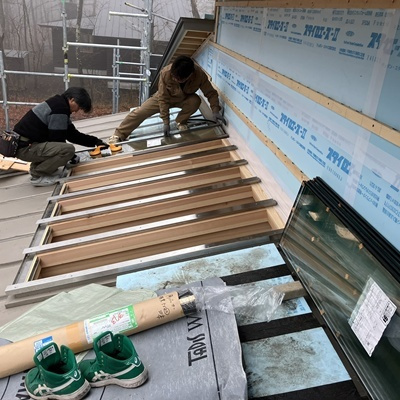

トップライトに板金の水切りを取付ます

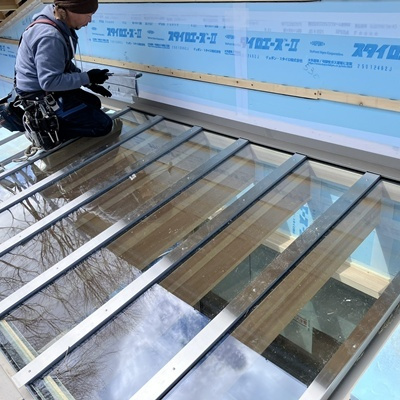

サンルームのトップライトにガラスを設置しています

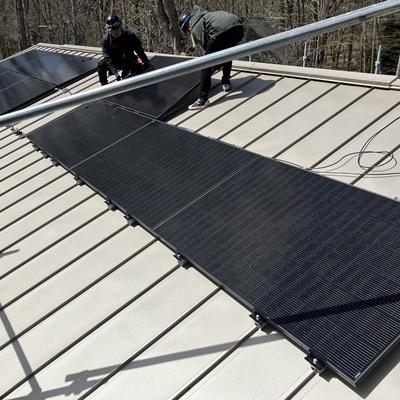

太陽光のパネルの設置工事を行っています

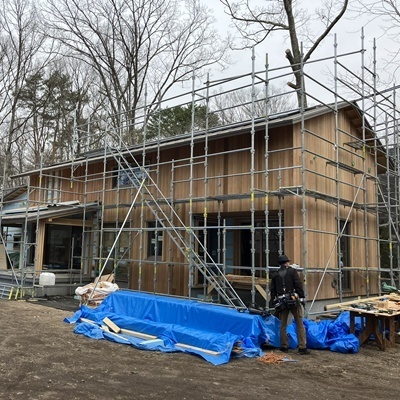

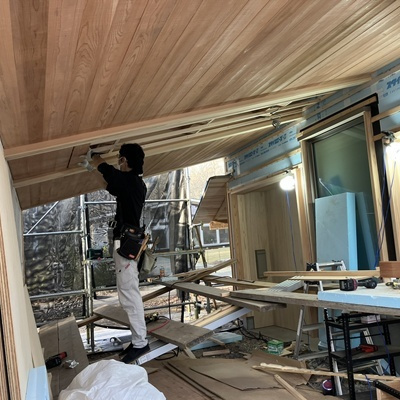

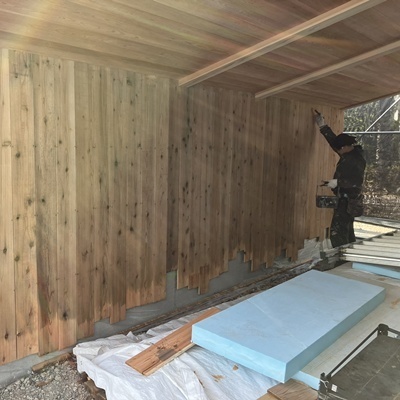

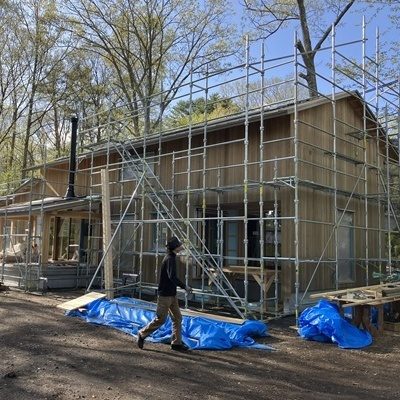

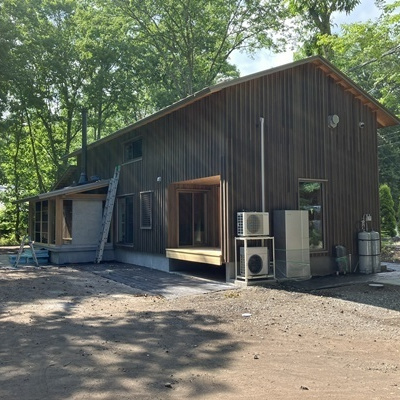

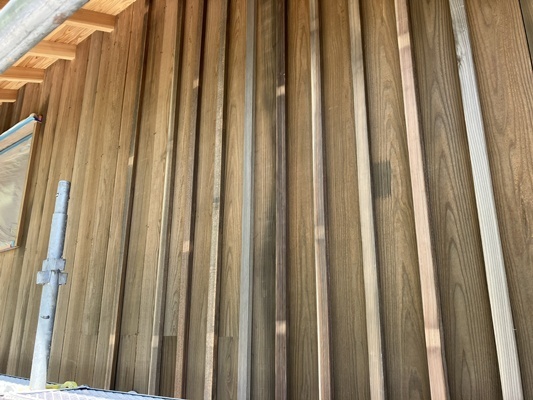

大工さんが板を加工して外壁を張っています

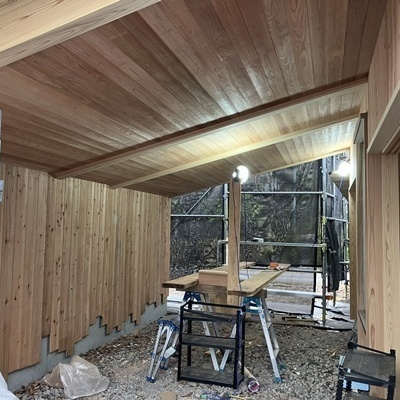

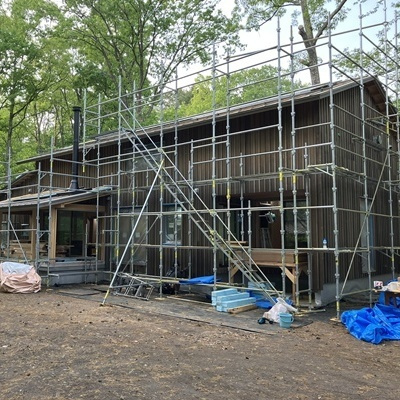

外壁の板張りが進んでいます

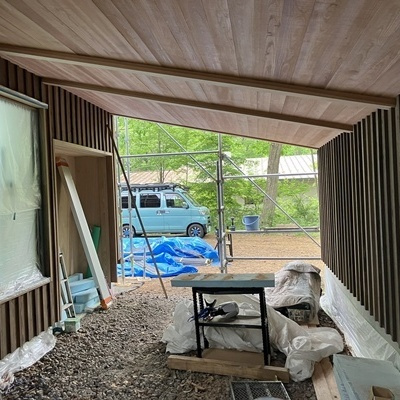

サンルームの作業も進んでいます

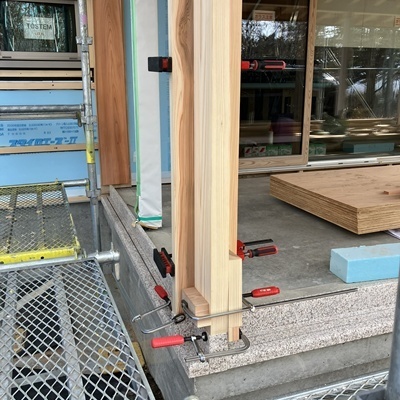

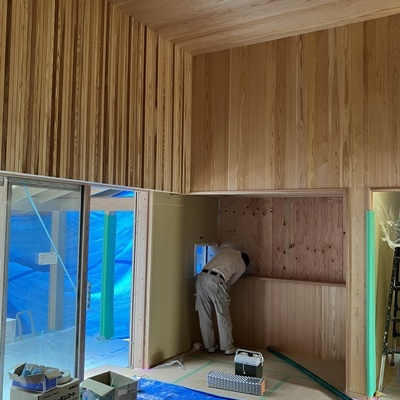

石の巾木の上に造作工事で枠を取付ていきます

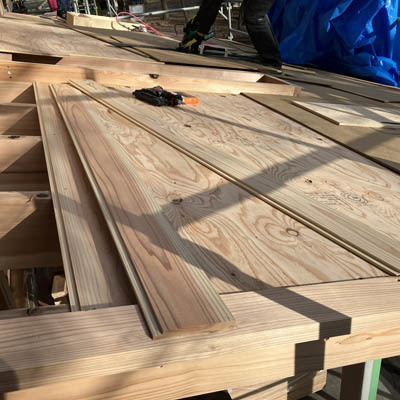

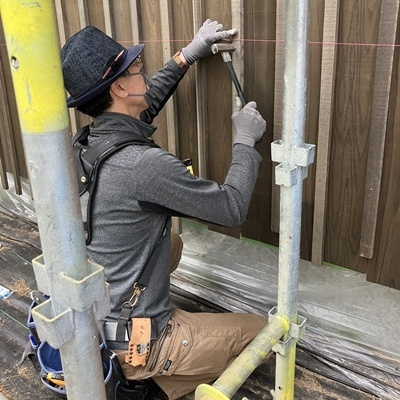

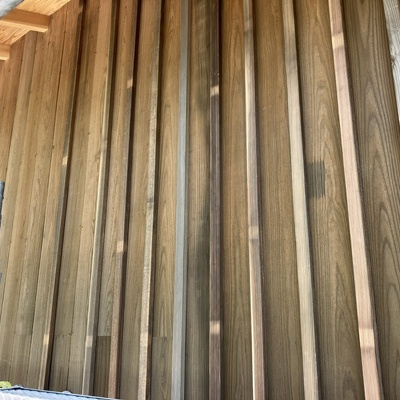

外壁の杉板張りの作業がはじまりました

外壁の下地の胴縁の作業が終わりました

外壁の下地の胴縁の作業が終わりました

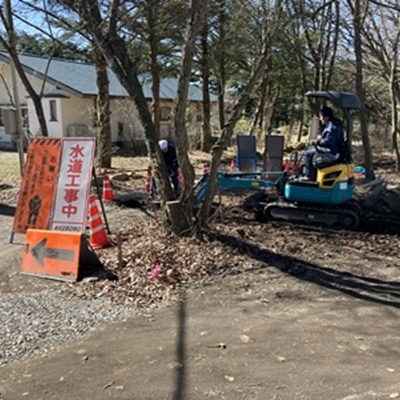

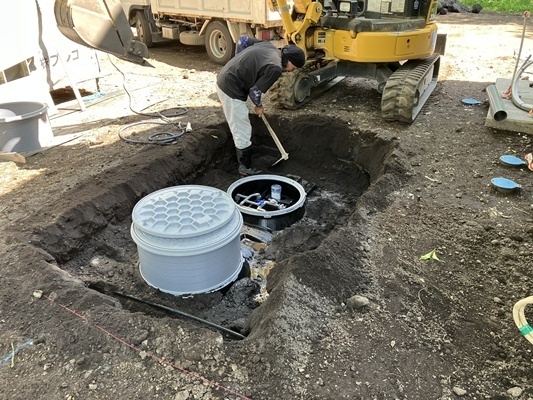

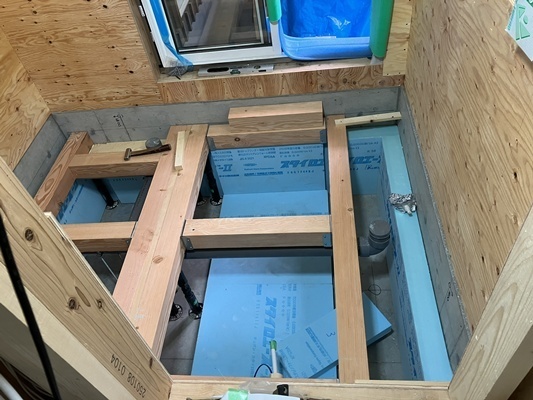

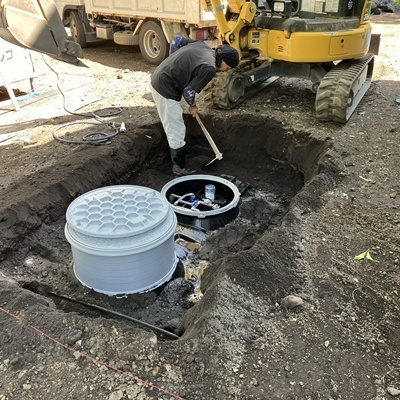

道路から水道の引き込み工事を行っています

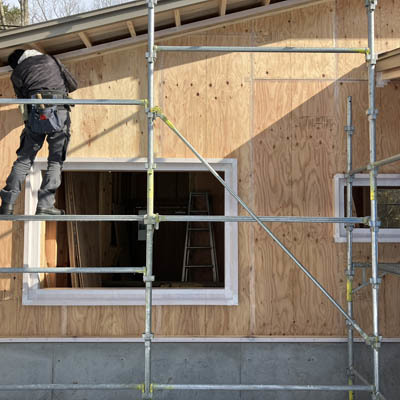

外壁を張る為の下地を取り付ける作業を行っています。

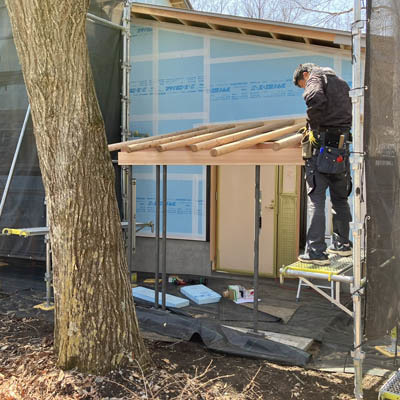

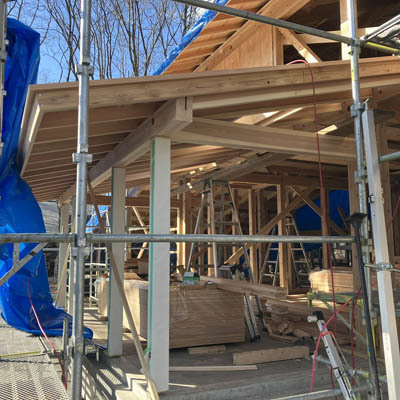

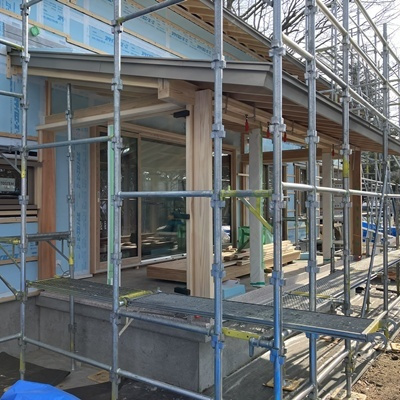

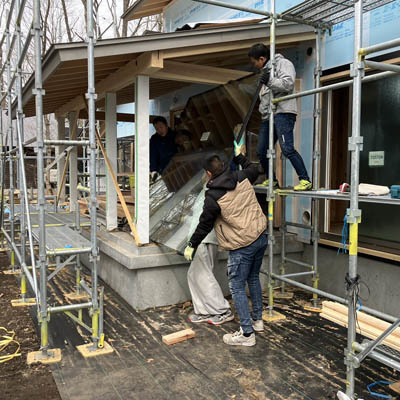

玄関の庇を施工しています。鉄骨の柱に丸い垂木です。

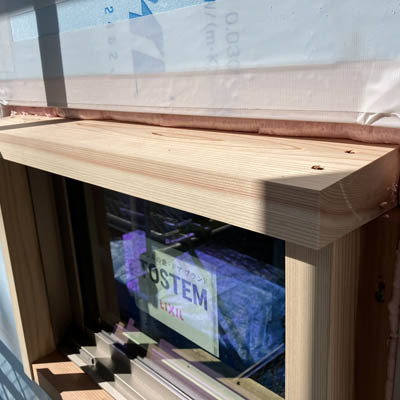

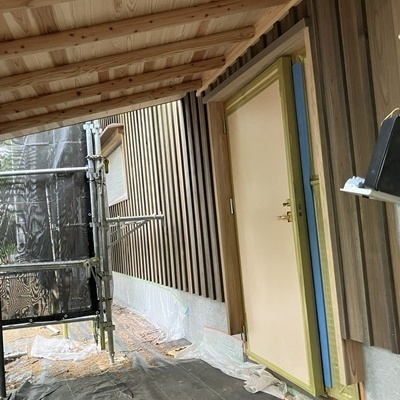

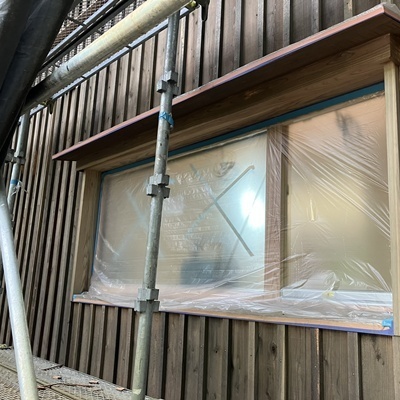

外の額縁の上枠と水切り部分に板金を取付けました。

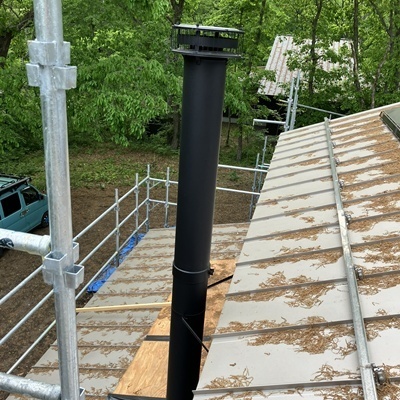

この建物は1種換気を採用しています。

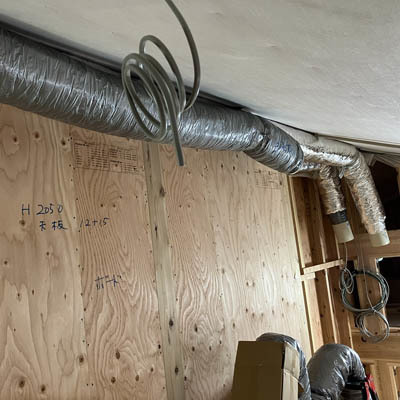

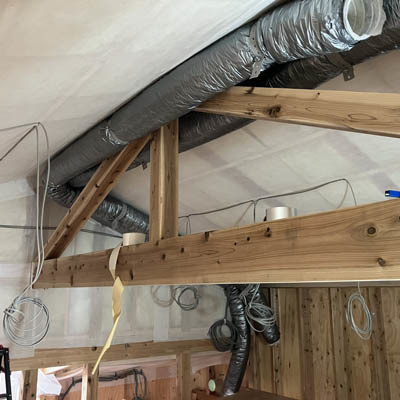

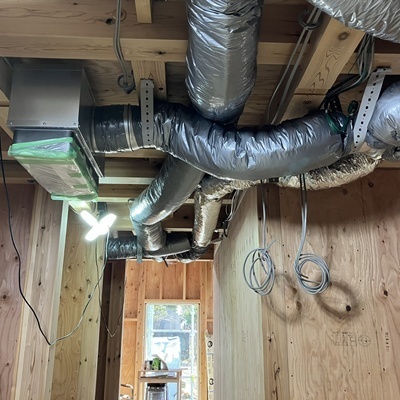

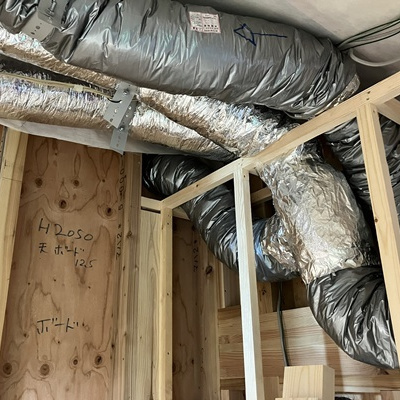

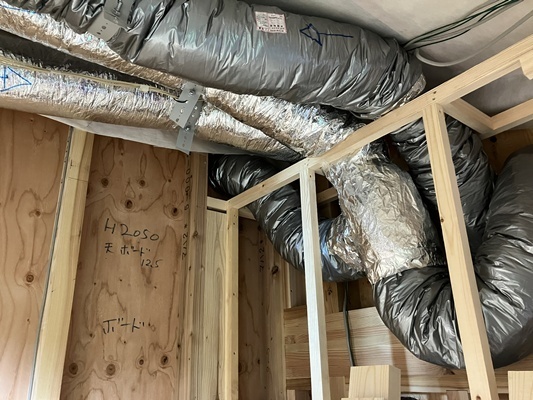

内部の換気・空調の配管を行っています。

石に溝が掘ってあります。
そこにレールを埋め込み、引き戸の敷居となります。

サンルームの石工事を行いました。

外断熱やサッシの取付けが終わり、外壁の下地へと進みます。

木製建具にガラスを取付けていきます。(搬入の様子です)

ここでも気密処理を行いましたが、断熱完了後、更に
テープ処理を行います。

外部建具を取付→外の額縁→断熱充填→額縁のテープ処理
まで終わりました。

サッシの外側に額縁を取付け、隙間に断熱材を充填しました。

今回は大工さんではなく、木製建具を製作している
会社さんで取付けもお願いしました。

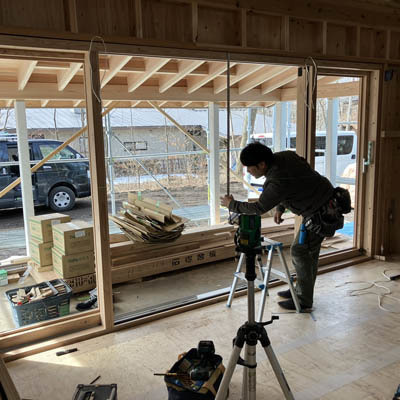

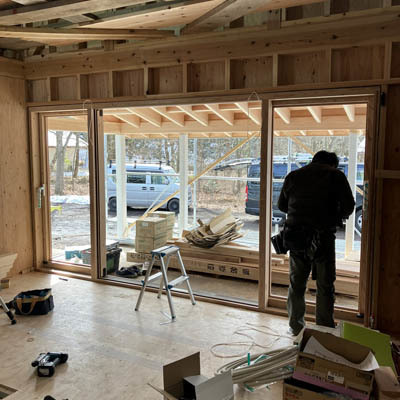

外部の木製建具を取付けています。

サッシのテープを貼った状況です。

サッシのツバの面に防水気密テープを貼っています。

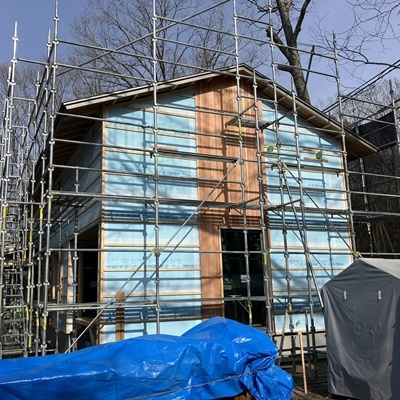

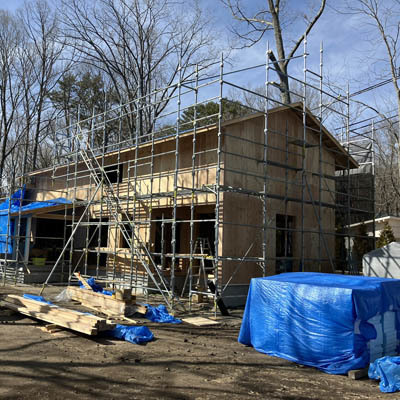

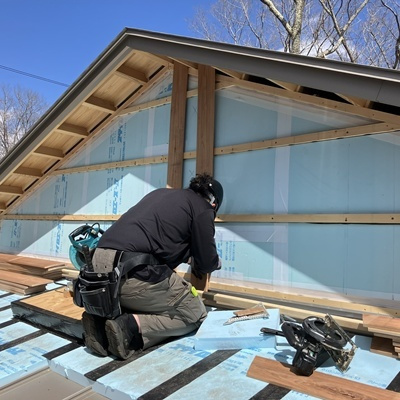

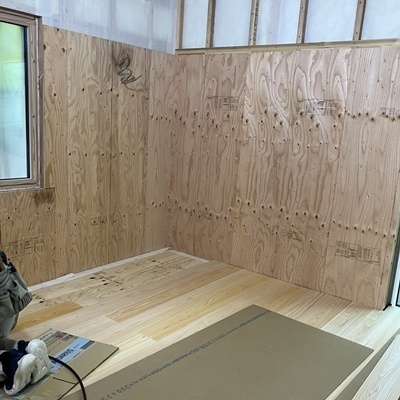

外壁面に断熱材を張り終えました。

壁に断熱材を張っていきます。

窓の枠の白い部分は、木の下地にテープを貼っています。

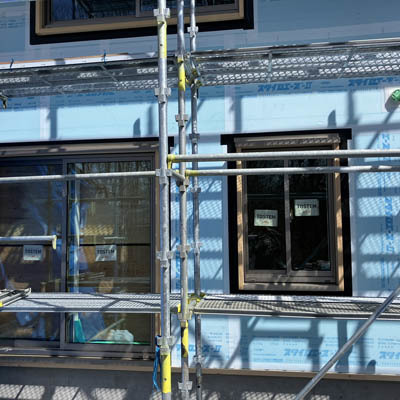

これから外部建具を取付けていきます。

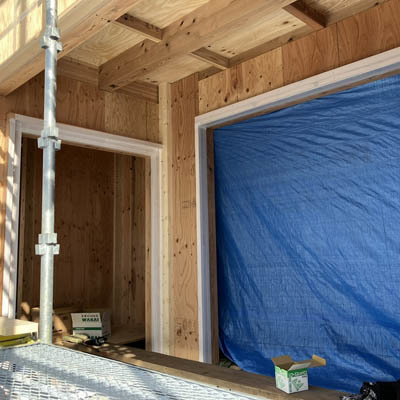

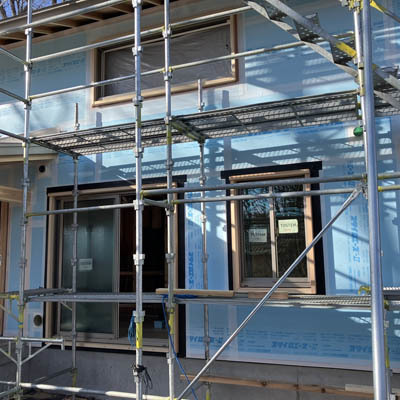

窓廻りに外部建具を取り付ける為の下地を取付け、
先にテープで処理を行いました。

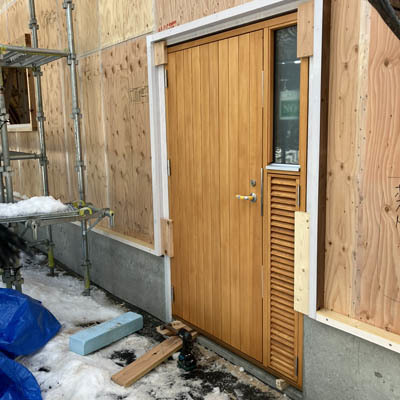

玄関ドアを取り付けました。

調湿シートを張った状況です。

断熱材を詰め終わったら、調湿シートを張ります。

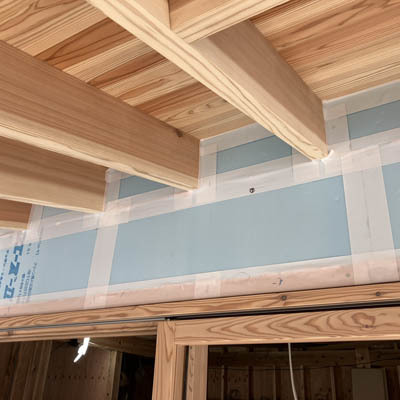

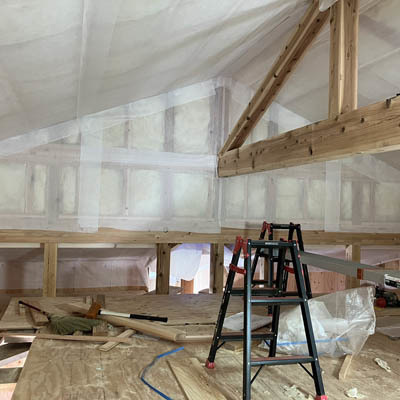

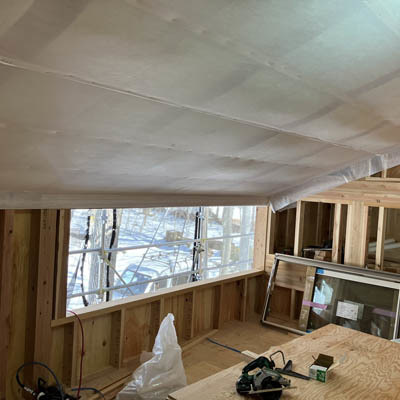

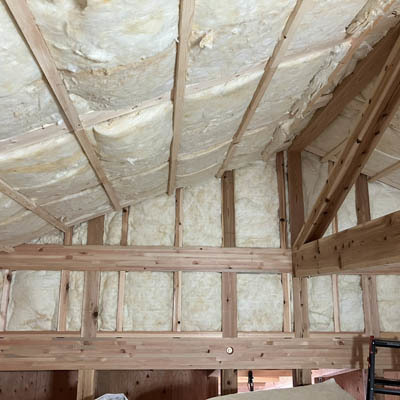

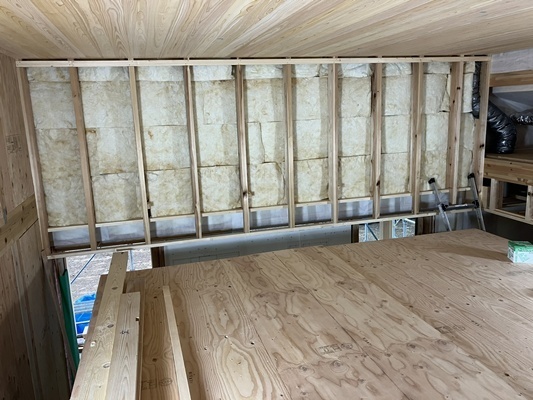

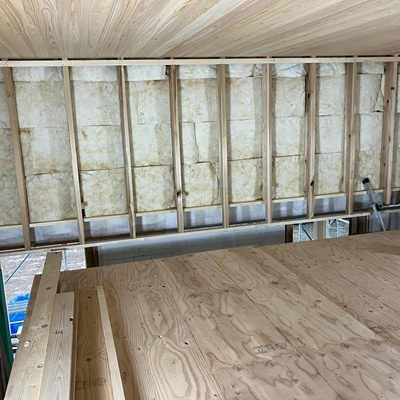

内部の天井に断熱材(グラスウール)を詰めていきます。

板金工事が進んでいます。

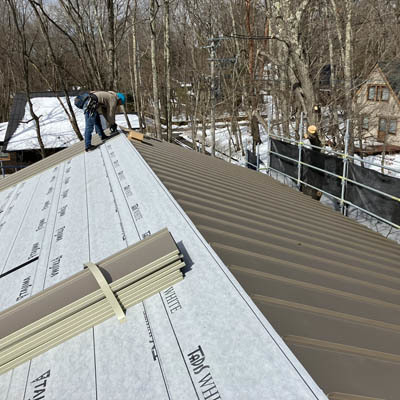

屋根の板金工事を行っています。

化粧梁の部分と外壁の合板部分にもしっかりとテープを
貼ります。

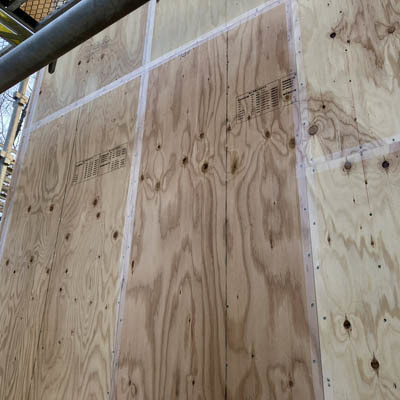

外壁の合板が終わった状況です。

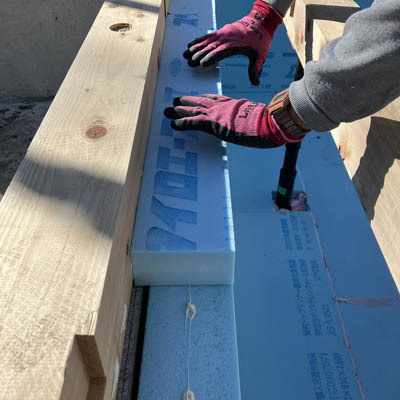

外塀の合板のジョイントにも気密の為、テープを貼ります。

外壁に合板を貼り終え、防蟻剤を塗布しました。

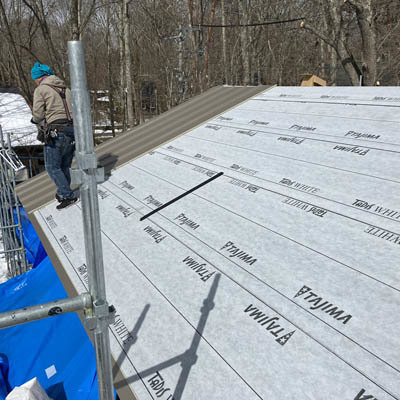

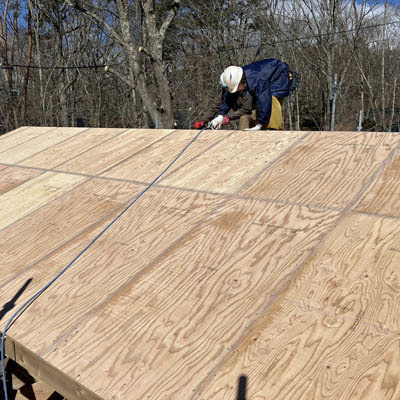

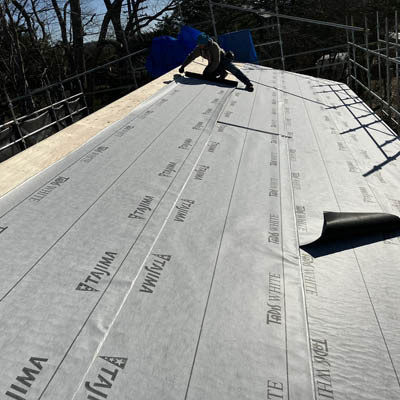

屋根に防水紙を敷いていきます。

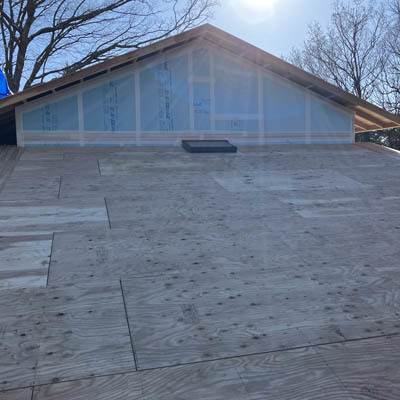

上野地板を張り終えました。

サンルームの材料は全て杉の化粧で組み上げられました。

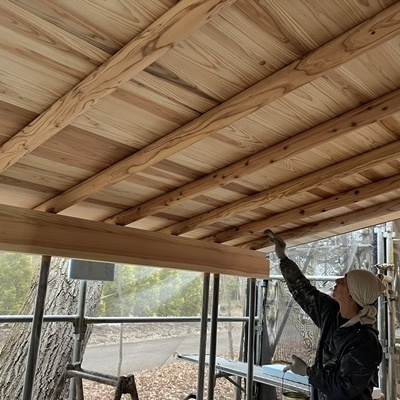

サンルームの屋根に化粧野地板を張っています。

上垂木が終わったら、上野地板を張っていきます。

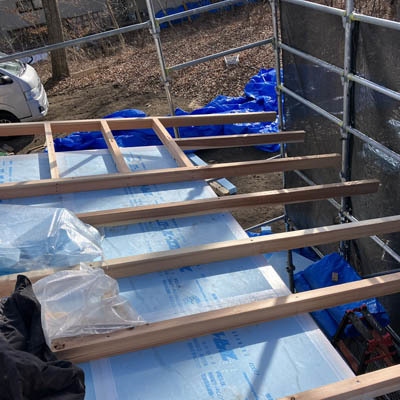

上垂木を並べている作業中です。

断熱材の上に上垂木を並べていきます。

断熱材のジョイントにテープを貼っています。
ここが気密、止水ラインとなります。

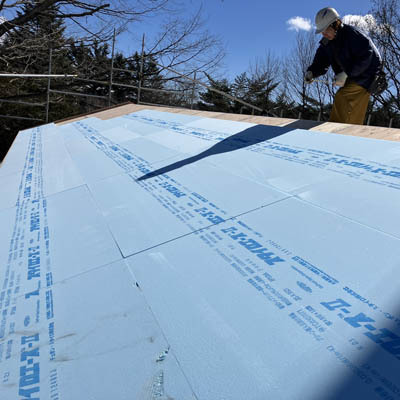

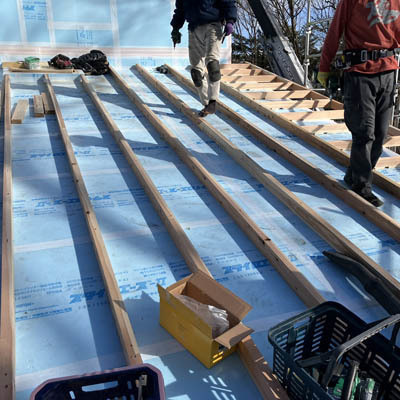

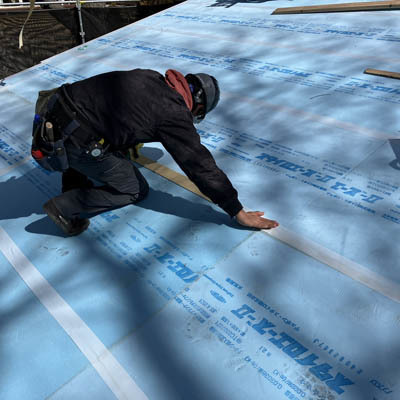

下野地板の上に厚さ60ミリの断熱材を貼っていきます。

今回下野地板は24mmを使用。
ジョイントには気密の為のテープを貼ります。
(透明なので見にくいかもしれません)

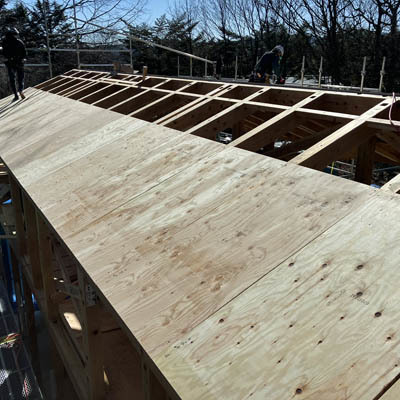

屋根の下野地板を張っていきます。

下野地板を張り、構造の金物の取付けを行っています。

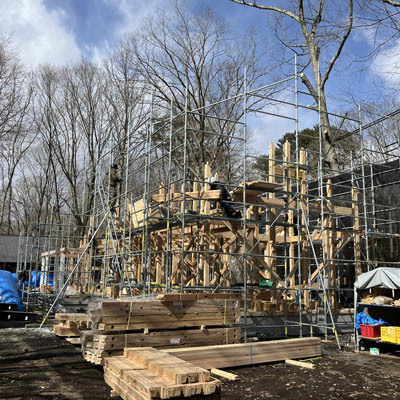

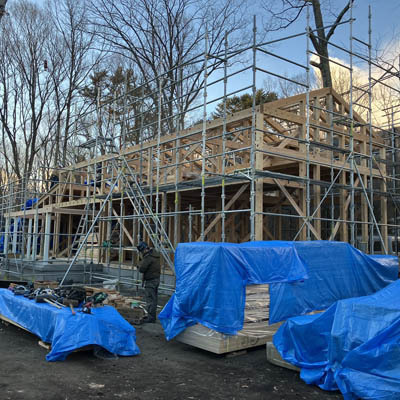

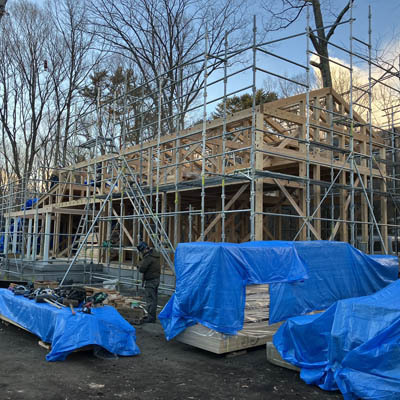

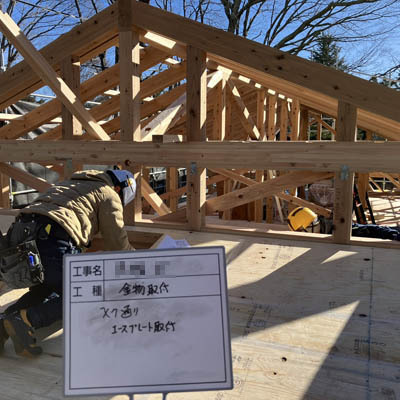

一日目の作業が終わり上棟しました。

午前中でここまで組みあがりました。

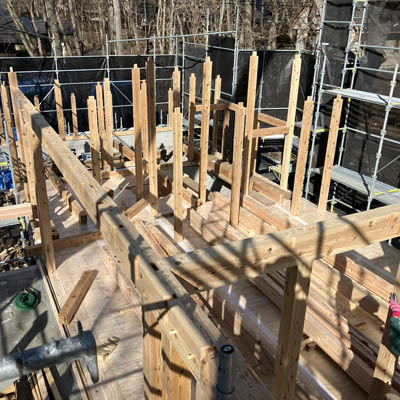

1階の柱を建てていきます。

建て方が始まりました。

養生をして作業が終わりました。

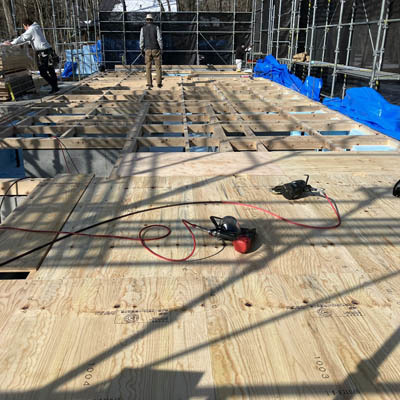

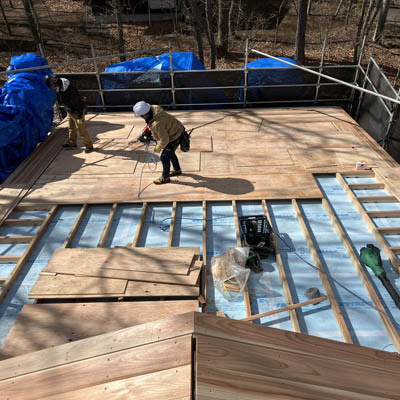

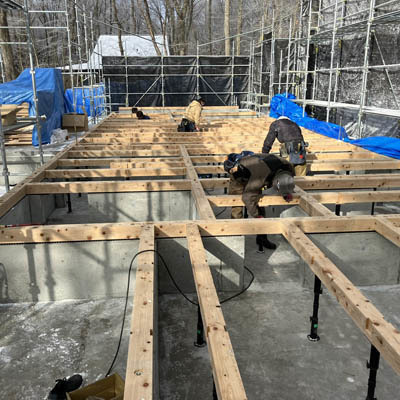

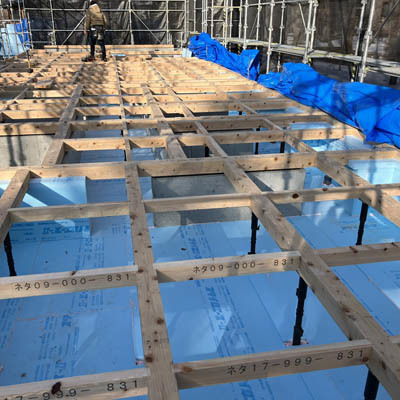

床の合板を張り終えました。ここが1階の床となります。

基礎の床面も断熱材を敷き込みます。

基礎を囲う様に断熱材を貼ります。

基礎の内側に厚さ10センチの断熱材を貼っていきます。

防蟻剤が塗られています。

基礎の内側に防蟻剤を塗布していきます。

土台敷作業の状況です。

材料が入り、土台敷が始まります。

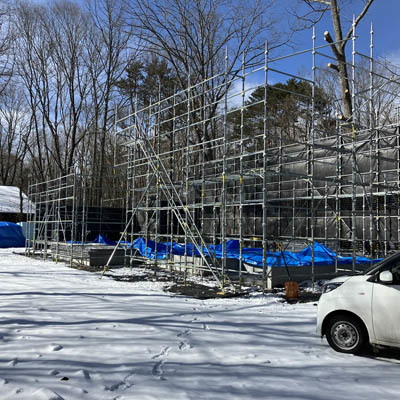

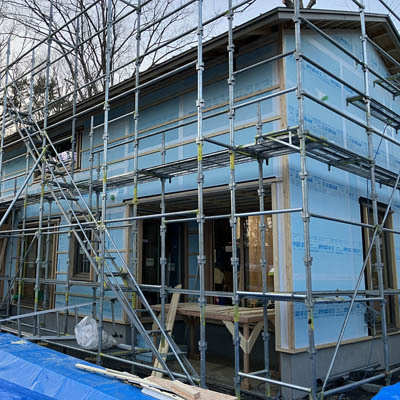

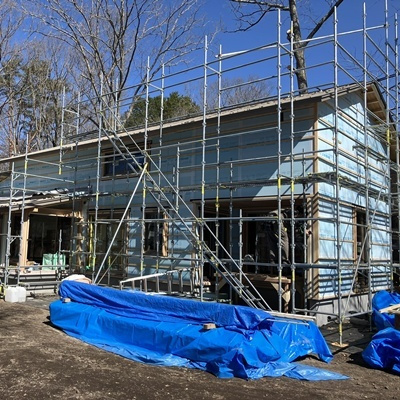

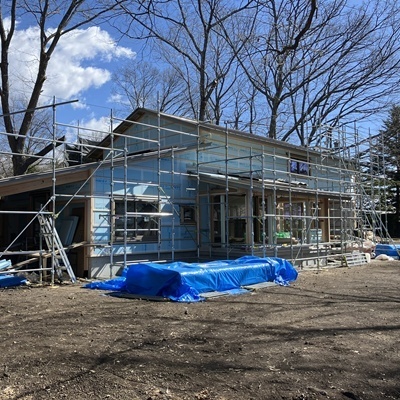

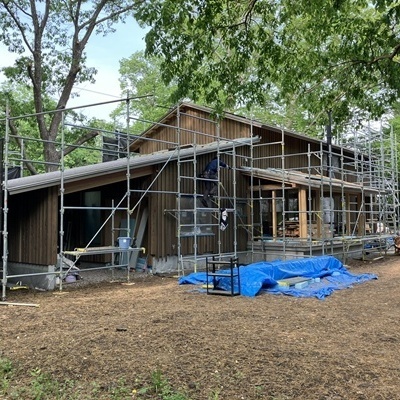

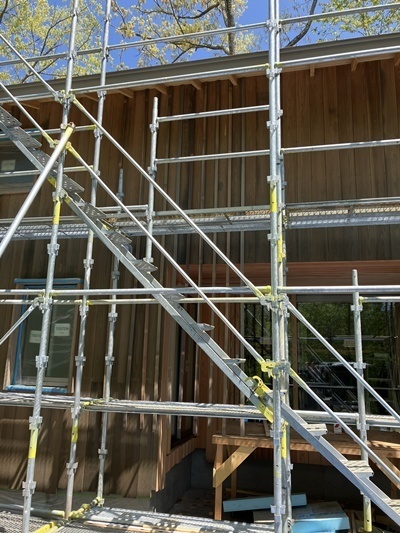

足場を組み立てました。

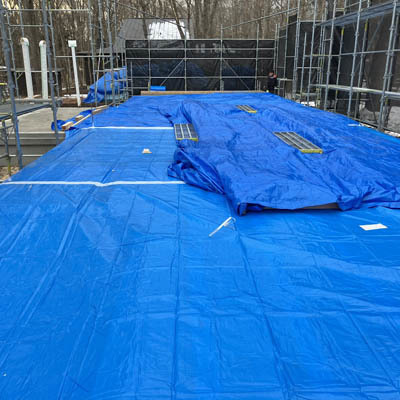

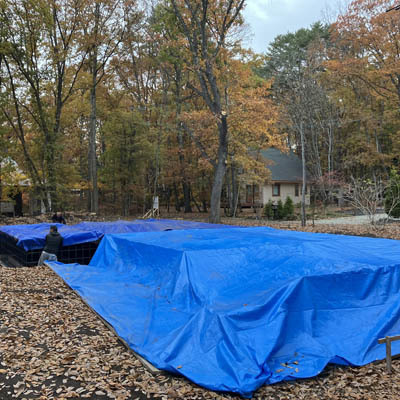

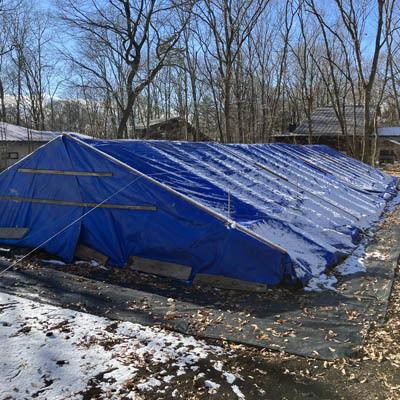

建物全体に仮設の屋根を作り、養生を行いました。
この後の工程は1月末~2月上旬になる予定で、
次回は土台敷から建て方となります。

基礎完了後に設備、浄化槽を予定していましたが、
業者さんと打合せをして、工事の最後の方に行う事になりました。

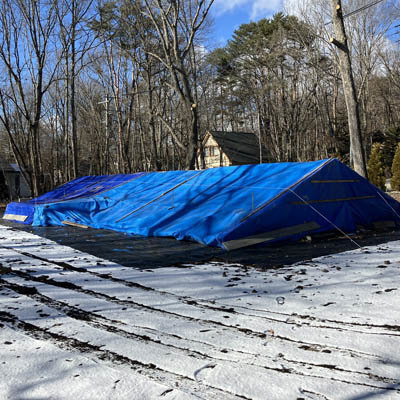

しばらく現場での作業が進まない為、雪等の養生を行いました。

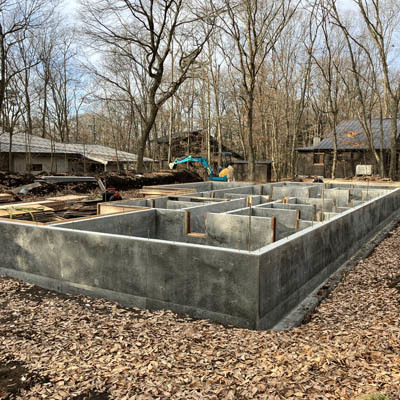

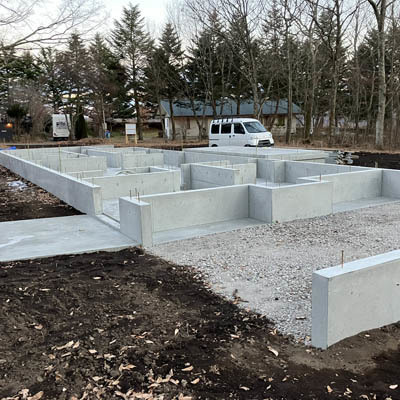

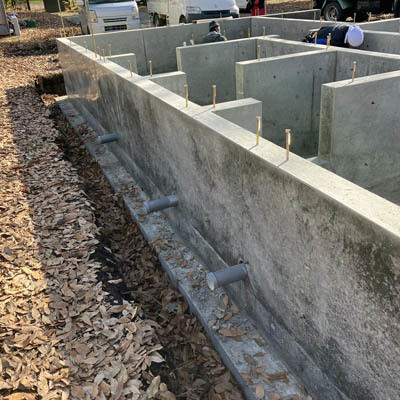

基礎完了です。

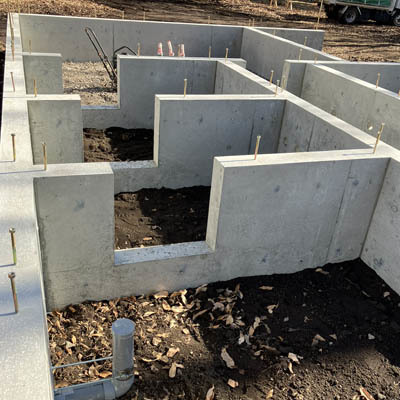

基礎の廻りも埋め戻し、整地を行い基礎が完成しました。

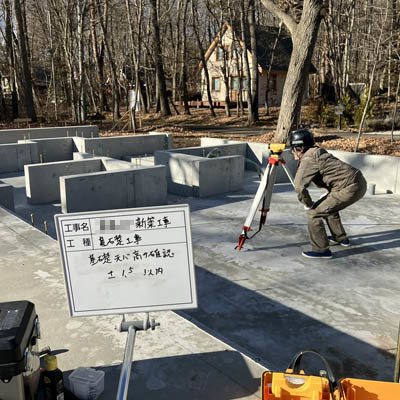

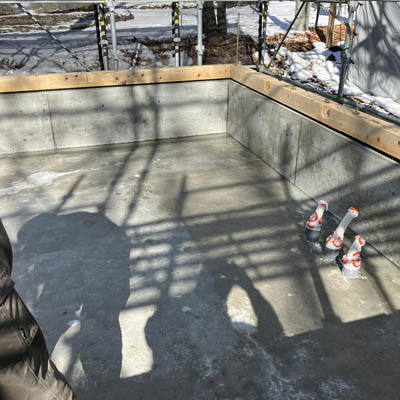

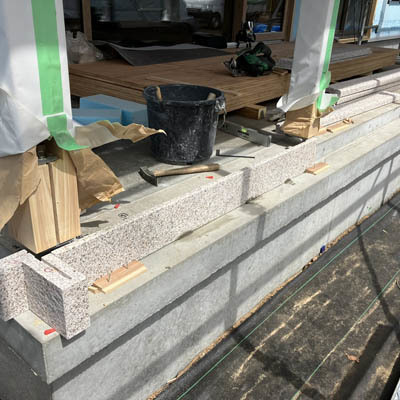

基礎の天端の高さを確認しています。

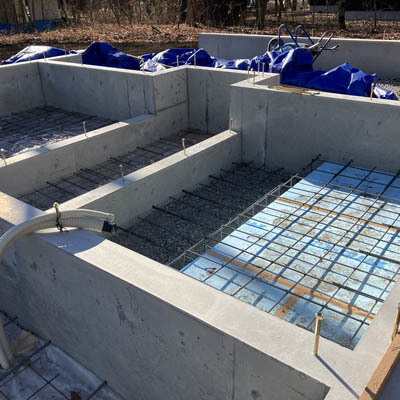

基礎内部にコンクリートを流す作業が終わりました。
この部分が床下になります。

コンクリート作業の状況です。

コンクリートを流し込んでいきます。

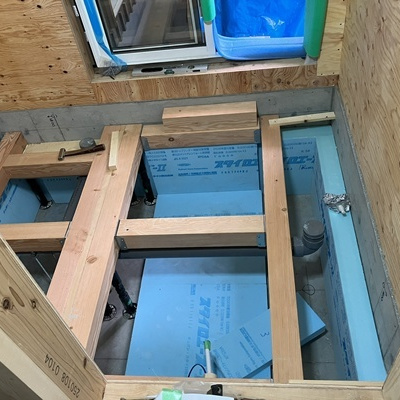

テラスになる部分の床に断熱材を入れます。

玄関の床になる部分には断熱材を入れました。

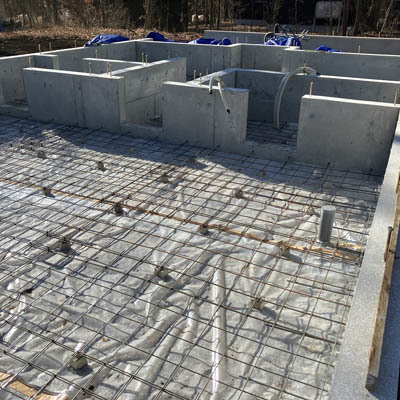

土間コンクリートの為、ワイヤーメッシュを敷いていきます。

埋め戻しの後、砕石を敷き詰め、防湿の為シートを敷き込みます。

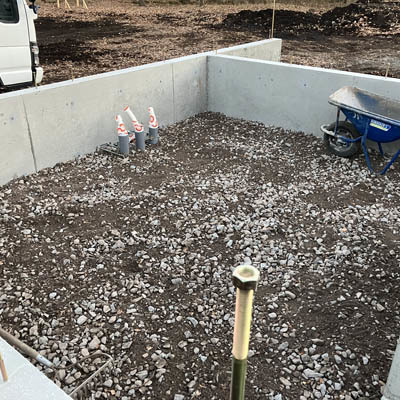

埋め戻し作業が終わりました。

基礎の内部に埋め戻しを行っています。

内部も埋め戻しを行います。

埋め戻しが始まりました。

電気も建物に入る配管の工事を行いました。

設備の排水管の作業を行いました。
ここから各排水が出ていきます。

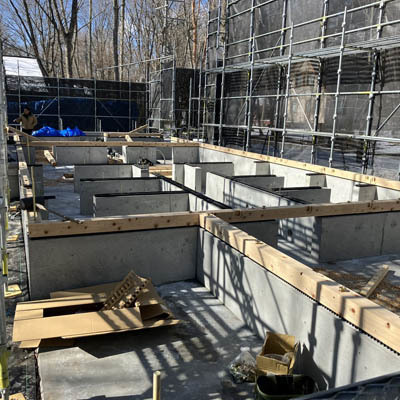

型枠を外す作業が終わりました。

養生期間後に型枠を外す作業を行っています。

打設が完了しました。

打設作業中です。

基礎立ち上がり部分の打設工事を行います。

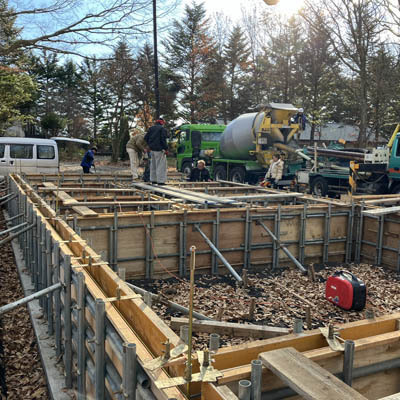

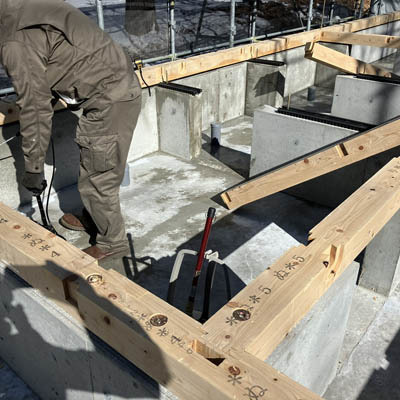

型枠作業の後、アンカーボルトの据え付け作業を行いました。

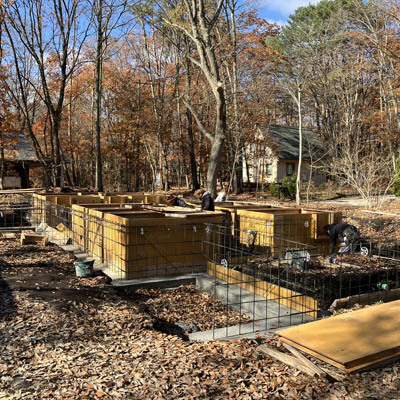

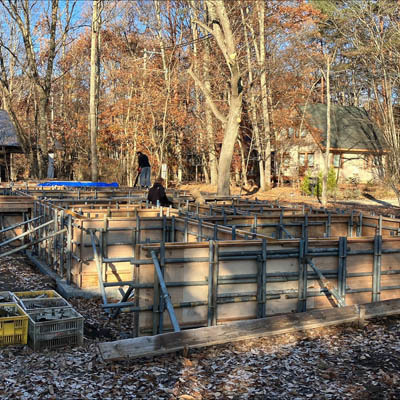

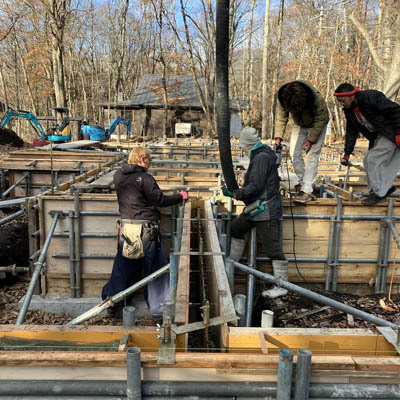

型枠の作業が進んでいます。

型枠の作業が進んでいます。

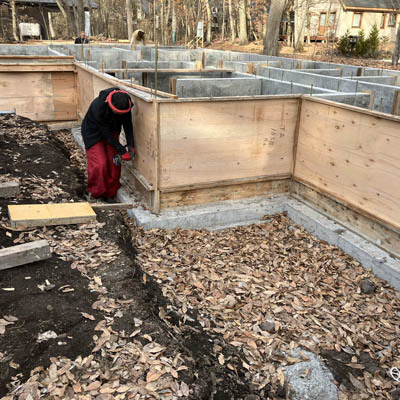

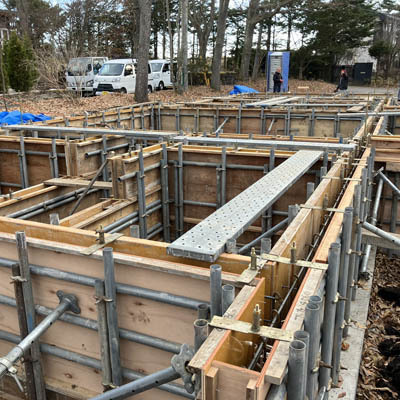

基礎の型枠へと進んでいます。

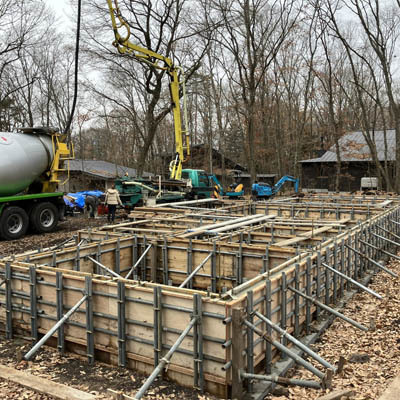

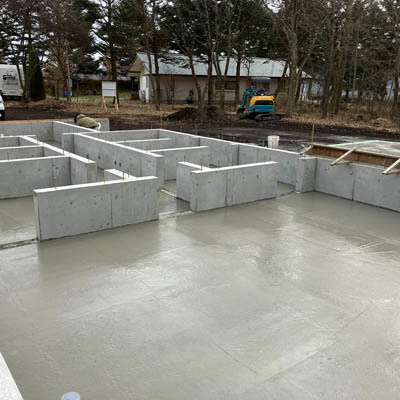

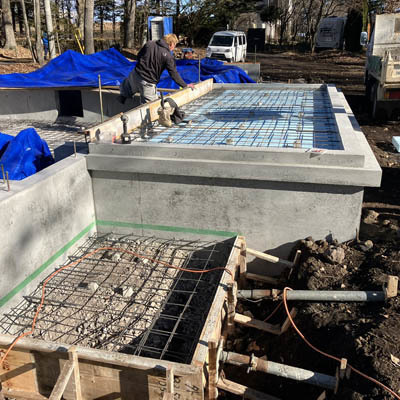

基礎ベースのコンクリート打設が終わり、

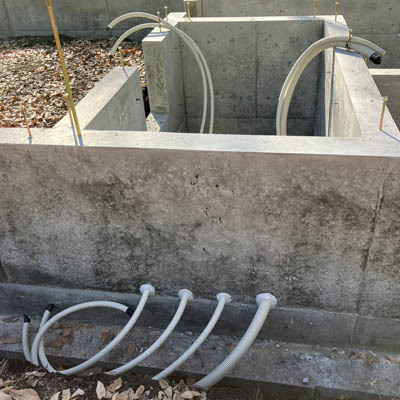

設備配管に必要なスリーブを入れます。

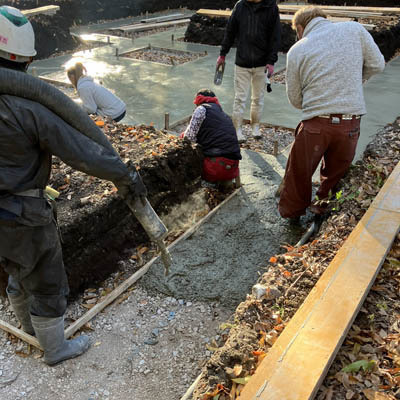

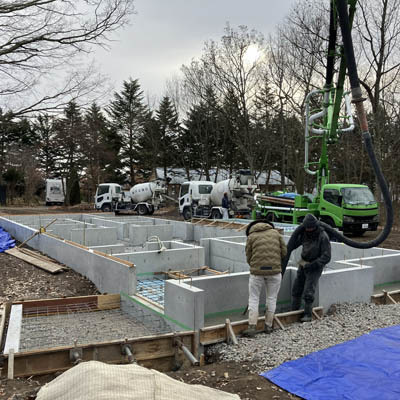

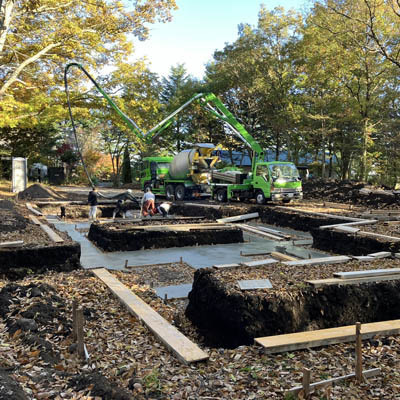

コンクリート打設作業状況です。

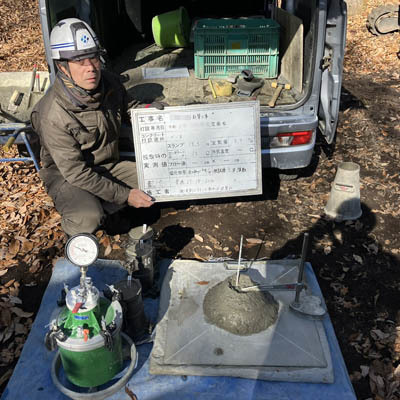

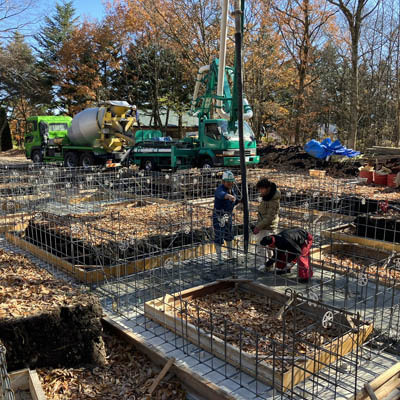

現場にて生コンの受け入れ検査を行いました。

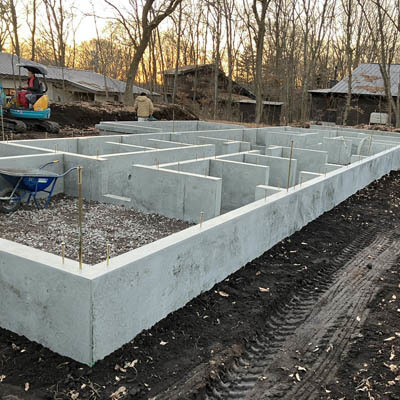

基礎のベースのコンクリート打設を行います。

落ち葉が基礎に積もらないように養生を行いました。

この季節は落ち葉が積もってしまうので吹き飛ばしています。

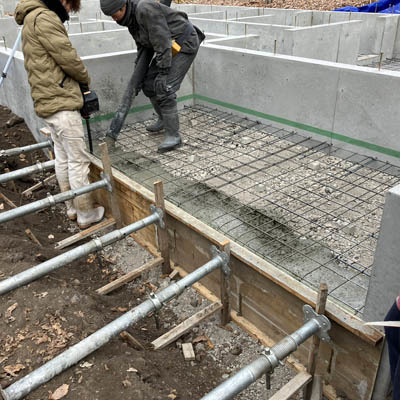

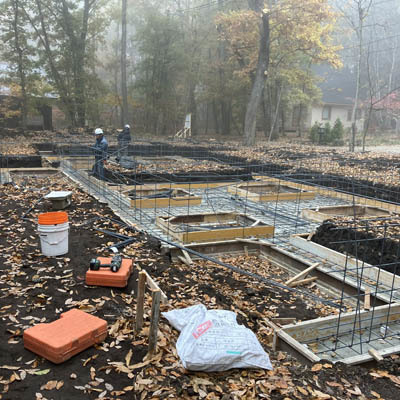

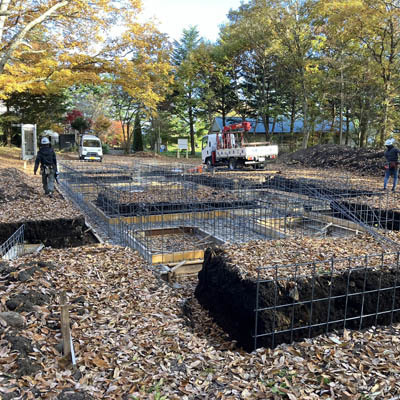

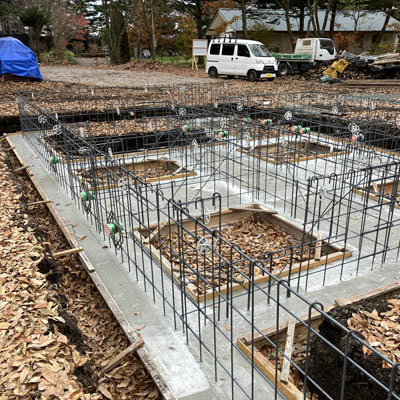

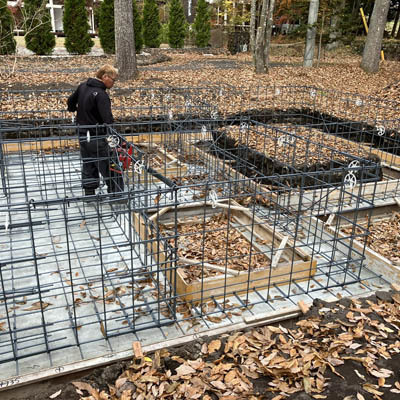

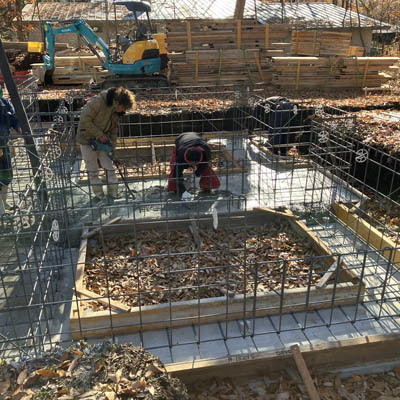

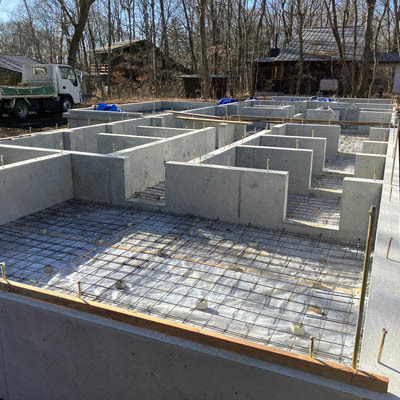

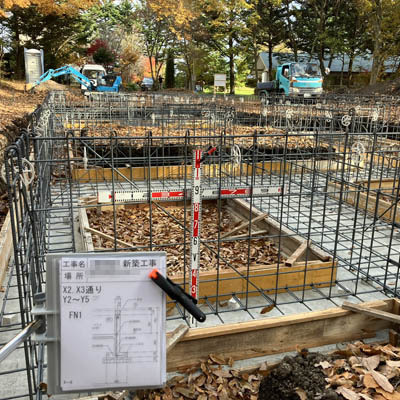

基礎配筋の状況です。

基礎鉄筋の作業が終わりました。

基礎の鉄筋の作業が始まりました。

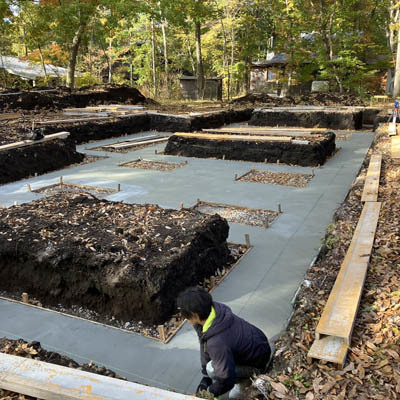

捨てコンの上に基礎の位置を出す墨出し作業を行っています。

捨てコンの作業中です。

砕石の上に捨てコンを打設します。

現場の全景です。

掘った地盤面に砕石を敷き詰めました。

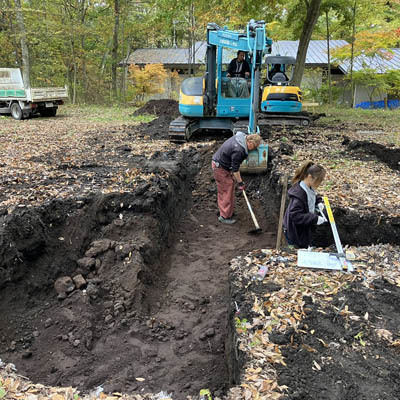

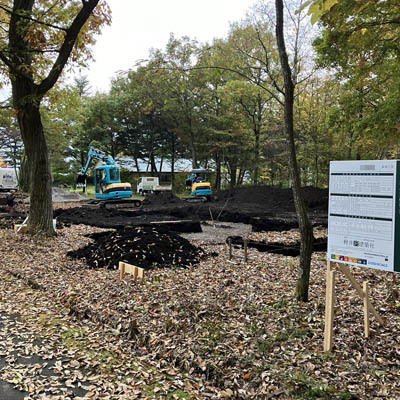

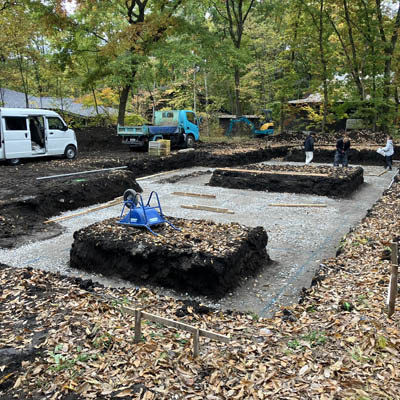

掘削の作業を行っています。
地盤調査の結果かなり強固な地盤で作業も大変です。

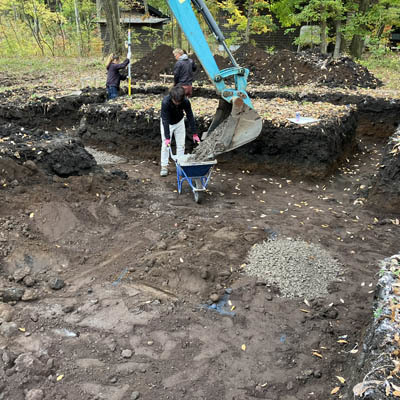

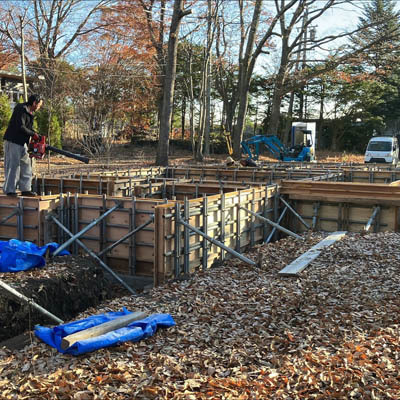

基礎工事の掘削作業が始まりました。

建物の基準となる遣り方の作業を行っています。

工事が始まりました。

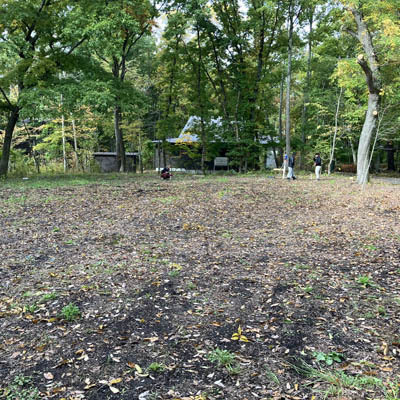

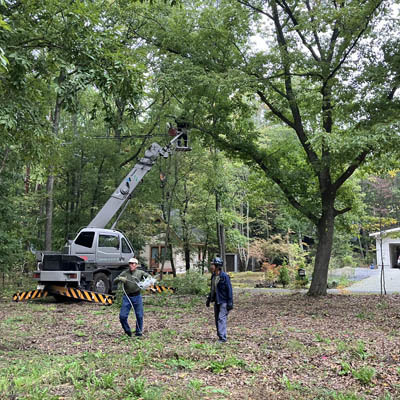

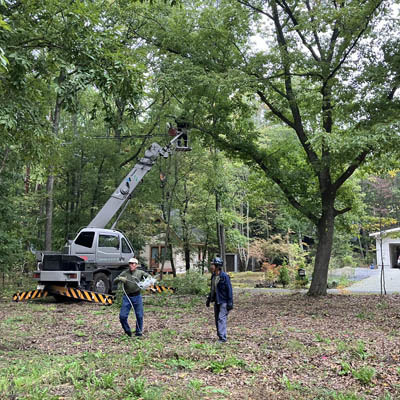

最初に建てる建物にかかっている枝を払っています。

風薫る杜の家 工事概要
在来軸組工法 2階建
所在地:軽井沢町
