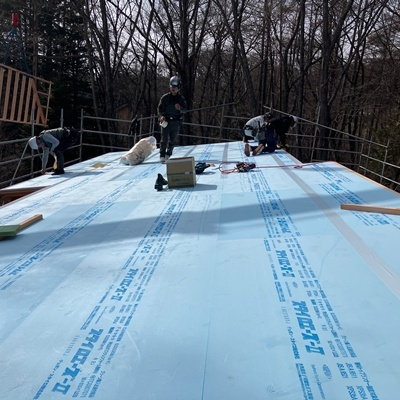

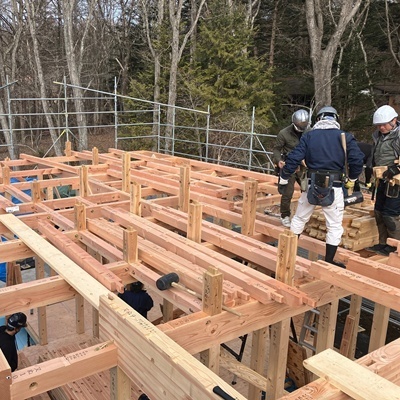

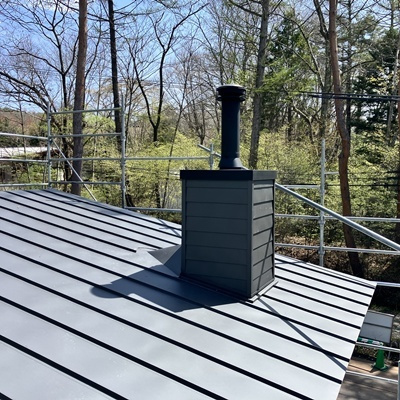

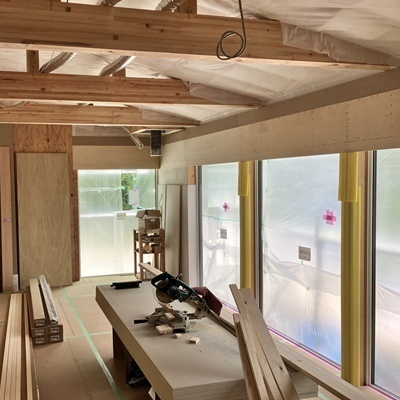

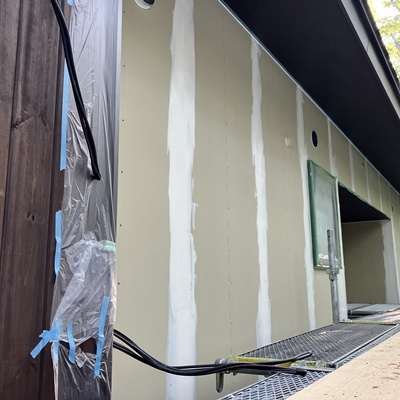

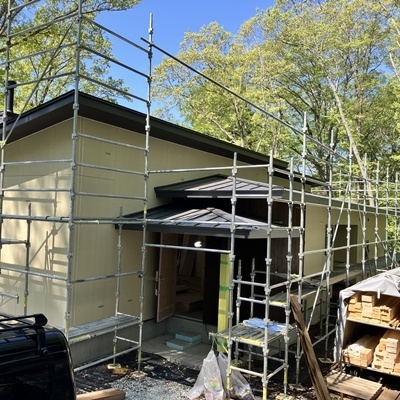

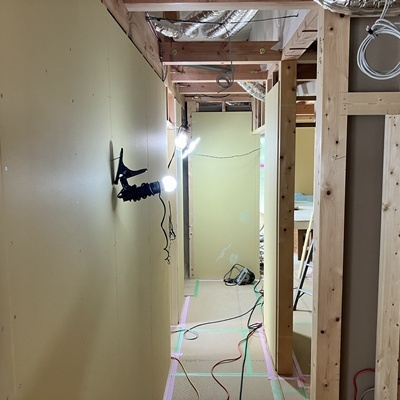

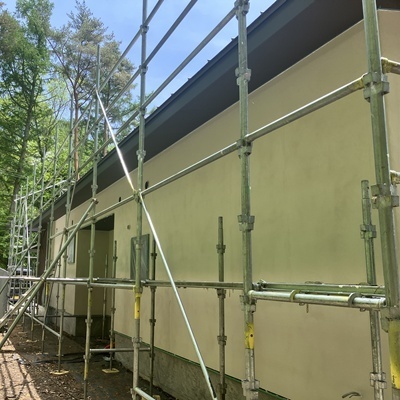

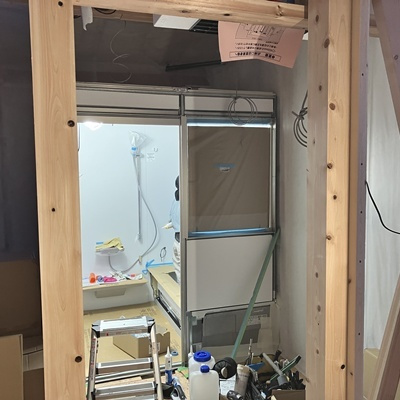

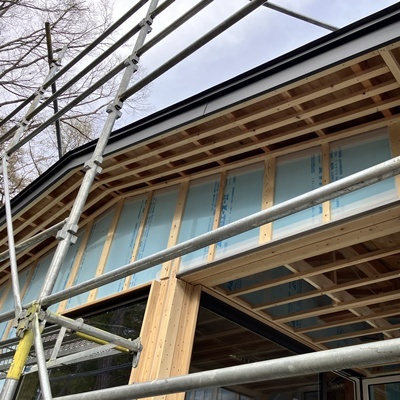

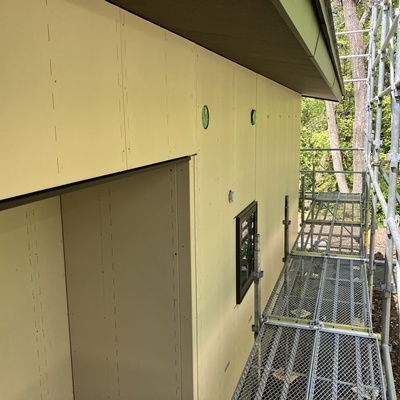

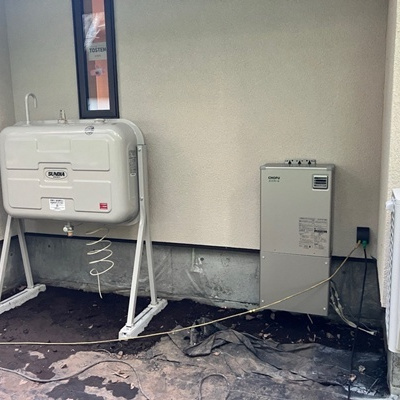

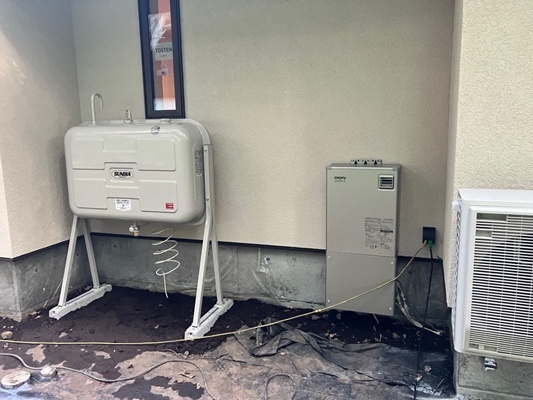

構造用合板を施工中です。 アスファルトルーフィングの施工が完了しました。 雪割りの取り付けが完了しました。 薪ストーブ煙突部分の雪割りを取付けています。 2層目の屋根垂木、野地板施工中です。 野地の上に断熱材を敷き並べます。 1層目の野地合板の施工状況です。 屋根垂木の施工状況です。 棟梁が架かりました。 母屋梁を施工しています。 小屋束を施工しています。 梁の施工状況です。 柱の建て込み後、梁材を架けて行きます。 柱の建て込み状況です。 床合板の施工後、床の養生を行いました。 1F床合板の施工状況です。 床下基礎断熱の施工状況です。 土台、大引きの施工状況です。 土台敷きが始まりました。基礎立上りに気密ゴムを敷きこみます。 基礎部分の養生を行い基礎工事の完了です。 建物周りの埋め戻しを行いました。 デッキ部分の束石を施工しました。 型枠脱型後の状況です。隙間なくコンクリートが打設されています。 立上り全体にレベラーを流し込みました。 立上り打設完了後、レベラーと言う材料を流し込み、天端部分をより平滑に仕上げていきます。 コンクリート打設状況です。 立上り部分の打設状況です。 立上り打設時のコンクリートの受け入れ試験を行いました。 型枠の建て込み状況とアンカーボルトの設置状況です アンカーボルトを設置しました。 立上りの枠を施工しました 打設完了後、コンクリートの表面を平滑に仕上げていきます。 耐圧盤の打設状況です。バイブレーター(振動機)を使用してコンクリートを流し込んで行きます。 コンクリートの受け入れ検査の状況です。 耐圧盤打設前に型枠の通りをチェックしました。 第三者機関による配筋検査も実施しました。 配筋のチェック状況です。 配筋の本数、ピッチ、太さなどをチェックします。 配筋の施工状況です。 配筋作業が始まりました。 捨てコンクリートの打設が完了しました。 捨てコンクリートの打設前準備が完了しました。 転圧終了後、防湿フィルムを施工します。 砕石の高さを確認しながら、転圧をします。 掘削をして砕石を敷き並べていきます。 基礎工事の開始です。所定の位置に杭が確認できました。 施工機の全景です。全部で56本施工しました。 杭の打設後、高さを確認し杭天端に鋼製のキャップを設置します。 杭の打設後、杭のずれを確認します。 杭の施工状況です。 杭芯に杭をセットして垂直を確認しながら施工していきます。 杭打設用の施工機です。 今回は木杭をを採用しました。 杭芯を出しました。 地盤調査の結果、地盤補強の為杭工事を行います。 南面の景色が抜ける心地よい追分の森の一角で、高性能分譲別荘が着手となりました。 Villa-Thermal-Ⅵ 工事概要在来工法 平屋建て2025年7月着工 2026年7月竣工予定所在地:軽井沢町
