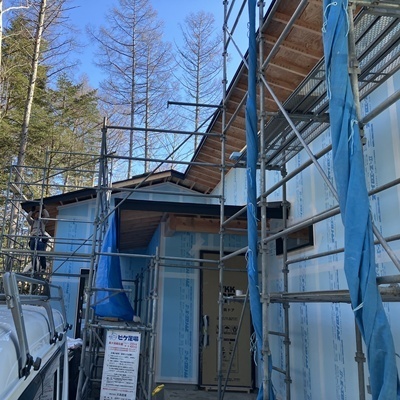

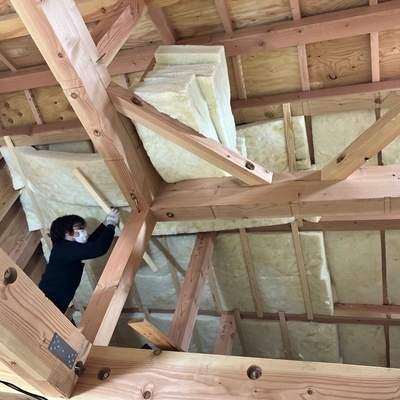

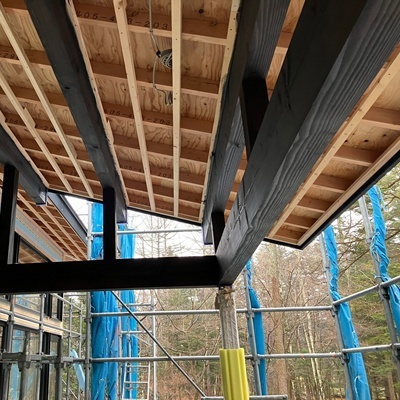

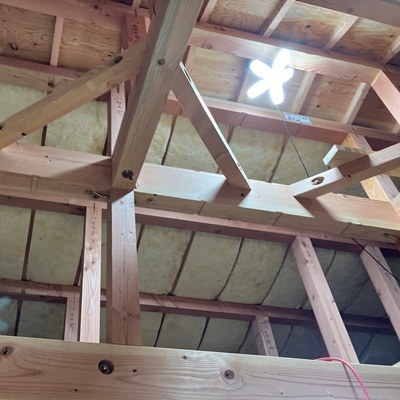

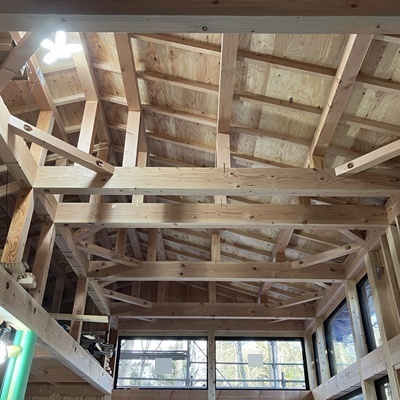

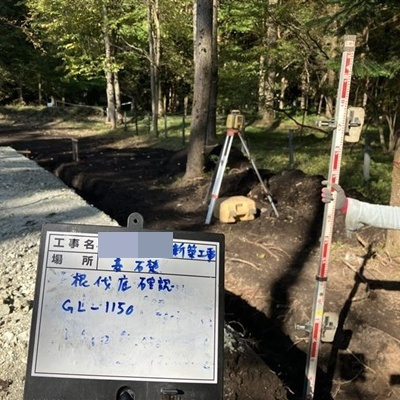

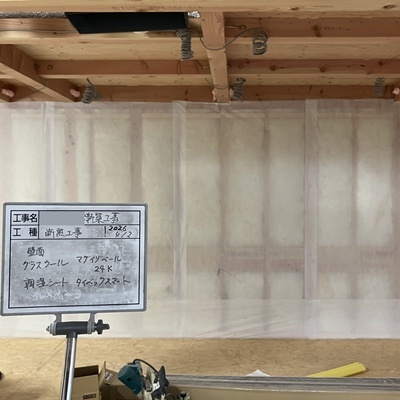

隙間なく、断熱材を施工していきます。 天井部分の断熱工事が始まりました。 テラスの梁材の塗装を行いました。 玄関部分の下地状況です。 軒天部分の下地を施工しました。 通気層の入り口部分に防虫網を設置しました。 床下のガス配管も行いました。 床下の設備配管の施工状況です。青色が給水、赤色がお湯の管です。 外壁部分の通期胴縁の施工状況です。 内部では、下地合板を施工しています。 薪ストーブ煙突周りの施工状況です。 棟に換気部材を設置します。 屋根板金工事の施工状況です。 屋根部分の板金工事も始まりました。 板金の施工状況です。 破風板の板金を施工しています。 サッシ周りの施工状況です。 断熱材のジョイント部分に気密防水テープを施工します。 外壁部分の外張り断熱作業が、始まりました。 床下断熱が完了し、床合板を施工します。 床下断熱の作業が進みます。 床下断熱材の施工状況です。 重ね代の確認を行います。 屋根にアスファルトルーフィングを施工します。 第三者機関による、構造検査を受けました。 母屋部分の施工状況です。 筋交いの施工状況です。 構造金物を設置しました。 床面、土台、大引きにも防蟻処理を行いました。 合板内部にも防蟻処理を行います。 ガラスの搬入状況です。ガラスの重さがあるため8人がかりです。 サッシを取り付けました。 合板部分を内部から見た状況です。 防蟻剤の施工状況です。基礎部分から1.0mまで処理を行います。 外部合板部分に防蟻剤の処理を行いました。 合板下地が施工されています。 年が明け工事再開です。外部合板下地の施工状況です。 施工完了後、養生を行い年末休暇に入ります。 野地板の施工完了です。煙突も設置されました。 2層目の野地の施工状況です。 2層目の垂木の施工状況です。 断熱材を施工しました。継ぎ目部分には防水テープを施工します。 1層目の野地板の施工状況です。 1層目の垂木を設置しました。 母屋に筋交いを設置し、歪みの調整を行います。 上棟しました。おめでとうございます。 母屋の施工状況です。 母屋の施工状況です。 外部足場の施工状況です。 専用の下げふりを使い、垂直の確認を行います。 仮筋交いを設置し、歪みの調整を行います。 施工状況です。 梁材の施工状況です。 レッカーにて、梁材を吊り込み架けて行きます。 柱を建て込みました。 1Fの床を敷き並べ、養生を行いました。 土台と大引きの施工状況です。 大引きの下に束を設置し、固定していきます。 土台を敷き並べ、アンカーボルトと緊結していきます。 建方の開始です。アンカーボルトの位置に穴を開け、土台の下には気密ゴムを敷き込みます。 浄化槽の設置完了です。 浄化槽の設置状況です。 浄化槽の設置工事を行いました。 型枠を解体しました。綺麗に打ちあがりました。 打設完了後、養生を行い作業完了です。 立上り部分にレベラーを流し込み平滑に仕上げていきます。 立上りの打設状況です。 立上りの打設状況です。 アンカーボルトの設置を行いました。 基礎の全貌が見えてきました。 立上り部分の型枠作業状況です。 打設完了です。 均し作業が終わった所から、養生の為シートを被せます。 均し作業状況です。 コンクリートの均し作業状況です。 コンクリートの打設状況です。外周面には止水版を設置していきます。 振動機を使いコンクリートを流し込んで行きます。 ポンプ車を使い打設していきます。 コンクリートの受け入れ試験も打設前に行います。 打設前に落ち葉養生を行いました。 型枠の通りを確認しました。 この時期は落ち葉がとても多いので、定期的に清掃して作業を進めます。 外部型枠の建て込み作業が始まりました。 第三者機関の配筋検査を実施しました。 配筋状況の全景です。 スラブ筋の確認状況です。 内周部の配筋状況です。 配筋完了後、太さ、本数、ピッチなどを確認します。 配筋状況です。 外周部の鉄筋から組み上げていきます。 配筋作業が始まりました。 きれいに打設されました。 打設をしながら、平滑に仕上げていきます。 捨てコンクリートの打設を行いました。 転圧完了後、防湿シートを敷きました。 転圧が完了しました。 転圧後の高さ確認です。 転圧の施工状況です。 砕石部分に転圧を行います。 砕石を敷きならべています。 根切底の確認をしています。 杭も図面通りの位置で確認できます。 外周部の地中梁部分を掘り進めていきます。 基礎工事に着手しました。 杭工事が、完了しました。 杭の高さを確認しています。梁部分、スラブ下部分で、高さの高低差があります。 打設後、杭の高さを確認していきます。 施工機のモニターにて、深さ、圧力等を管理していきます。 杭天端に、鉄板を設置します。 杭が支持層まで到達したのち、切断して防腐処理を行います。 杭の打設状況です。 杭芯に合わせて杭をセットします。 杭の施工機の全景です。 杭の材料が、現場に納品されました。 杭工事に先立ち、杭の位置出しを行いました。 敷地の整地が終わりました。 伐採後、伐根作業に移ります。 伐採した木を丸太にして搬出していきます。 伐採状況です。 工事に先立ち伐採工事を開始しました。 林間のモダンスキーム 工事概要在来軸組工法 平屋建て2025年9月着工 2026年5月竣工予定所在地:軽井沢町
