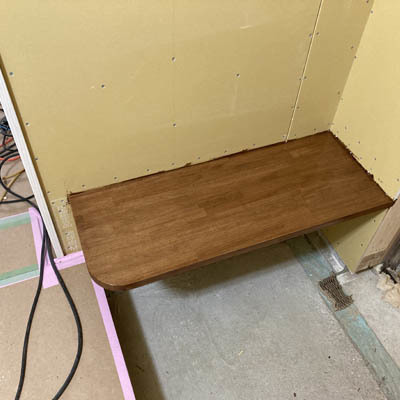

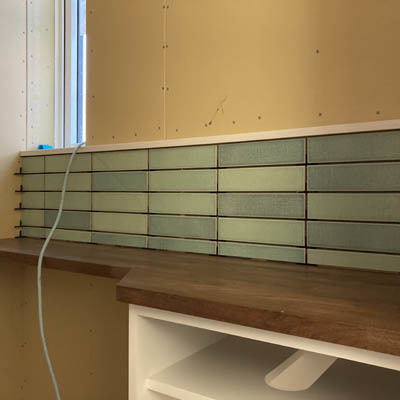

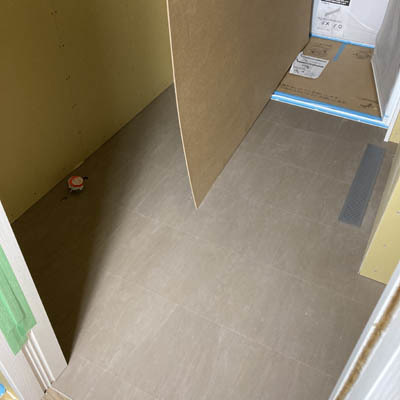

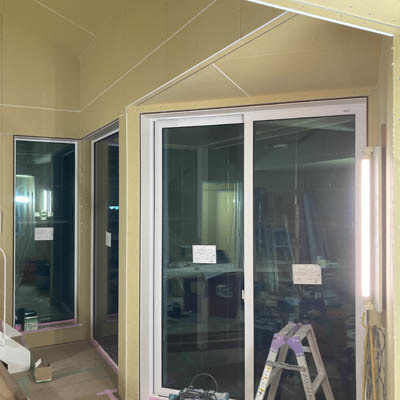

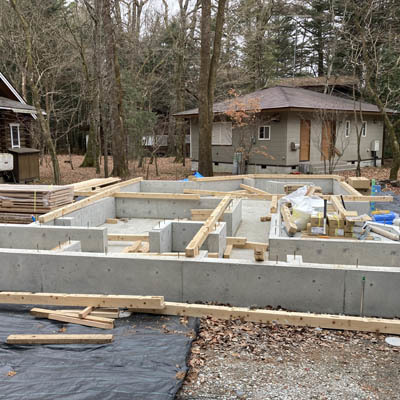

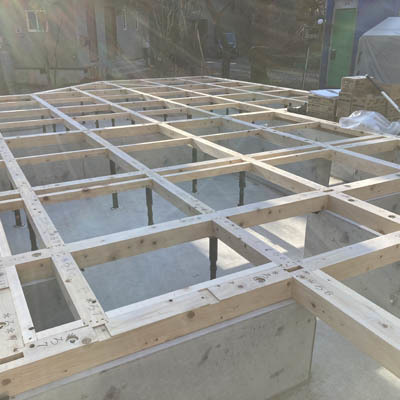

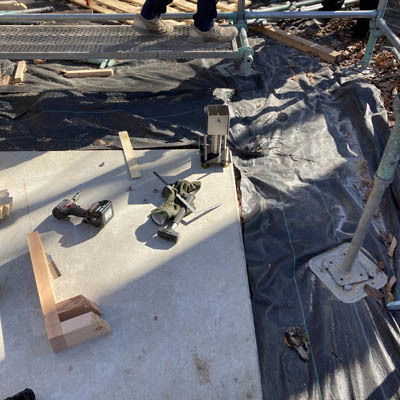

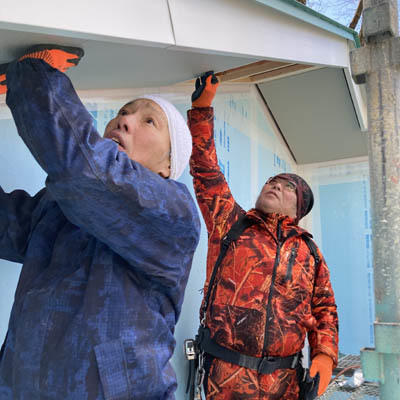

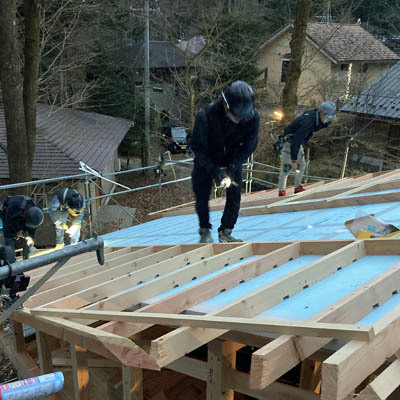

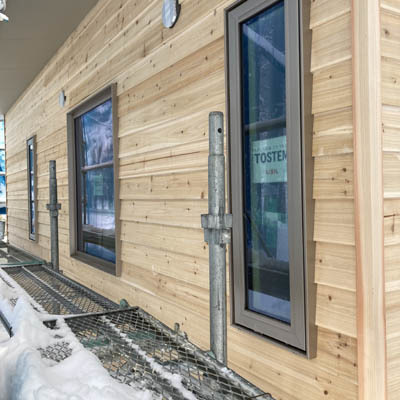

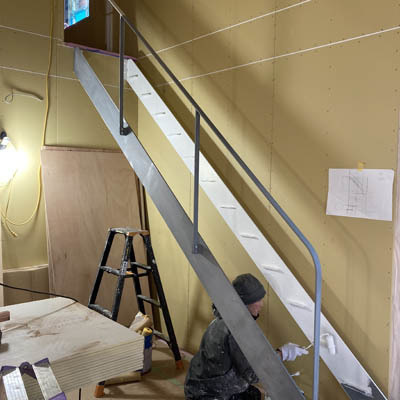

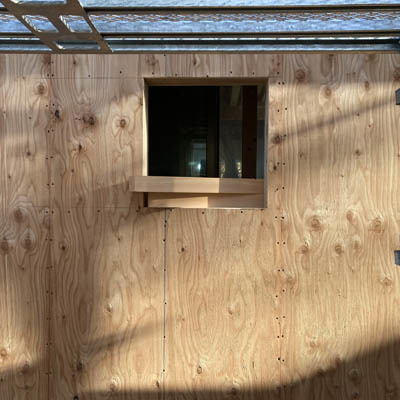

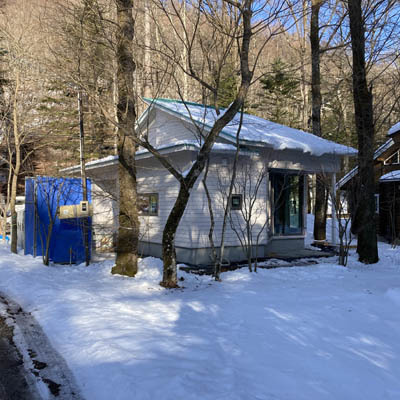

完成しました。 扉を取りつけました。 収納の棚板を取りつけました。 養生を剥がしました。 デッキが完成しました。 設備器具を取りつけました。 デッキを組み立てています。 照明器具を取り付けています。 洗面台と家具を取り付けています。 クロスを貼っています。 パテ処理をしています。 道路側からの外観です。 足場が取れ、外観が見えるようになりました。 内部クロス工事用の足場を組みました。 足場を解体しています。 玄関タイルを貼っています。 外部コーキング工事が完了しました。 キッチンを設置しました。 外部コーキング処理をしています。 窓枠のケーシングを取り付けました。 タイルが貼られました。 家具を取り付けました。 天井のクロス見切を取り付けました。 外部電源と換気フードを取り付けました。 収納棚を取り付けています。 樹脂タイルが貼られました。 踏板を取り付けました。 ベンチや棚板など木部も塗装されました。 鉄骨階段を塗装しています。 窓枠を組み立てています。 鉄骨階段を取り付けています。 ベンチを取り付けました。 窓枠を付けています。 外壁の塗装が完了しました。 外壁の塗装が進んでいます。 洗面とトイレのドア枠の設置が完了しました。 外壁の板張りが完了しました。 造作の本棚が取りつきました。 内部ドア枠の取り付けをしています。 枠付けし、収納内の枕棚を取り付けています。 外壁の板張りを施工しています。 出隅入隅の役物を取り付けています。 胴縁を取り付けています。 1階のフローリングを張り進めています。 換気スリーブをあけ、気密処理しました。 軒天材が張り終わりました。 ユニットバスの取り付けが完了しました。 ロフトの床フローリングが張り終わりました。 軒天を張り始めました。 ユニットバスを取り付けています。 天井の石膏ボードや壁のボードを張り進めています。 天井下地作業が進んでいます。 エアコンの配管をしています。 1階の天井下地が始まりました。 外壁板材のサネ部分の先行塗装をしています。 吹抜部の天井、壁のボードが張り終わり、内部の足場をばらしました。 大屋根の板金と破風板金の取り付けが完了しました。 電気配線が終わりました。 下地補強しています。 下屋の屋根板金が張り終わりました。 壁下地を進めています。 内部断熱材を施工していきます。 屋根板金材が搬入されました。 外断熱がほぼ完了しました。 給排水管の施工が完了しました。 外断熱を張り始めました。 第三者機関による構造検査が行われ、合格しました。 土台上1メートルの範囲の木部に防蟻剤を塗布しました。 基礎上1メートルの範囲で外周部木部に防蟻剤を塗布しました。 サッシが設置されました。 耐力壁の釘の種類、ピッチに問題がないことを確認しました。 サッシ受材を取り付けています。 窓の開口をしていきます。 耐力壁の位置を確認して、釘ピッチを守り、壁を固定していきます。 外周部の間柱や窓廻りの材料の取り付けをしています。 壁パネルを仮留めしていきます。 ルーフィングが張られました。 屋根の破風板の取り付けが完了しました。 2層目の野地板の釘の種類とピッチが問題ないことを確認しました。 大屋根の2層目の野地板が張られました。 2層目垂木のピッチと釘の種類に問題がないことを確認しました。 下屋の断熱敷き及びテープ張りが完了しました。 2階の壁パネルを先行で張り、下屋の1層目の垂木を留めていきます。 雨天に備え、雨養生をしました。 大屋根の2層目の垂木まで完了しました。 断熱材を敷設しています。 断熱受材を取り付けています。 垂木のピッチ、野地板の釘ピッチ、仕様釘の種類の確認をしました。 垂木を設置しています。 棟が無事に上がりました。 ロフトの床合板と吹抜け部分の仮足場の組立てを行っています。 小屋組みが完了しました。 建て方が始まりました。柱を建て、事前に間配りした梁を架けていきます。 足場が組み終わりました。 柱脚金物を設置しました。 梁を間配りして、金物も取りつけていきます。 基礎断熱工事が完了し、1階の床合板を締め付けていきます。 プラ束、配管立上廻りなど、現場で発泡ウレタンでタッチアップしています。 屋根のケラバ材が組みあがっていきます。 基礎断熱工事が始まりました。 屋根のケラバ材を組んでいます。 防蟻処理が完了しました。 防蟻のためにホウ酸を基礎、土台、大引き、根太に吹きかけています。 土台敷きが完了しました。 土台敷きが始まりました。 土台敷きのための墨付けをしました。 基礎天端の高さを確認しました。 資材ラックを搬入しました。 基礎外周部に防草シートを設置しました。 量水計、外水栓、止水栓の取り付けが完了しました。 水道引込工事を進めています。 外部の給排水管工事を進めています。 浄化槽工事完了しました。 浄化槽を設置しました。 浄化槽を据え置くためのコンクリートを打設するため型枠を組んでいます。 浄化槽の工事が始まりました。 仮設トイレを移動しました。 埋め戻しも完了しました。 基礎工事が完了しました。 コテで仕上げていきます。 玄関土間部分にコンクリートを打設していきます。 階段部分の基礎コンクリートを打設しています。 玄関土間部分を断熱材で埋め戻し、土間配筋をしました。 デッキ用の束石と階段部分の基礎の配筋と型枠が組まれました。 型枠ばらしが完了しました。 型枠をばらしています。 コンクリート打設が完了しました。 コンクリートを打設しています。 基礎立上りのコンクリート打設前に、コンクリ―トが指定した配合計画通りか確認しました。 アンカーボルトとHDアンカーボルトを設置しました。 内側の型枠の設置が完了しました。 内側の型枠を設置しています。 耐圧盤のコンクリート打設が完了しました。 耐圧盤の高さまで打ち終わったところから、止水板を落とし込み、コテで表面を仕上げていきます。 耐圧盤のコンクリートを打設しています。 耐圧盤のコンクリート打設前に、コンクリートが指定した配合計画通りか確認しました。 先行配管工事完了しました。 先行配管工事をしています。 止水板を設置していきます。 落ち葉対策のため、ブルーシートで養生しました。 第三者機関の配筋検査に合格しました。 各基礎梁の配筋が問題無いか確認します。 配筋工事が完了しました。全景です。 仮設トイレの設置が完了しました。 外周部の型枠を設置しました。 配筋工事をしています。 捨てコンクリートに墨出しをしていきます。 防湿フィルム工事が終わり捨てコンクリートを打設しました。 基礎形状に土を掘り、砂利敷きして、転圧していきます。 土を掘る前に位置を確認します。 杭工事が完了しました。 杭の施工状況です。 杭工事を進めています。 一本目の試験杭を打ち込みます。 材料の確認をしました。 木杭の本数を確認しました。 ベンチマークから地盤のレベルを出しています。 杭工事が始まりました。 木の移植、伐採・伐根工事と石積み解体工事が完了しました。仮設電気の設置が完了しました。 素敵なご縁を頂きまして、とある企業様のサテライトオフィスを建築することになりました。 軽井沢SATELLITEOFFICE 工事概要在来軸組工法 平屋建2023年9月着工、2024年3月竣工予定所在地:軽井沢町
